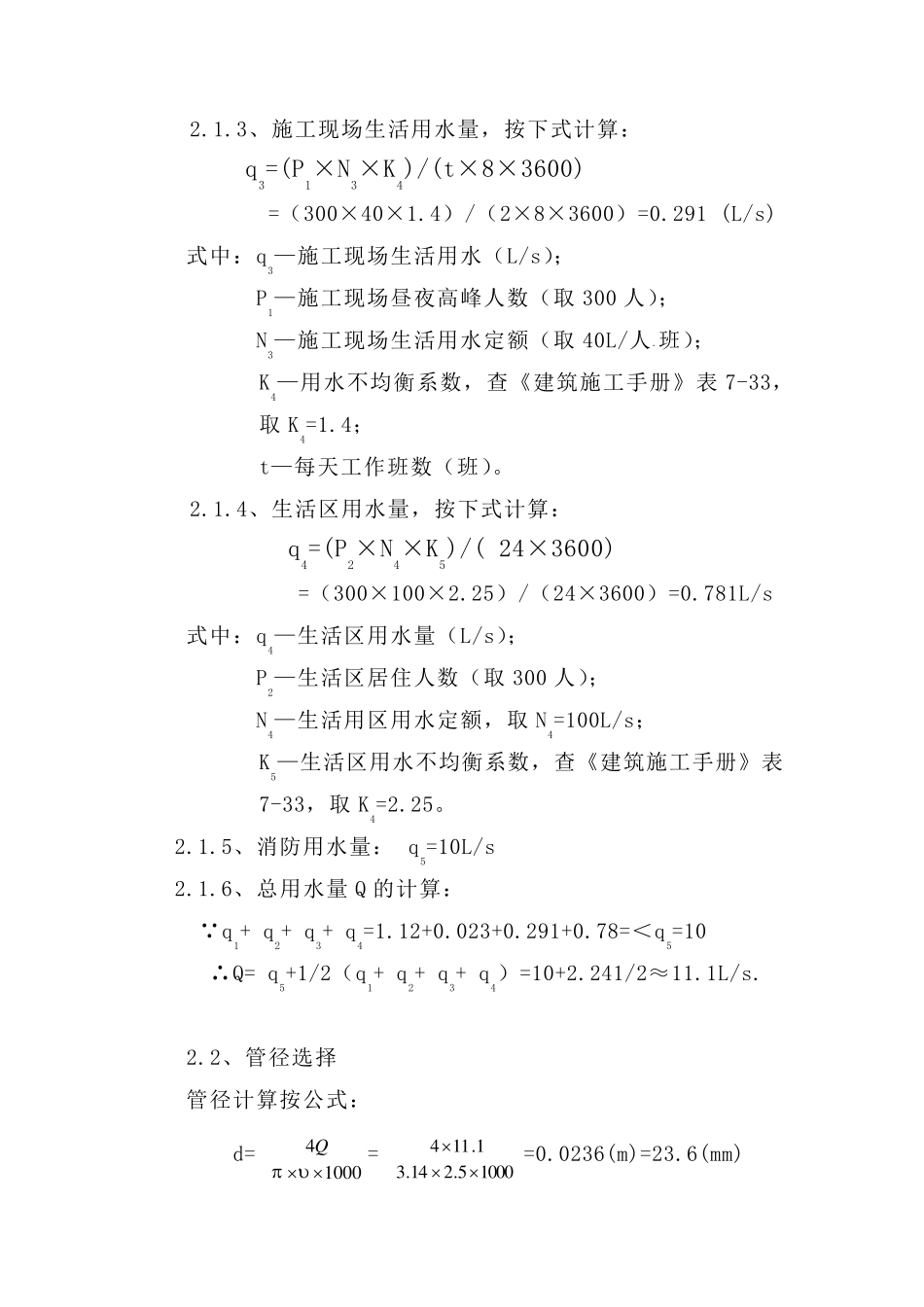

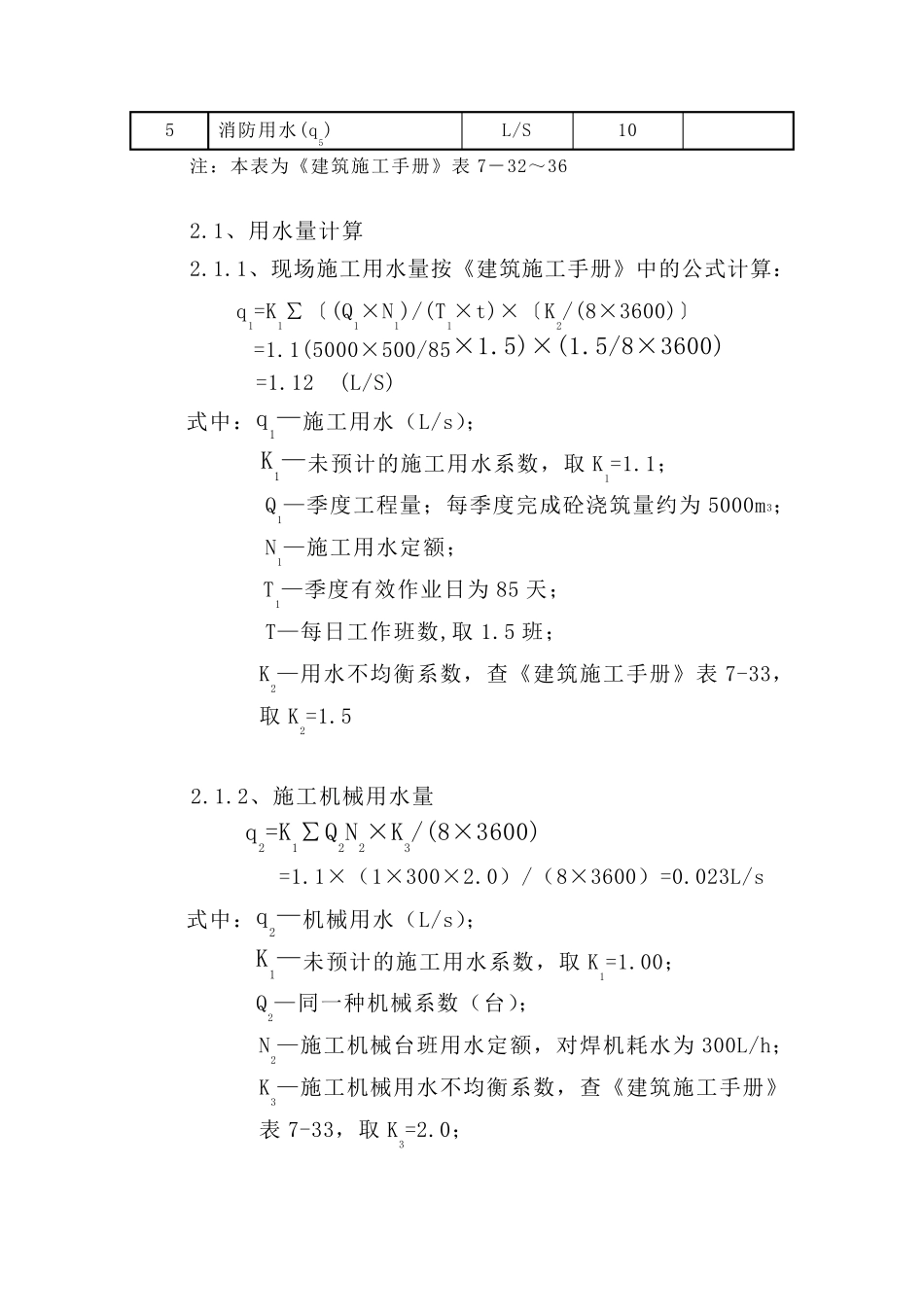

临时消防、施工用水方案 1、临时消防、施工用水布置 本工程采用商品混凝土,现场不设混凝土搅拌站,无需搅拌用水。因此现场主要考虑混凝土养护用水、施工现场生活用水、消防用水。甲方提供水源为φ50mm 上水管,此水管仅满足施工生活用水需要,为了弥补消防用水和施工用水需要,在一层裙房设置消防水箱(容量 8 立方米)和施工水池(容量 25 立方米)各一只。 供水管线敷设 沿建筑物周圈设直径 DN50 的供水管以满足消防用水,生活用水和施工用水均选择管径 DN32 和 DN50。给水管埋深均为600mm。外漏部分用保温棉保温,随着结构楼层的升高,楼体沿施工电梯应设置φ48 焊接钢管为给水管。 本工程为高层建筑,施工用水在裙房一层设置水箱进行一次循环泵加压可以供水到 15 层,在 15 层设置8 立方米水箱一只,二次加压水泵,供水到屋面层,共需要3 台循环水泵(两用一备)。 现场在建筑物 1 层、15 层设立消防水泵房,配置消防泵二台(功率35KW )、消防水箱及消防专用电箱,保证消防供水的水枪充实水柱射到最高最远点(消防泵的扬程为60 米). 2、用水负荷计算 用 水 定 额 序号 用水对象 单位 耗水量 备注 1 施工用水 (q1) 搅拌砂浆用水 L/m3 250 养护砼用水 L/m3 250 抹 灰 工程用水 L/m2 30 计算略 2 机 械 用水q2 对焊机 L/台.h 300 3 施工现场生活用水量(q3) L/ 人 .班 40 4 生活区 生活用水量(q4) L/人 .天 100 5 消防用水(q5) L/S 10 注:本表为《建筑施工手册》表7-32~36 2.1、用水量计算 2.1.1、现场施工用水量按《建筑施工手册》中的公式计算: q1=K1∑〔(Q1×N1)/(T1×t)×〔K2/(8×3600)〕 =1.1(5000×500/85×1.5)×(1.5/8×3600) =1.12 (L/S) 式中:q1—施工用水(L/s); K1—未预计的施工用水系数,取 K1=1.1; Q1—季度工程量;每季度完成砼浇筑量约为5000m3; N1—施工用水定额; T1—季度有效作业日为85 天; T—每日工作班数,取 1.5 班; K2—用水不均衡系数,查《建筑施工手册》表7-33,取 K2=1.5 2.1.2、施工机械用水量 q2=K1∑Q2N2×K3/(8×3600) =1.1×(1×300×2.0)/(8×3600)=0.023L/s 式中:q2—机械用水(L/s); K1—未预计的施工用水系数,取 K1=1.00; Q2—同一种机械系数(台); N2—施工机械台班用水定额,对焊机耗水为300L/h; K3—施工机械用水不均衡系数,查《建筑施工手册》表7-33,取 K3...
