清水池清洗消毒施工方案 一、 概况 再生水厂位于大寺污水处理厂旁
本工程主要由送水泵房、配电间、清水池、门卫、加药间与滤站、絮凝沉淀池组成
泵站设有清水池一个,清水池容量约5000m³,为 现 浇 钢 砼 池体结 构
池体 平 面 尺 寸 为 28
7m,高 度 约为 6 米 ( 净 高 5
9m),在地 面 以 上 建 筑 高 度 约1 米
清水池顶 设11 个通 风 孔 ,通 风 孔 上 部 为 铁 质 通 风 帽 ; 在 清水池内 设二 道 砼 砌 体 导 流 墙
池顶 上 部 铺 盖 砾 石 、黄 沙 滤水沟 ,铺 土 工布上 覆 土 700mm 厚
由于长 时 间运 行 导 致 清水池内 污泥 量增 加,长 期 运 行 会 导 致 管 道堵 塞 ,无 法 正 常 输 送,因 此 ,清水池清洗工作应在 设备安装之前完成,保证后期 正 常 运 行
本方案为 清水池单位工程清洗消毒而编制的施工技术措施

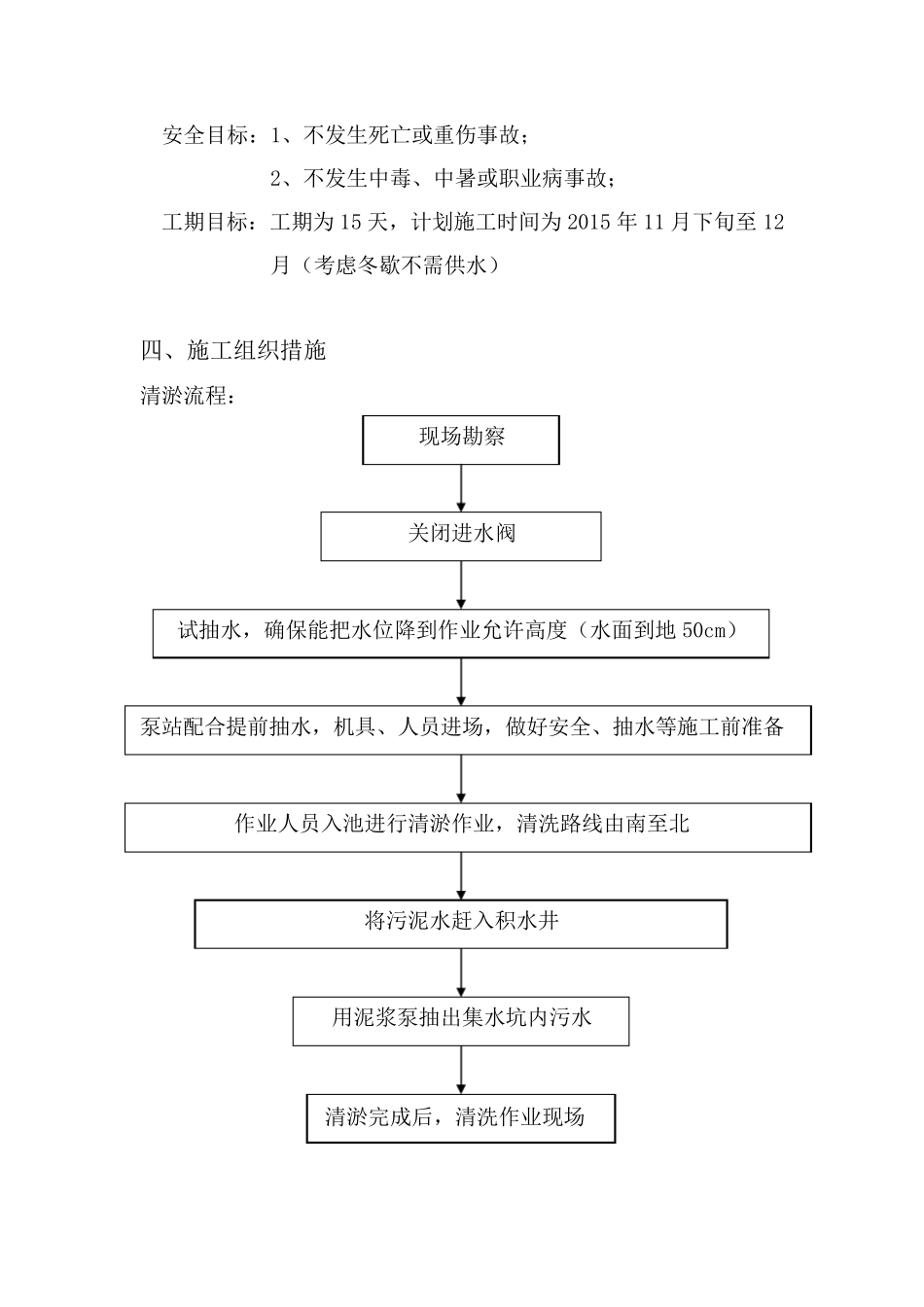

二 、 冲洗消毒施工方案设计依据 1、《再生水水质 标准》( SL368-2006) 2、《再生水回用于景观水体 标准》( CJ/T95-2000) 3、《污水排入 下 水道 水质 标准》( CJ3082-1999) 4、《天 津 市 城 市 排水和 再生水利 用管 理条 例 》 5、《GB 50268-2008 给 水排水管 道 工程施工及 验 收 规 范 》 三 、 质 量、安全 和 工期 目 标 质 量目 标: 池体 冲刷 干 净 ,池底 无 积 淤
安全目标:1、不发生死亡或重伤事故; 2、不发生中毒、中暑或职业病事故; 工期目标:工期为 15 天,计划施工时间为 2015 年 11 月下旬至 12月(考虑冬歇不需供水) 四、施工组织措施 清淤流程: 现场勘察 关闭进水阀 试抽水,确保能把水位降到作业允许高度(水面到地 50cm)
