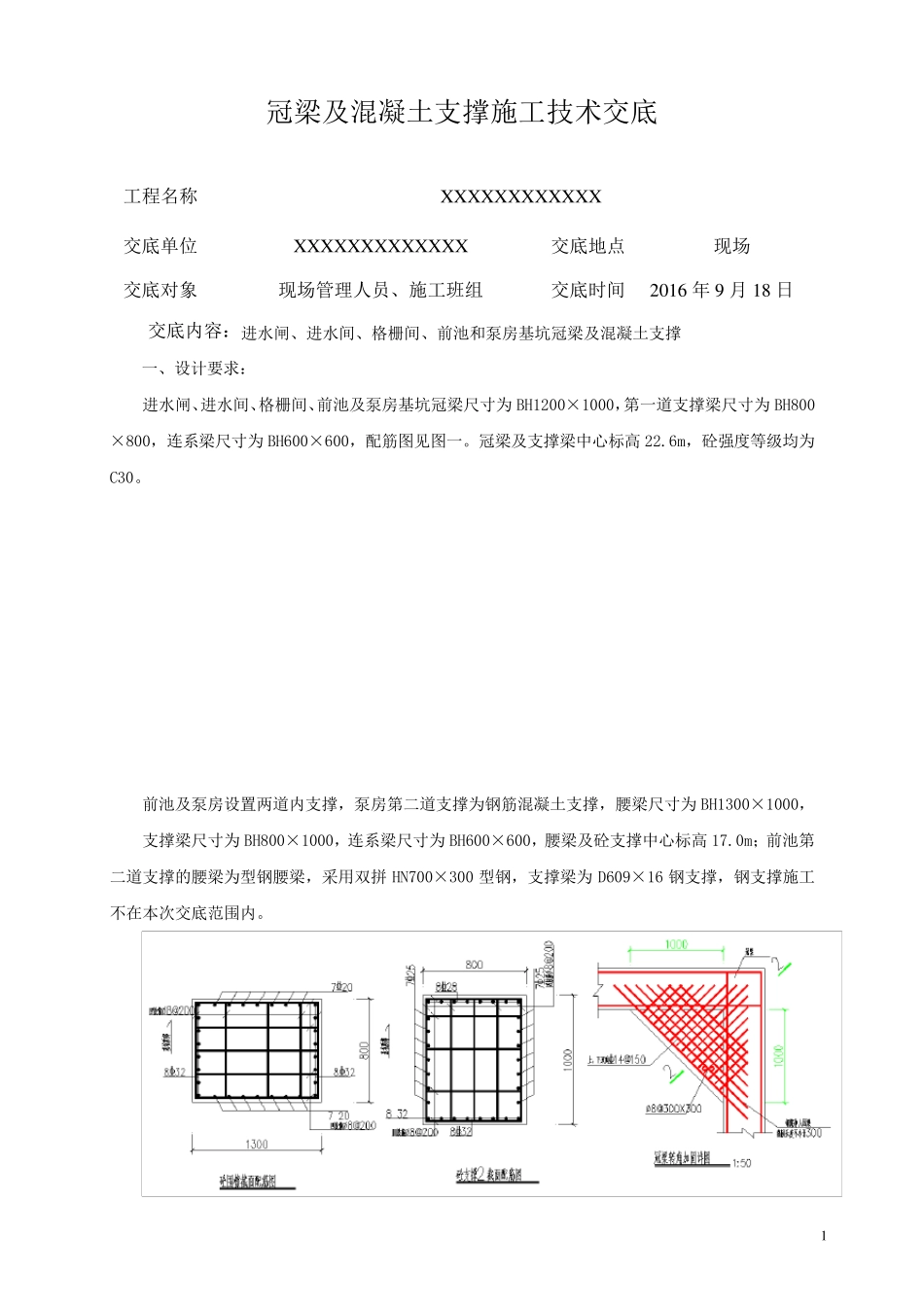

1 冠梁及混凝土支撑施工技术交底 工程名称 X X X X X X X X X X X X 交底单位 X X X X X X X X X X X X X 交底地点 现场 交底对象 现场管理人员、施工班组 交底时间 2016 年9 月18 日 交底内容:进水闸、进水间、格栅间、前池和泵房基坑冠梁及混凝土支撑 一、设计要求: 进水闸、进水间、格栅间、前池及泵房基坑冠梁尺寸为BH1200×1000,第一道支撑梁尺寸为BH800×800,连系梁尺寸为BH600×600,配筋图见图一
冠梁及支撑梁中心标高 22
6m,砼强度等级均为C30
前池及泵房设置两道内支撑,泵房第二道支撑为钢筋混凝土支撑,腰梁尺寸为BH1300×1000, 支撑梁尺寸为BH800×1000,连系梁尺寸为BH600×600,腰梁及砼支撑中心标高 17
0m;前池第二道支撑的腰梁为型钢腰梁,采用双拼 HN700×300 型钢,支撑梁为D609×16 钢支撑,钢支撑施工不在本次交底范围内
