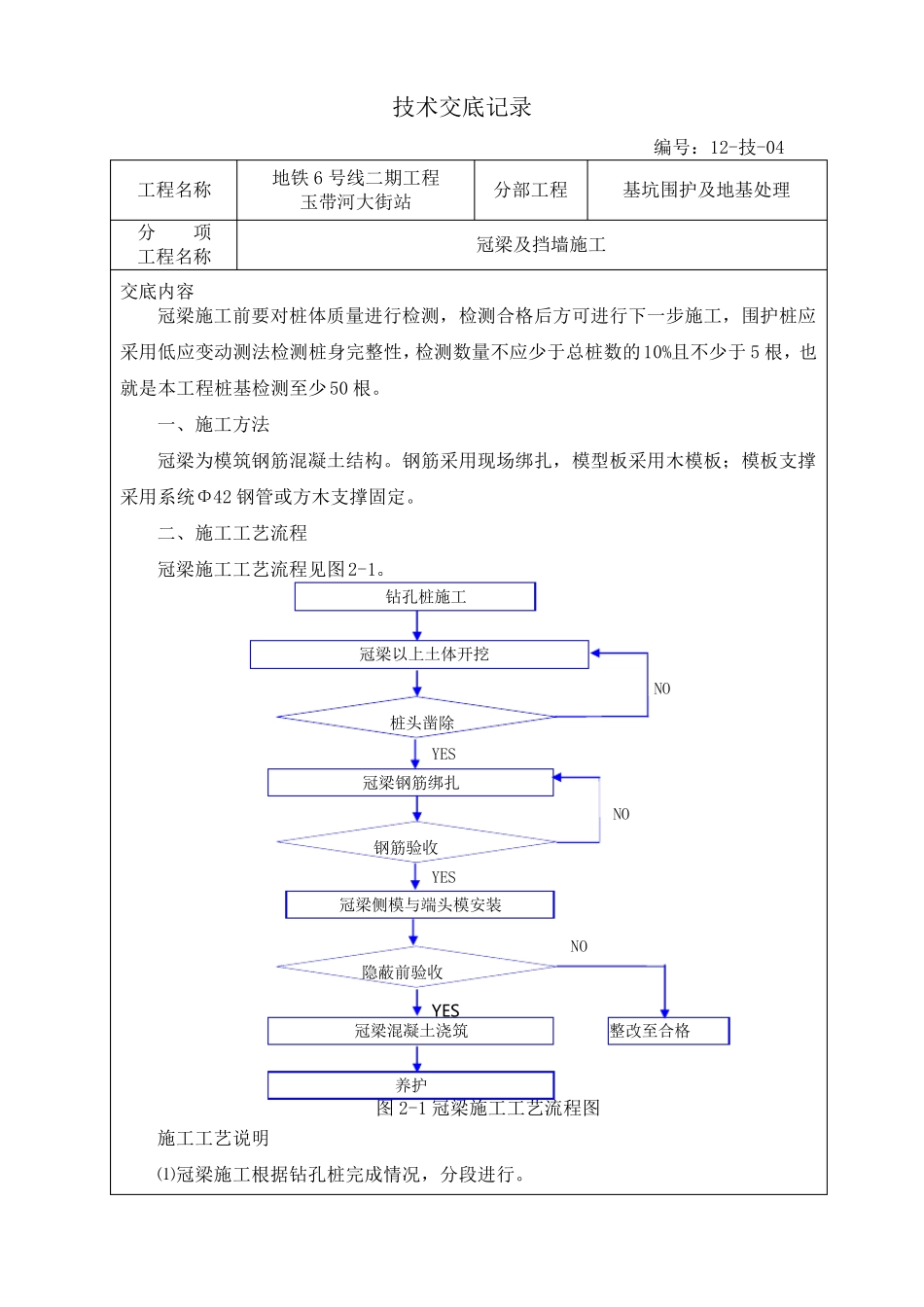

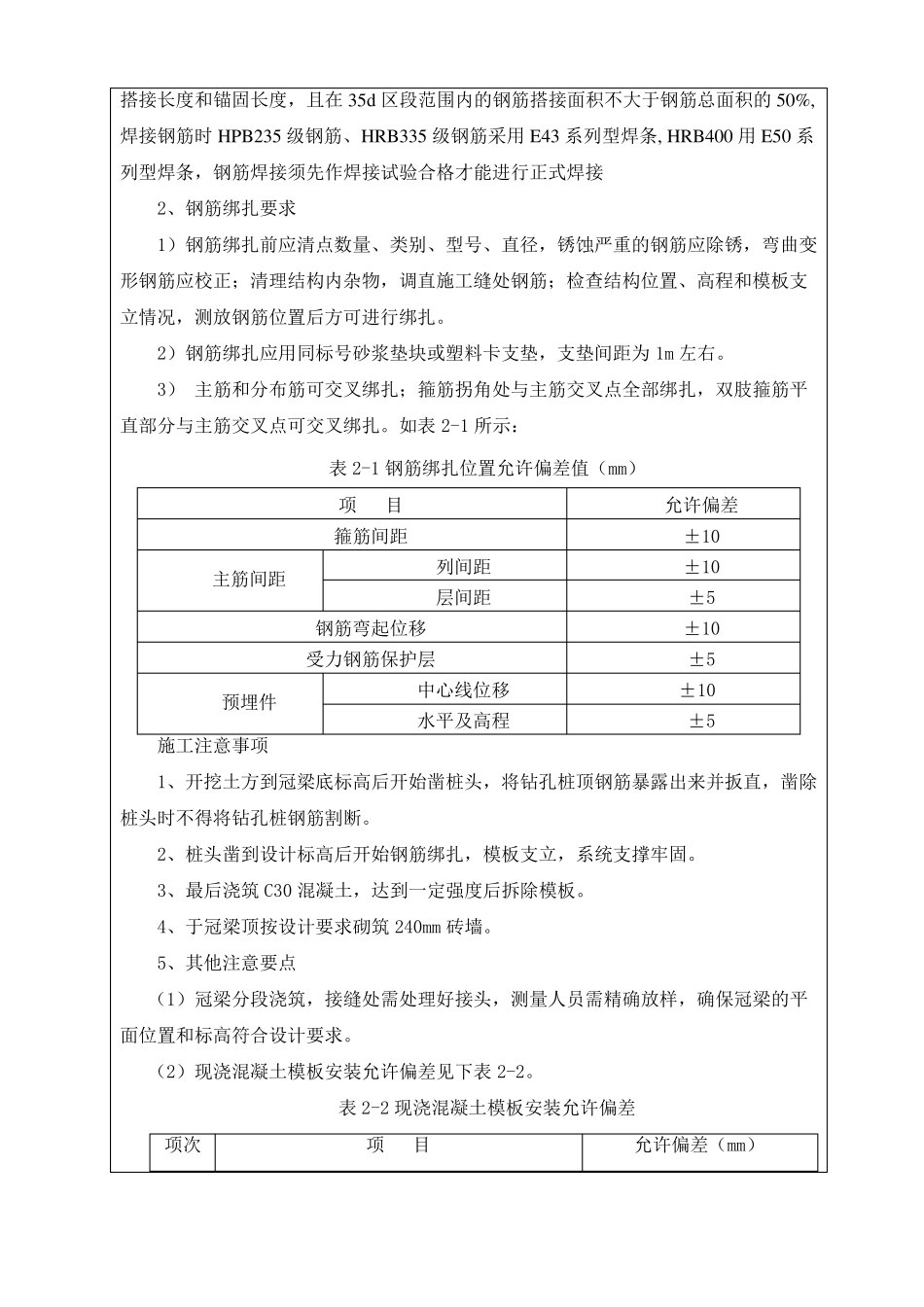

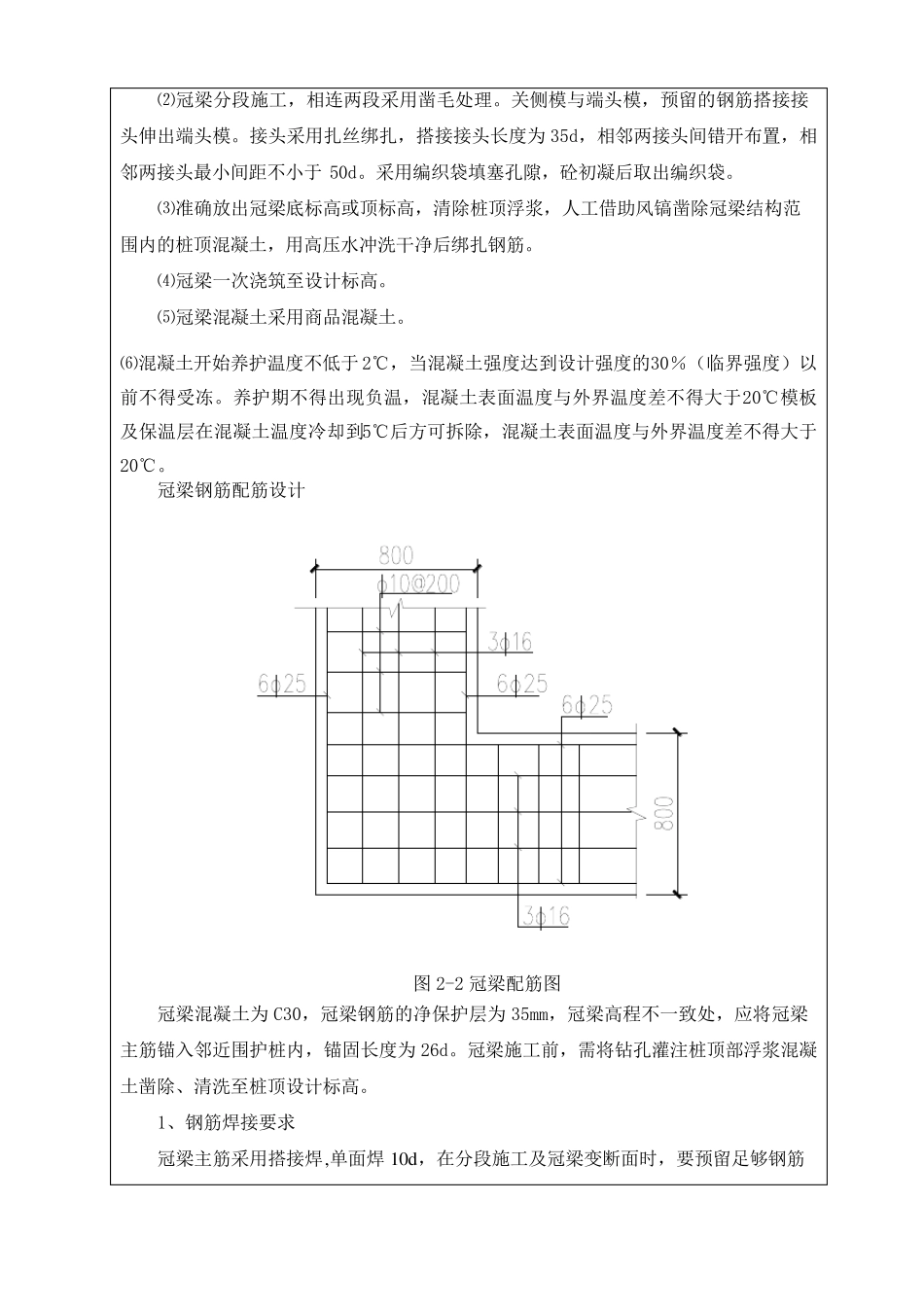

技术交底记录 编号:12-技-04 工程名称 地铁6 号线二期工程 玉带河大街站 分部工程 基坑围护及地基处理 分 项 工程名称 冠梁及挡墙施工 交底内容 冠梁施工前要对桩体质量进行检测,检测合格后方可进行下一步施工,围护桩应采用低应变动测法检测桩身完整性,检测数量不应少于总桩数的10%且不少于5 根,也就是本工程桩基检测至少50 根。 一、施工方法 冠梁为模筑钢筋混凝土结构。钢筋采用现场绑扎,模型板采用木模板;模板支撑采用系统Φ42 钢管或方木支撑固定。 二、施工工艺流程 冠梁施工工艺流程见图2-1。 图 2-1 冠梁施工工艺流程图 施工工艺说明 ⑴冠梁施工根据钻孔桩完成情况,分段进行。 NO YES YES 冠梁以上土体开挖 桩头凿除 YES 冠梁钢筋绑扎 NO 钢筋验收 冠梁侧模与端头模安装 隐蔽前验收 冠梁混凝土浇筑 整改至合格 养护 钻孔桩施工 NO ⑵冠梁分段施工,相连两段采用凿毛处理。关侧模与端头模,预留的钢筋搭接接头伸出端头模。接头采用扎丝绑扎,搭接接头长度为35d,相邻两接头间错开布置,相邻两接头最小间距不小于50d。采用编织袋填塞孔隙,砼初凝后取出编织袋。 ⑶准确放出冠梁底标高或顶标高,清除桩顶浮浆,人工借助风镐凿除冠梁结构范围内的桩顶混凝土,用高压水冲洗干净后绑扎钢筋。 ⑷冠梁一次浇筑至设计标高。 ⑸冠梁混凝土采用商品混凝土。 ⑹混凝土开始养护温度不低于2℃,当混凝土强度达到设计强度的30%(临界强度)以前不得受冻。养护期不得出现负温,混凝土表面温度与外界温度差不得大于20℃模板及保温层在混凝土温度冷却到5℃后方可拆除,混凝土表面温度与外界温度差不得大于20℃。 冠梁钢筋配筋设计 图2-2 冠梁配筋图 冠梁混凝土为C30,冠梁钢筋的净保护层为35mm,冠梁高程不一致处,应将冠梁主筋锚入邻近围护桩内,锚固长度为26d。冠梁施工前,需将钻孔灌注桩顶部浮浆混凝土凿除、 清洗至桩顶设计标高。 1、 钢筋焊 接要 求 冠梁主筋采用搭接焊 ,单 面焊 1 0 d ,在分段施工及冠梁变 断 面时 ,要 预留足 够 钢筋搭 接 长 度 和 锚 固 长 度 , 且 在 35d区 段 范 围 内 的 钢 筋 搭 接 面 积 不 大 于 钢 筋 总 面 积 的 50%,焊 接 钢 筋 时 HPB235 级 钢 筋 、 HRB335 级 钢 筋 采 用 E43 系 列 型 焊 条 , HRB400 用 E50 系列 型 焊 条 , 钢 筋 焊 接 须 先 作 焊...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冠梁技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
