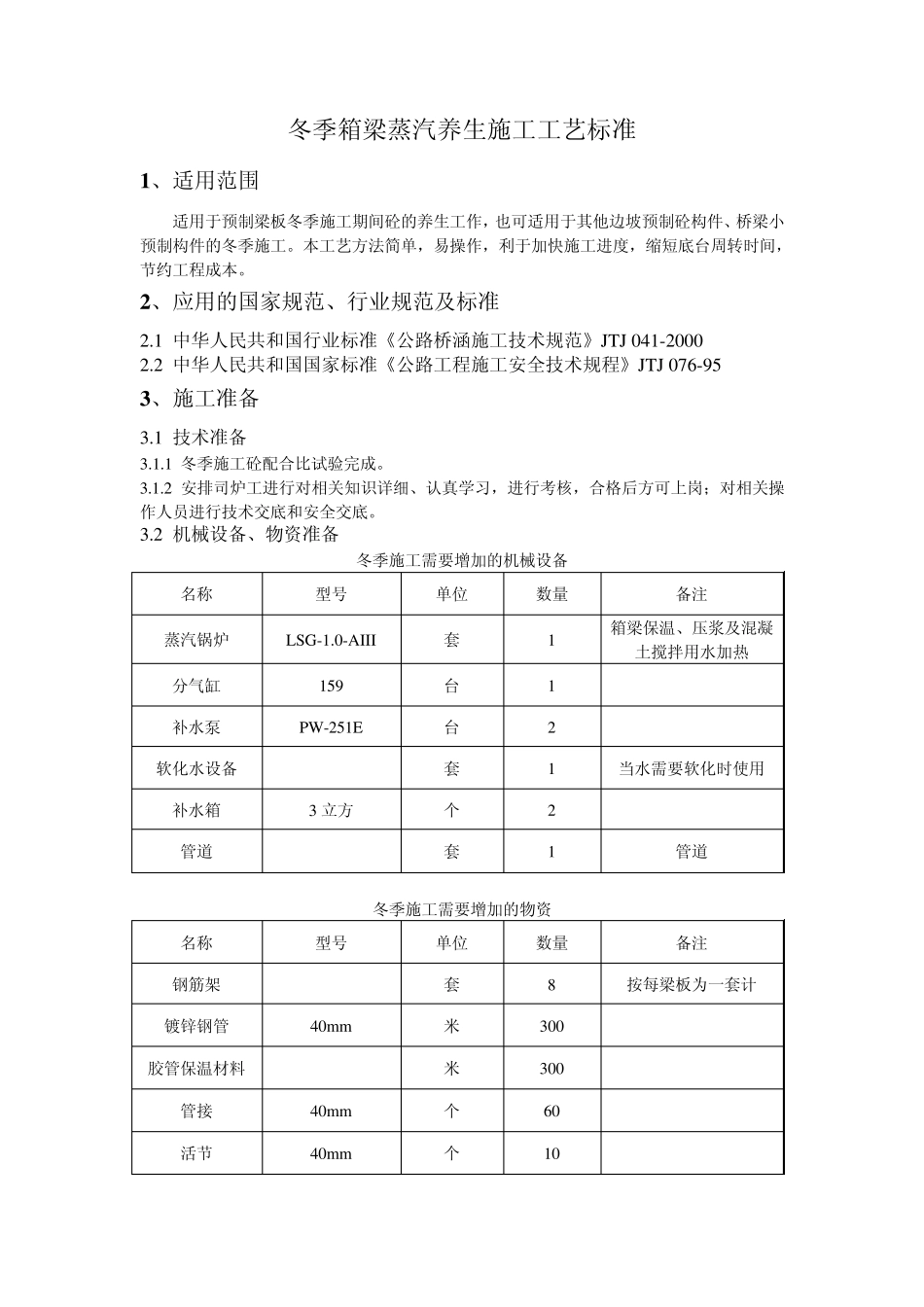

冬季箱梁蒸汽养生施工工艺标准 1 、适用范围 适用于预制梁板冬季施工期间砼的养生工作,也可适用于其他边坡预制砼构件、桥梁小预制构件的冬季施工
本工艺方法简单,易操作,利于加快施工进度,缩短底台周转时间,节约工程成本
2 、应用的国家规范、行业规范及标准 2
1 中华人民共和国行业标准《公路桥涵施工技术规范》JTJ 041-2000 2
2 中华人民共和国国家标准《公路工程施工安全技术规程》JTJ 076-95 3 、施工准备 3
1 技术准备 3
1 冬季施工砼配合比试验完成
2 安排司炉工进行对相关知识详细、认真学习,进行考核,合格后方可上岗;对相关操作人员进行技术交底和安全交底
2 机械设备、物资准备 冬季施工需要增加的机械设备 名称 型号 单位 数量 备注 蒸汽锅炉 LSG-1
0-AIII 套 1 箱梁保温、压浆及混凝土搅拌用水加热 分气缸 159 台 1 补水泵 PW-251E 台 2 软化水设备 ZCJY-R-T-1 套 1 当水需要软化时使用 补水箱 3 立方 个 2 管道 套 1 管道 冬季施工需要增加的物资 名称 型号 单位 数量 备注 钢筋架 套 8 按每梁板为一套计 镀锌钢管 40mm 米 300 胶管保温材料 米 300 管接 40mm 个 60 活节 40mm 个 10 球阀 40mm 个 10 球阀 20mm 个 40 变径三通 20*40mm 个 40 丝管 20mm 个 40 硬PVC 管 20mm 米 360 温度计 个 60 军用篷布 平方米 1200 彩钢瓦 平方米 100 3
3 材料准备 原材料:水泥、石子、砂等执政材料员和实验员按规定经行检验,确保砼的强度达到设计要求,并有利于加快施工进度
4 、操作工艺 4
1 工艺流程(见下图) 4
2 冬季施工一般规定 1、根据JTJ041-2000《公路桥涵施
