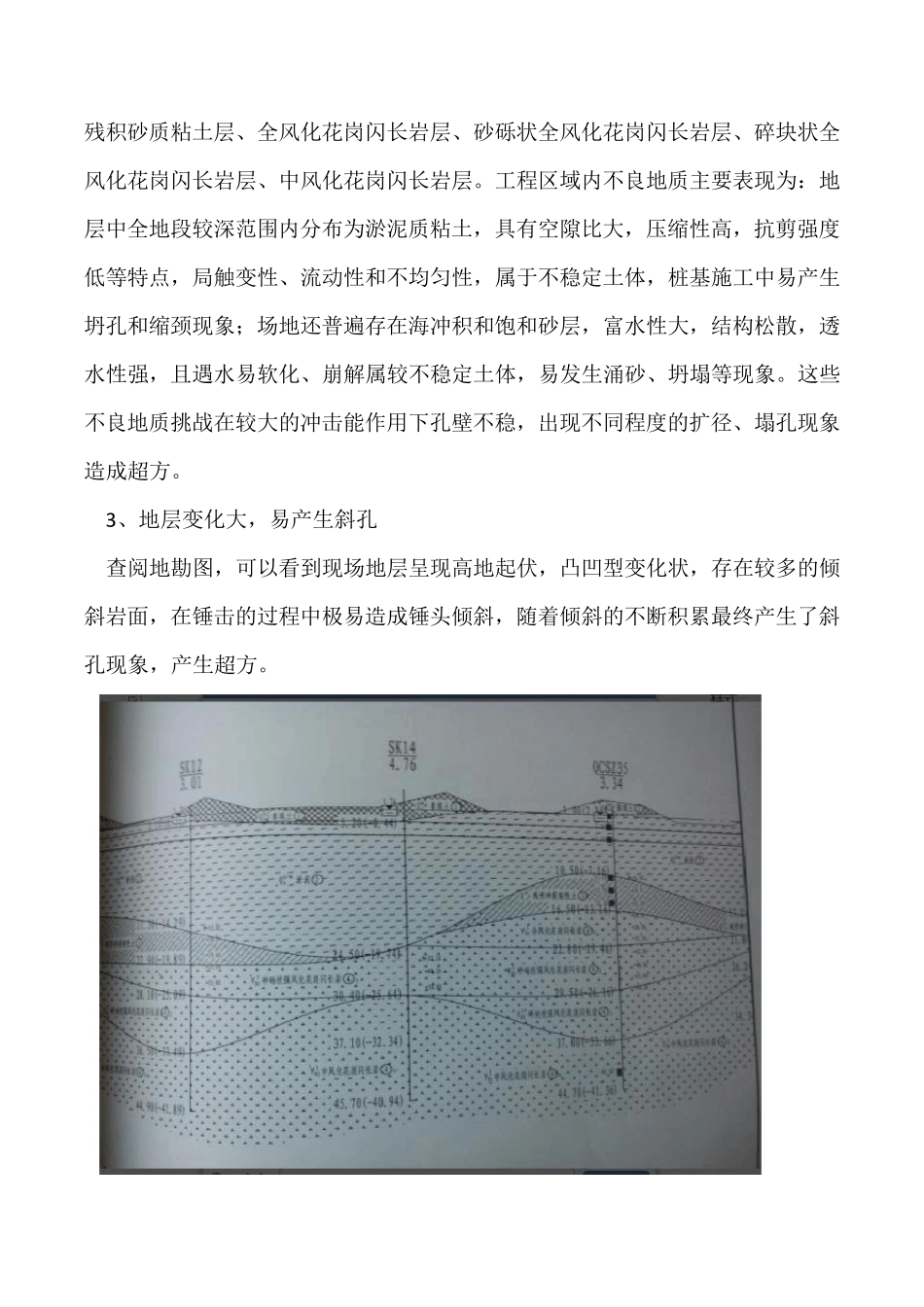

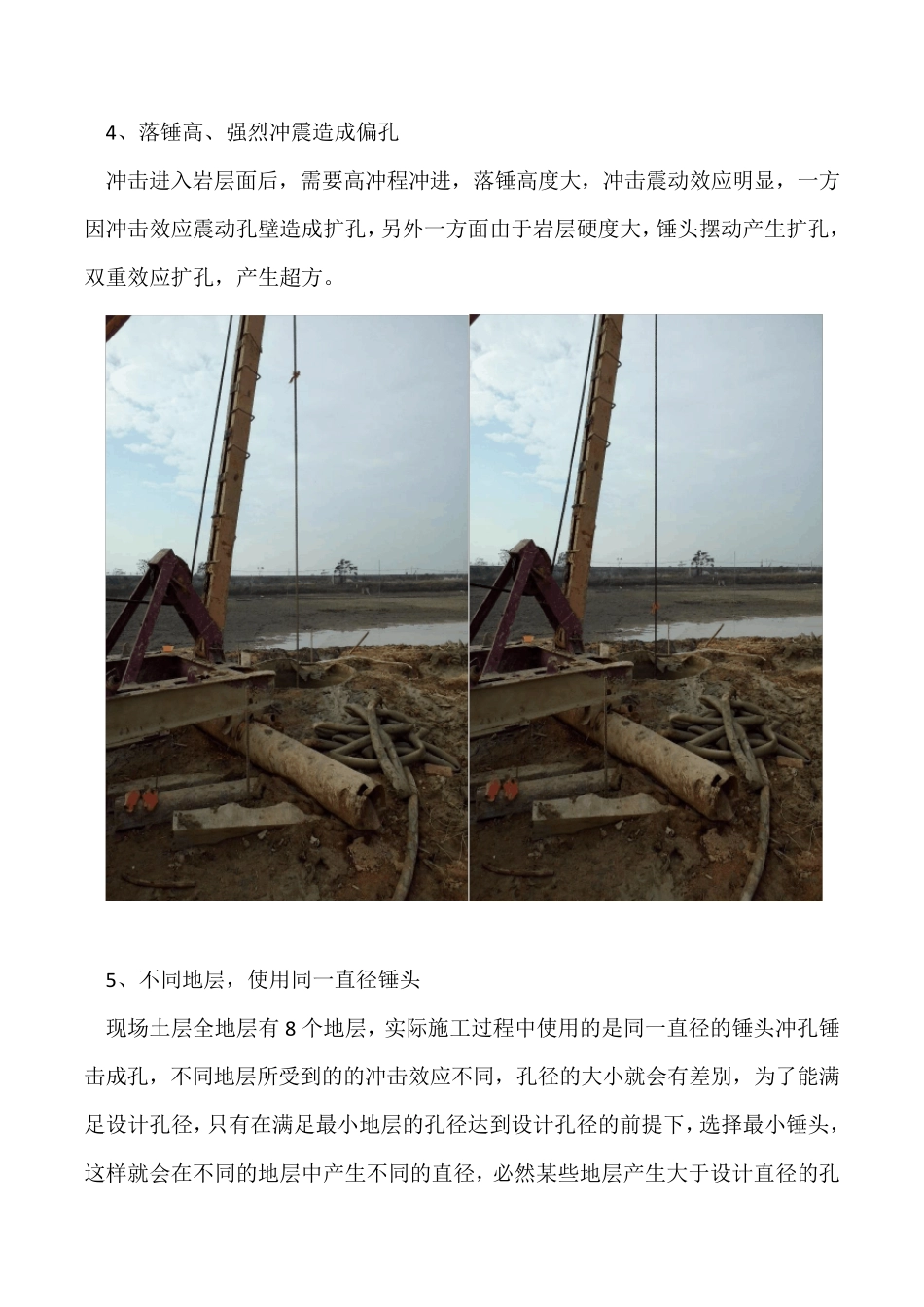

一 、 工 程 概 况 下 沉 通 道 基 础 采 用 冲 孔 灌 注 桩 基 础 , 施 工 里 程 为 K6+225~ K7+285; 其 中 K6+225~K6+585 为 起 点 段U 型 槽 全 长360m, K6+585~ K6+935 为 下 沉 通 道 段 全 长350m,K6+585~ K7+285 为 终 点 段 U 型 槽 见 全 长 350m, 通 道 K6+800 右 侧 设 置 一 处 排 水 泵房 。 冲 孔 桩 灌 注 桩 桩 径 为 1m 或 1.2m, 纵 向 间 距 3.5~ 6.25m, 横 向 间 距 为 5.75~7.2m; A1、 A14 每 节 段 为35 根 灌 注 桩 , A2~ A13、 C1~ C14 每 节 段 为28 根 灌 注桩 , B1~ B14 节 段 为 33 根 桩 , 泵 房 基 底 有6 根 灌 注 桩 ; 共 施 工 冲 孔 灌 注 桩 1266根 ( 29196m), 所 有 桩 基 均 为 嵌 岩 桩 , 嵌 岩 要 求 嵌 入 岩 层 1m 以 上 。 二 、 目 前 施 工 情 况 截 止 到 2014 年 11月 30日 ,已 浇 筑 完 成 冲 孔 灌 注 桩 19根 ,累 计 完 成 空 桩 131.64m,实 桩451.99m, 设 计 混 凝 土 方 量 为 494.5 方 , 其 中 有 3 根 桩 超 出 设 计 桩 长 , 1 根桩 和 设 计 桩 长 相 符 , 其 余15 根 桩 均 未 达 到 设 计 桩 长 , 共 使 用 混 凝 土586 方 , 超出 设 计 方 量 91.5 方 , 混 凝 土 损 耗 率 为 15.6%。 三 、 超 耗 原 因 分 析 1、 成 桩 质 量 要 求 , 满 足 充 盈 系 数 现 行 施 工 规 范 《 建 筑 桩 基 技 术 规 范 》( JGJ94-2008) 要 求 充 盈 系 数 不小于1,《 公路预算定额》( JTG/TB06-02-2007) 中 给出 的充 盈 系 数 为 1.273。 对于已 完成 桩 平均 充 盈 系 数 ζ =586/494.5=1.185, 1<ζ<1.273 仍然处 于合理范 围内。但考虑到 充 盈 系 数 与经济效益直接相 关, 1.185 的充 盈 系 数 偏 大 于理想 充 盈 系数 1.1, 在 后 期 工 作 中 采 取 措 施 争 取 将 平均 充 盈 系 数 控 制 在 1.05~1.1 之 间 。 2、 不良 地 质 造 成 塌 孔 本 工 程 场 地 地 质 情 况 复 杂 。 查 阅 地 看 图 ...
