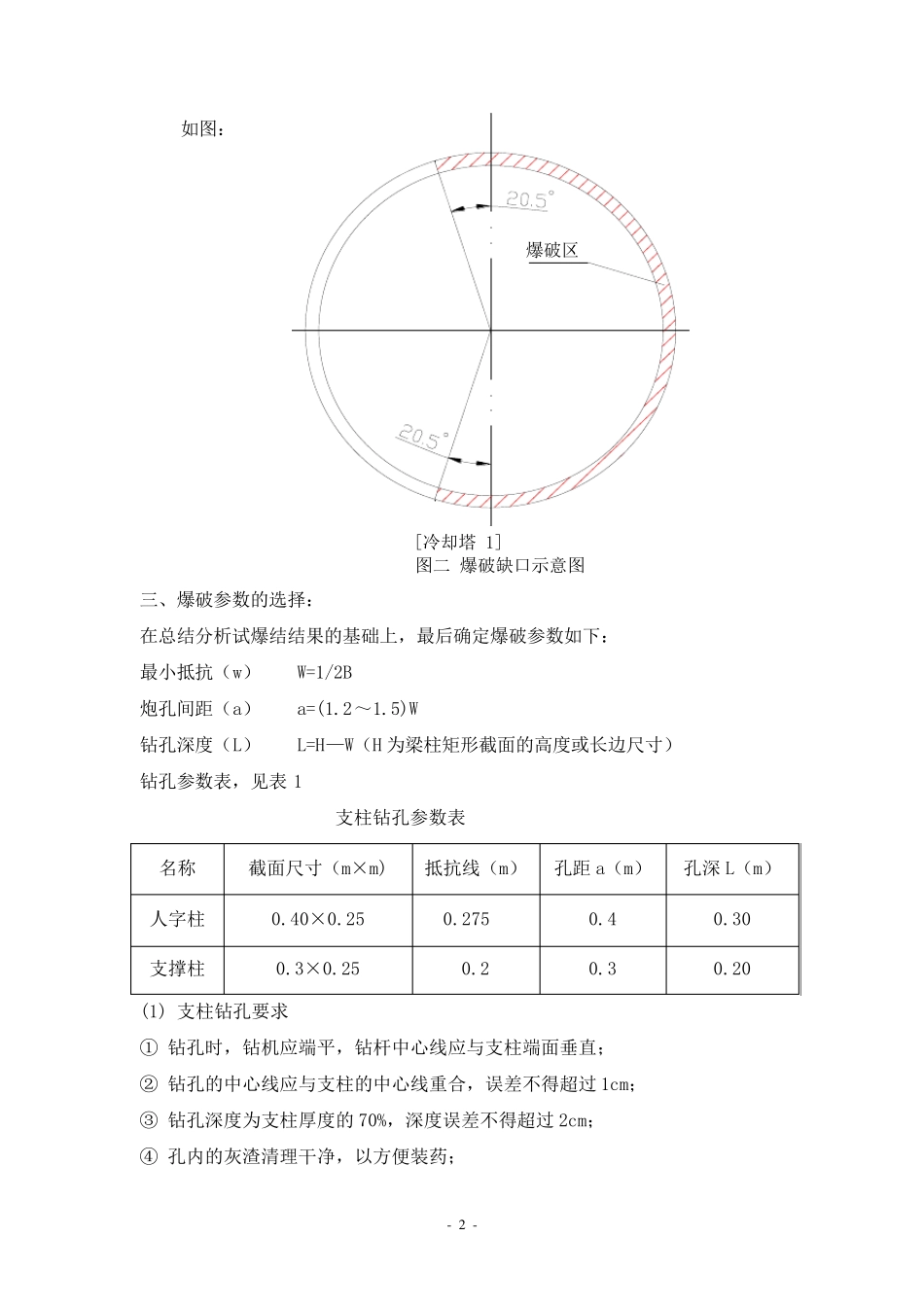

1 AAA 厂煤堆场改造项目建设场地平整施工凉水塔爆破拆除 施 工 组 织 设 计 编制单位:AAAAAAAAAA 爆破有限公司 2009 年 4 月 1 日 - 1 - 一 、 工 程 概 况 该 塔 底 部 直 径47.562m,顶 部 直 径25.948m,最 小 直 径22.9m(位 于 +48m 水平 ),塔 筒 壁 厚 由 下 向 上 逐 渐 缩 小 ,最 大 45cm, 最 小 12cm。 塔 基 基 础 为 圆 形 基 础 ,基 础 以 上 均 匀 分 布 32 对 钢 筋 混 凝 土 人 字 柱 ,人 字 柱 垂 高 5.8m,斜 长 净 长 6.236 m,横 断 面 为40cm× 25cm; 128 根 支 撑 柱 , 支 撑 柱 横 断 面 为30cm× 25cm。 该 冷 却 塔距 北 面 煤 分 析 室 只 有20 米 , 西 、 南 面 为 空 地 , 东 面 约 40 米 有 发 电 车 间 煤 分 析 室 。 采 用 定 向 倒 塌 爆 破 , 缺 口 大 小 是 冷 却 塔 能 否 按 设 计 方 向 倒 塌 的 关 键 , 若 爆 破缺 口 过 小 , 倾 倒 力 矩 将 会 小 于 结 构 的 极 限 弯 矩 , 会 出 现 爆 而 不 倒 的 现 象 。 经 过 多次 计 算 和 论 证 , 取 爆 破 缺 口 圆 角221°, 冷 却 塔 底 部 周长 为128.59m, 爆 破 缺 口处的 周长 78.72m, 保留部 分 长 49.87m。 方 案选择: 方 案 方 案一 人 工 方 法拆除 方 案二 爆 破 方 法拆除 方 案三 机械方 法拆除 优缺点 1、 成本低 2、 工 期特别长 , 满足不 了工 程 进度需要 3、安 全 隐 患 多 ,安 全 性 差 。 1、 成本较 低 2、 工 程 进度快 3、 技 术 措 施 得 当 的情 况 下 , 安 全 性 好 。 1、 投 入 大 型 设 备 量 特别大 , 成本高 2、 工 期较 长 3、 施 工 组 织 难 度较 大 , 交 叉 作 业情 况 多 , 安 全 性 一 般 。 二、 爆 破 方 案和 爆 破 缺 口 范 围 的 确 定 : 该 塔 为 轻 型 薄 壁 钢 筋 混 凝 土 结 构 ,上 窄 下 宽 , 底 部 直 径 大 , 倾 倒 难 度较 大 ,应 防 止 坐 而 不 倒 以 及 塌 而 不 碎 , 因 此 爆 破 方 案采 用 较 大 炸 高 , 以 获 得 ...
