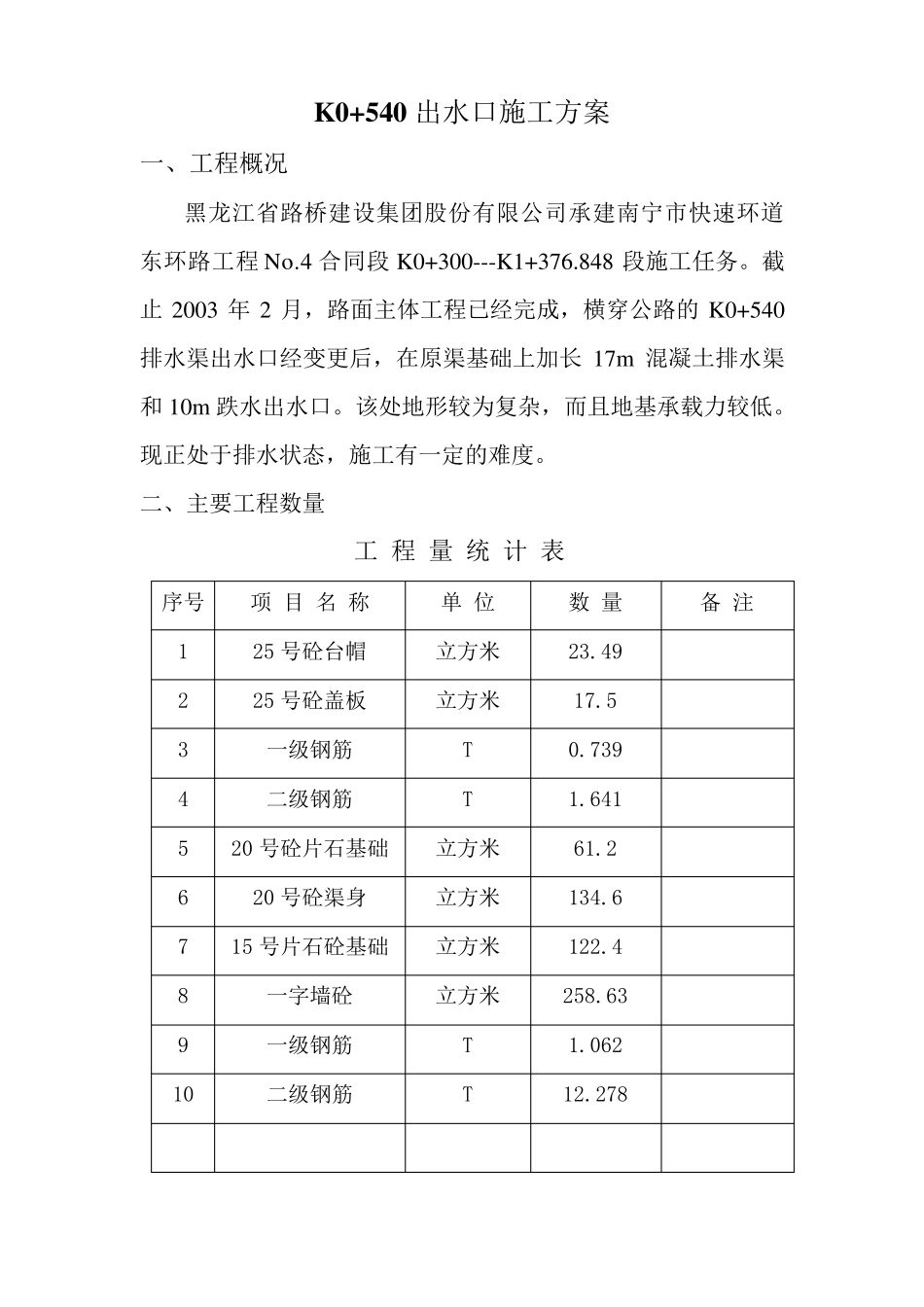

K 0+540 出水口施工方案 一、工程概况 黑龙江省路桥建设集团股份有限公司承建南宁市快速环道东环路工程 No
4 合同段 K0+300---K1+376
848 段施工任务
截止 2003 年 2 月,路面主体工程已经完成,横穿公路的 K0+540排水渠出水口经变更后,在原渠基础上加长 17m 混凝土排水渠和 10m 跌水出水口
该处地形较为复杂,而且地基承载力较低
现正处于排水状态,施工有一定的难度
二、主要工程数量 工 程 量 统 计 表 序号 项 目 名 称 单 位 数 量 备 注 1 25 号砼台帽 立方米 23
49 2 25 号砼盖板 立方米 17
5 3 一级钢筋 T 0
739 4 二级钢筋 T 1
641 5 20 号砼片石基础 立方米 61
2 6 20 号砼渠身 立方米 134
6 7 15 号片石砼基础 立方米 122
4 8 一字墙砼 立方米 258
63 9 一级钢筋 T 1
062 10 二级钢筋 T 12

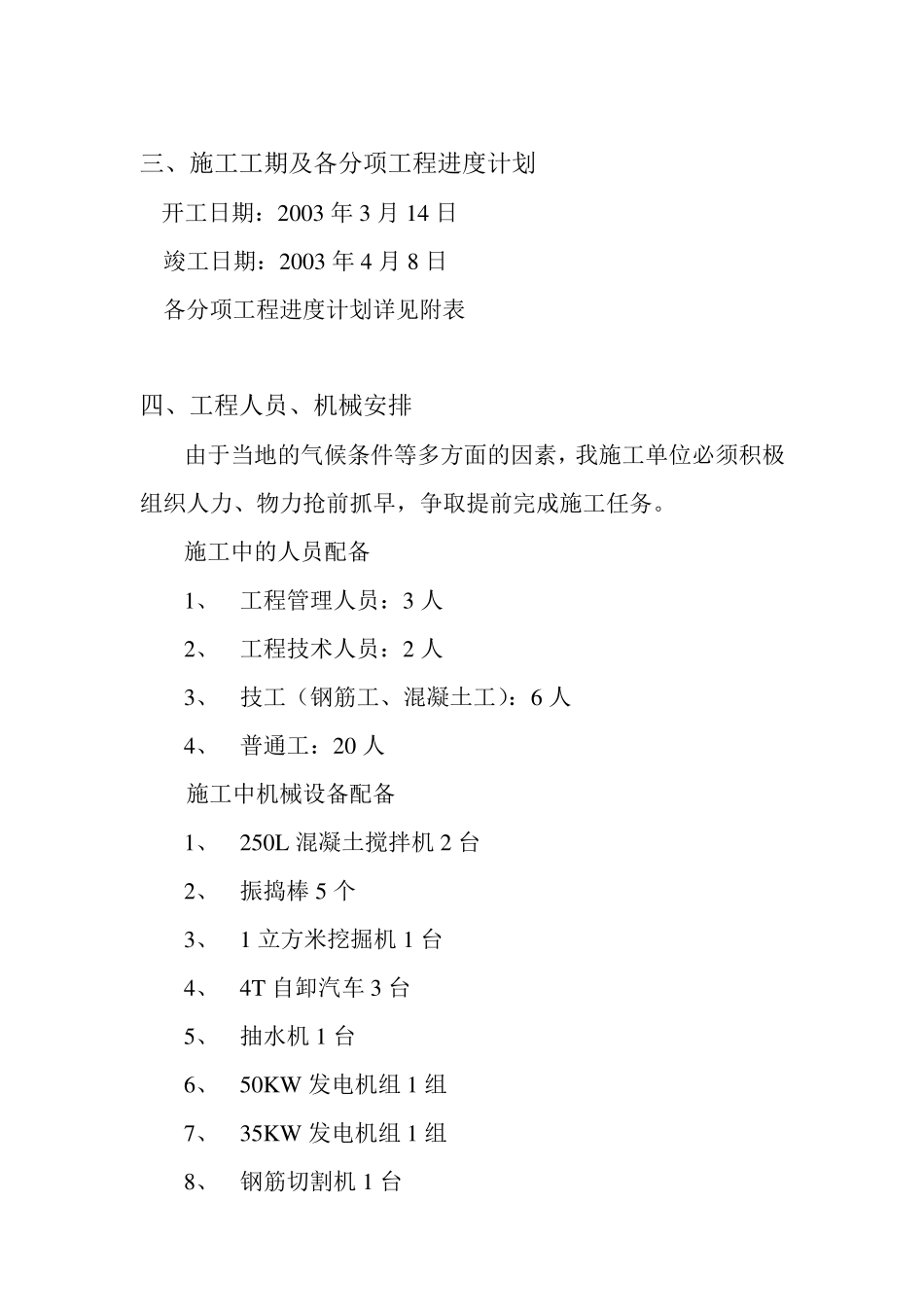

278 三、施工工期及各分项工程进度计划 开工日期:2003 年 3 月 14 日 竣工日期:2003 年 4 月 8 日 各分项工程进度计划详见附表 四、工程人员、机械安排 由于当地的气候条件等多方面的因素,我施工单位必须积极组织人力、物力抢前抓早,争取提前完成施工任务
施工中的人员配备 1、 工程管理人员:3 人 2、 工程技术人员:2 人 3、 技工(钢筋工、混凝土工):6 人 4、 普通工:20 人 施工中机械设备配备 1、 250L 混凝土搅拌机 2 台 2、 振捣棒 5 个 3、 1 立方米挖掘机 1 台 4、 4T 自卸汽车 3 台 5、 抽水机 1 台 6、 50KW 发电机组 1 组 7、 35KW 发电机组 1 组 8、 钢筋切割机 1 台 五、施工质量要求 1、 质量目标 本标段工程质量做到满足业主,监理工程师
