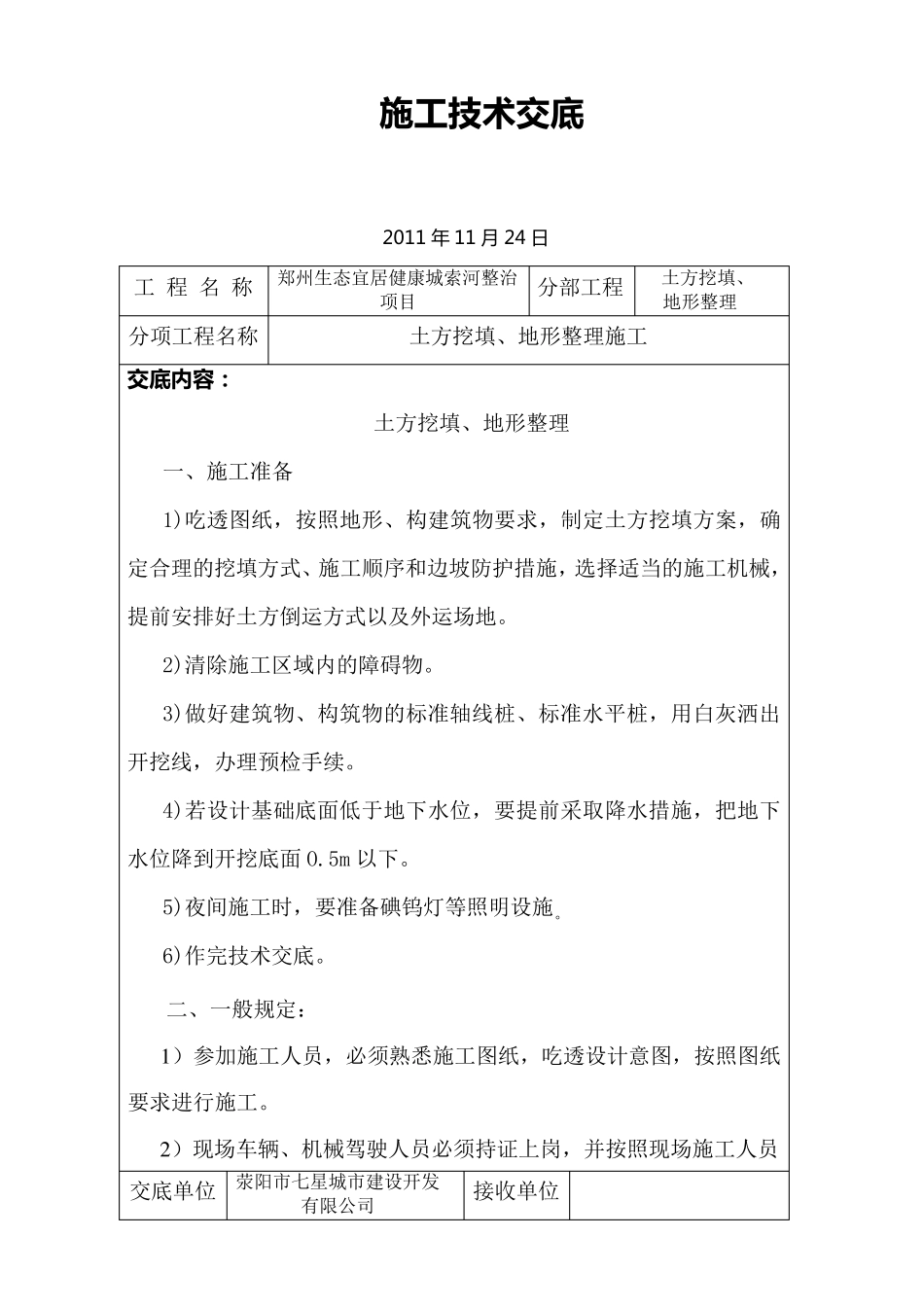

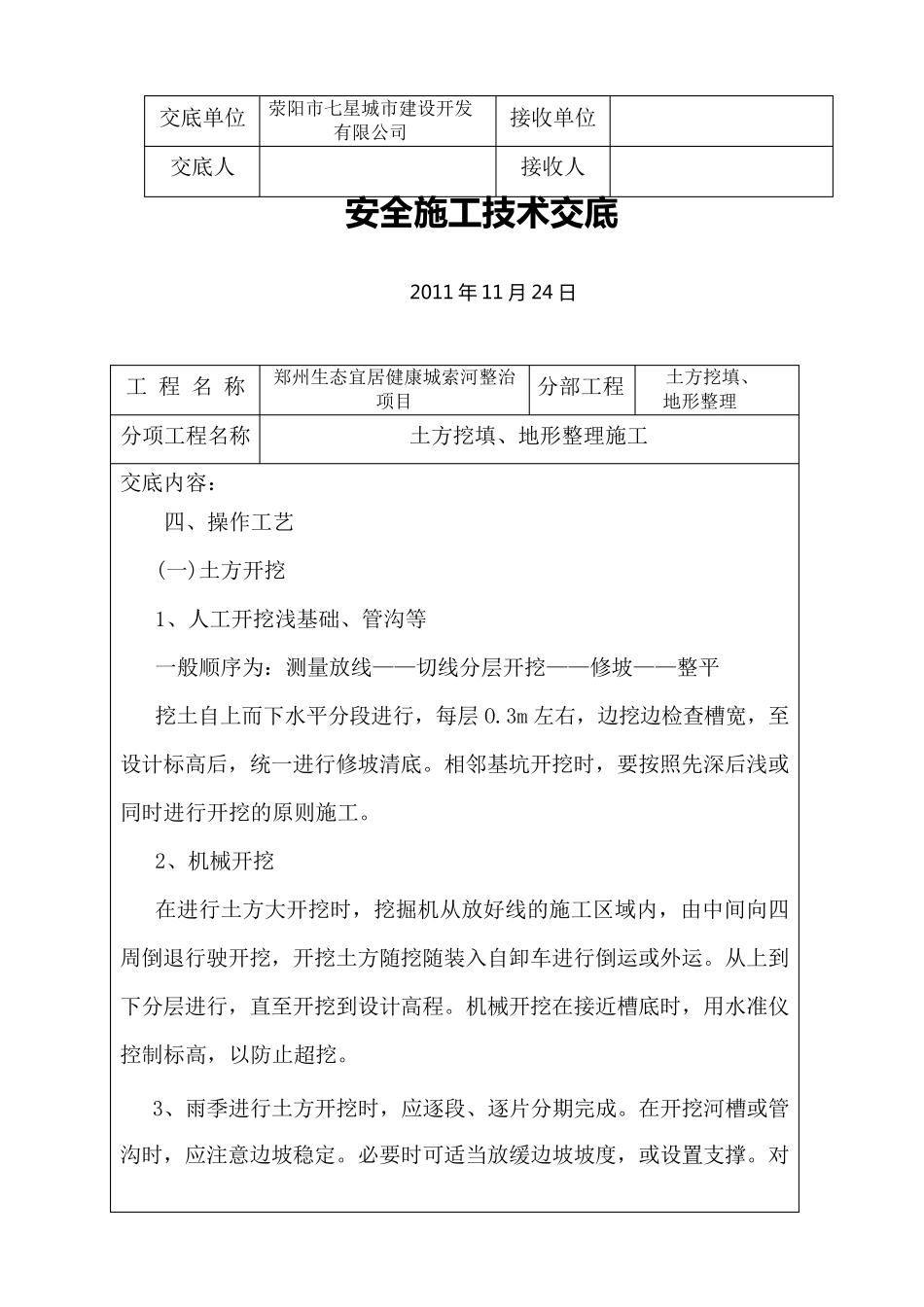

施 工 技 术 交底 2011 年 11 月 24 日 工 程 名 称 郑州生态宜居健康城索河整治项目 分部工程 土方挖填、 地形整理 分项工程名称 土方挖填、地形整理施工 交底内容: 土方挖填、地形整理 一、施工准备 1)吃透图纸,按照地形、构建筑物要求,制定土方挖填方案,确定合理的挖填方式、施工顺序和边坡防护措施,选择适当的施工机械,提前安排好土方倒运方式以及外运场地。 2)清除施工区域内的障碍物。 3)做好建筑物、构筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,办理预检手续。 4)若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降到开挖底面 O.5m 以下。 5)夜间施工时,要准备碘钨灯等照明设施。 6)作完技术交底。 二、一般规定: 1 )参加施工人员,必须熟悉施工图纸,吃透设计意图,按照图纸要求进行施工。 2 )现场车辆、机械驾驶人员必须持证上岗,并按照现场施工人员 交底单位 荥 阳 市 七 星 城市 建设开发有 限 公 司 接 收 单位 交底人 接收人 安 全 施 工 技 术 交底 2011 年 11 月 24 日 工 程 名 称 郑州生态宜居健康城索河整治项目 分部工程 土方挖填、 地形整理 分项工程名称 土方挖填、地形整理施工 交底内容: 调配要求进行施工。 3 )加强与气象、水文等部门的联系,及时掌握气温、雨雪、风暴 和汛情等预报,做好防范工作。 4 )现场施工人员控制好高程、地形边线等,严防超挖、错挖、超填、错填的发生。 5 )严格按照施工规范要求进行土方开挖、填筑的施工。 三、工艺流程 土方开挖流程: 确定开挖的顺序和坡度 → 分段分层下挖 → 修边整形和清底 土方填筑流程: 池塘或人工岛底原地面上淤泥、杂物清理 → 检验土质 → 分层铺土 → 分层碾压密实 → 检验密实度 → 整形找平验收 交底单位 荥阳市七星城市建设开发有限公司 接收单位 交底人 接收人 安 全 施 工 技 术 交底 2011 年 11 月 24 日 工 程 名 称 郑州生态宜居健康城索河整治项目 分部工程 土方挖填、 地形整理 分项工程名称 土方挖填、地形整理施工 交底内容: 四、操作工艺 (一)土方开挖 1、人工开挖浅基础、管沟等 一般顺序为:测量放线——切线分层开挖——修坡——整平 挖土自上而下水平分段进行,每层 O.3m 左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。相邻基坑开挖时,要按照先深...
