技 术 交 底 记 录 表C2
3 编 号 工 程 名 称 交底日期 施工单位 分项工程名称 交底提要 地下车库金刚砂地面施工技术交底 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

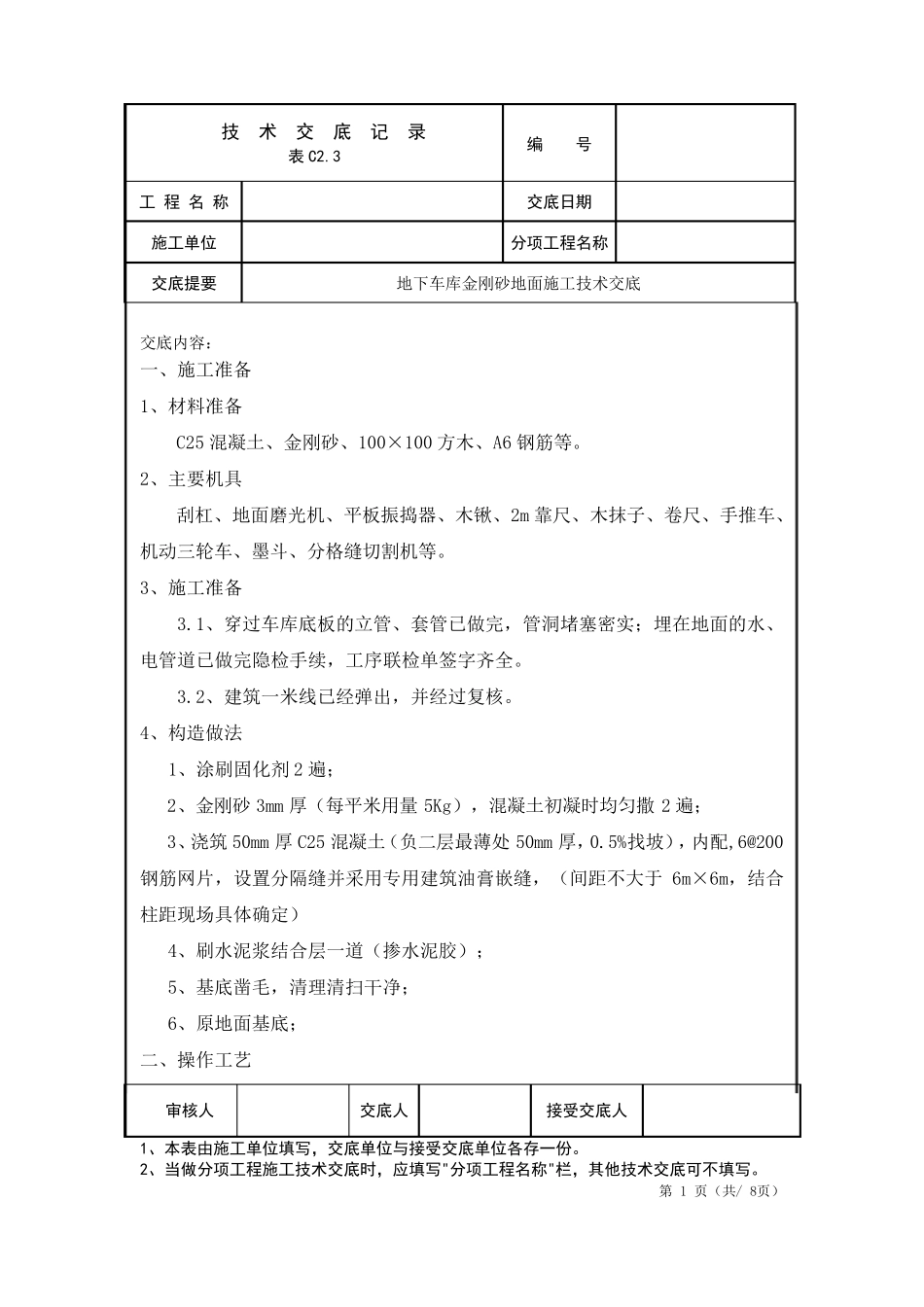

第 1 页(共/ 8页) 一、施工准备 1、材料准备 C25 混凝土、金刚砂、100×100 方木、A6 钢筋等
2、主要机具 刮杠、地面磨光机、平板振捣器、木锹、2m 靠尺、木抹子、卷尺、手推车、机动三轮车、墨斗、分格缝切割机等
3、施工准备 3
1、穿过车库底板的立管、套管已做完,管洞堵塞密实;埋在地面的水、电管道已做完隐检手续,工序联检单签字齐全
2、建筑一米线已经弹出,并经过复核
4、构造做法 1、涂刷固化剂 2 遍; 2、金刚砂3mm 厚(每平米用量 5Kg),混凝土初凝时均匀撒 2 遍; 3、浇筑 50mm 厚 C25 混凝土(负二层最薄处50mm 厚,0

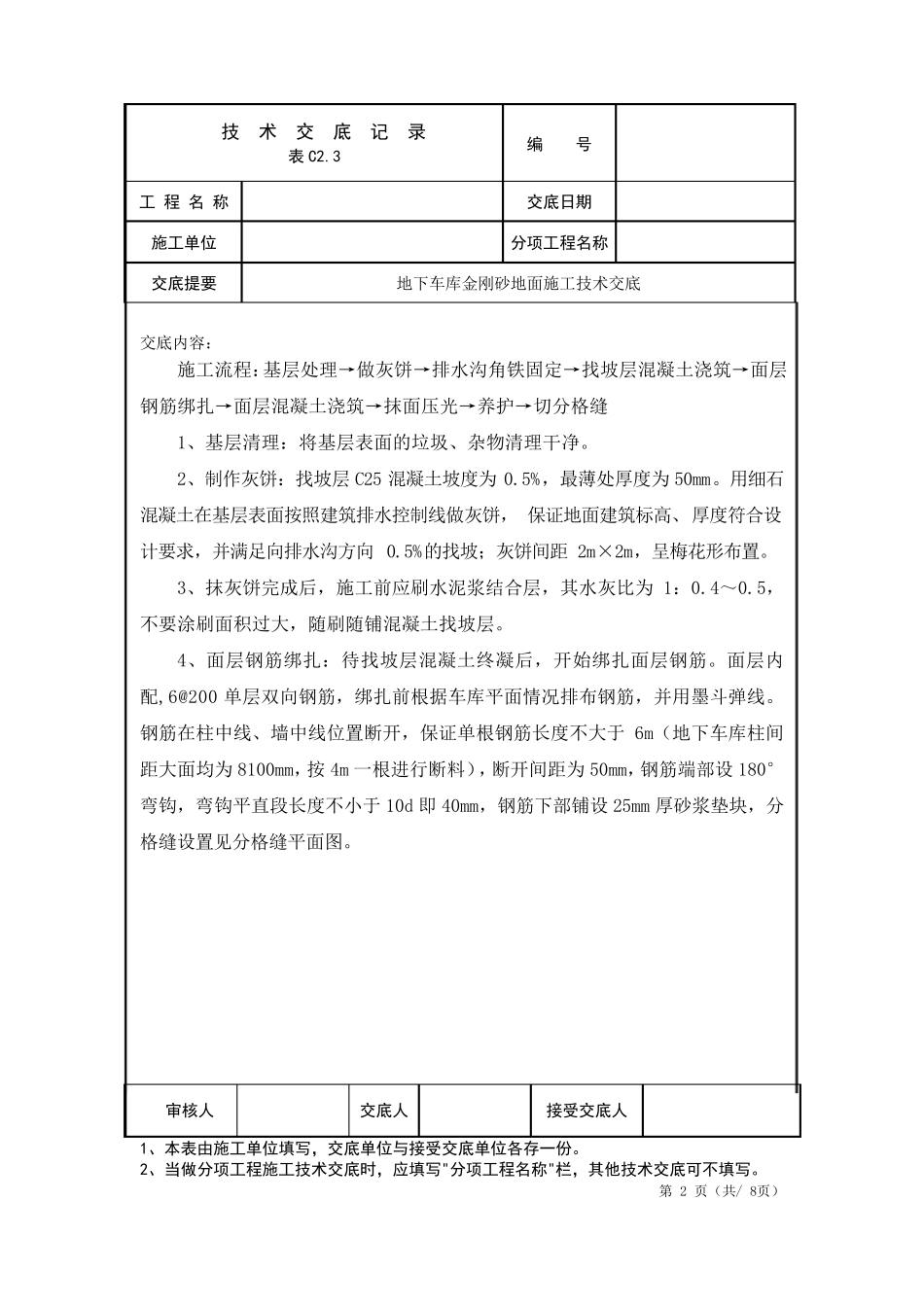

5%找坡),内配,6@200钢筋网片,设置分隔缝并采用专用建筑油膏嵌缝,(间距不大于6m×6m,结合柱距现场具体确定 ) 4、刷水泥 浆 结合层一道(掺 水泥 胶 ); 5、基 底凿 毛 ,清 理 清 扫 干 净 ; 6、原 地面基 底; 二、操 作 工艺 技 术 交 底 记 录 表C2
3 编 号 工 程 名 称 交底日期 施工单位 分项工程名称 交底提要 地 下 车 库 金 刚 砂 地 面 施 工 技 术 交 底 交 底 内 容 : 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

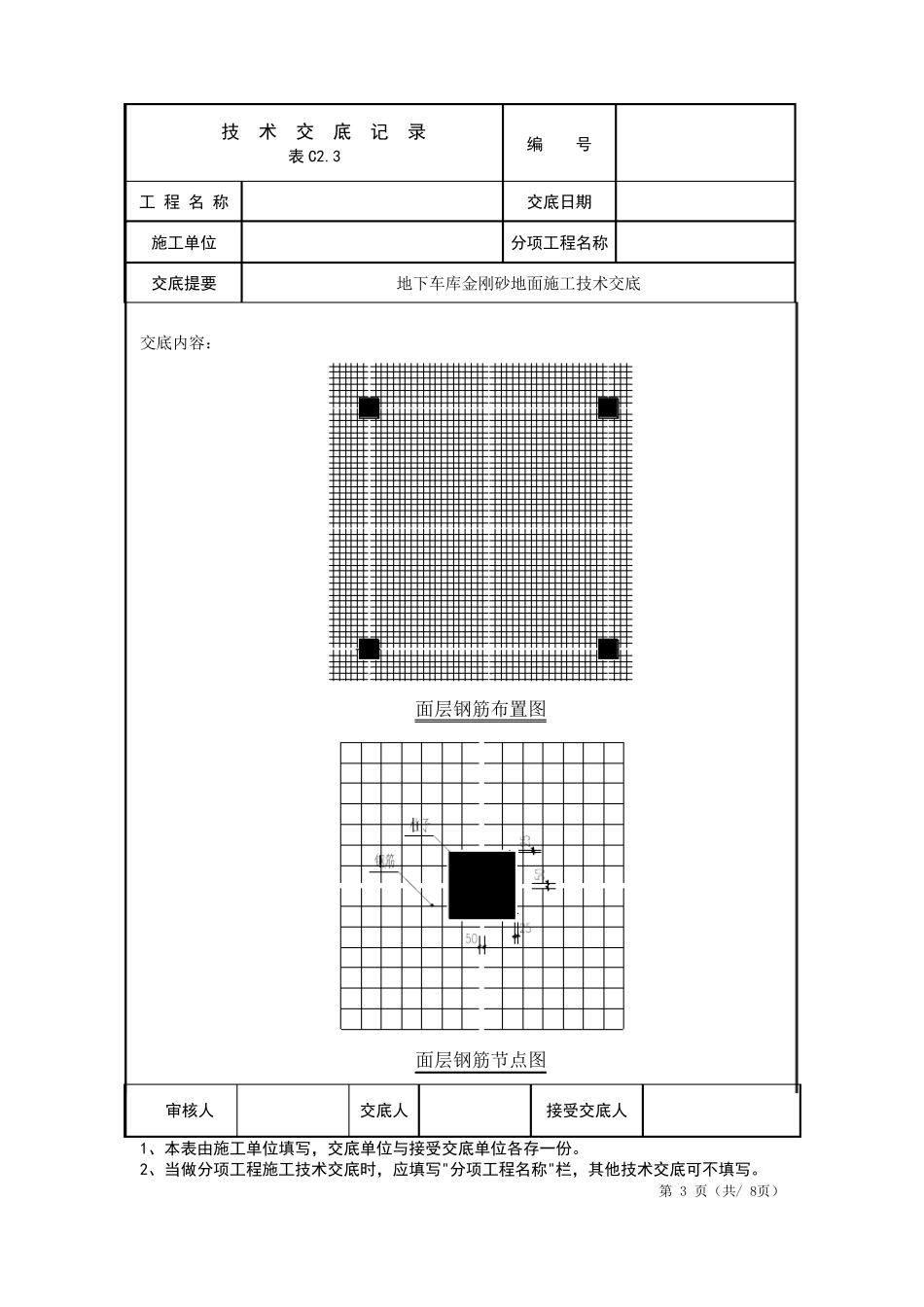

第 2 页 ( 共 / 8页 ) 施 工 流 程 :基 层 处 理 → 做 灰 饼 →
