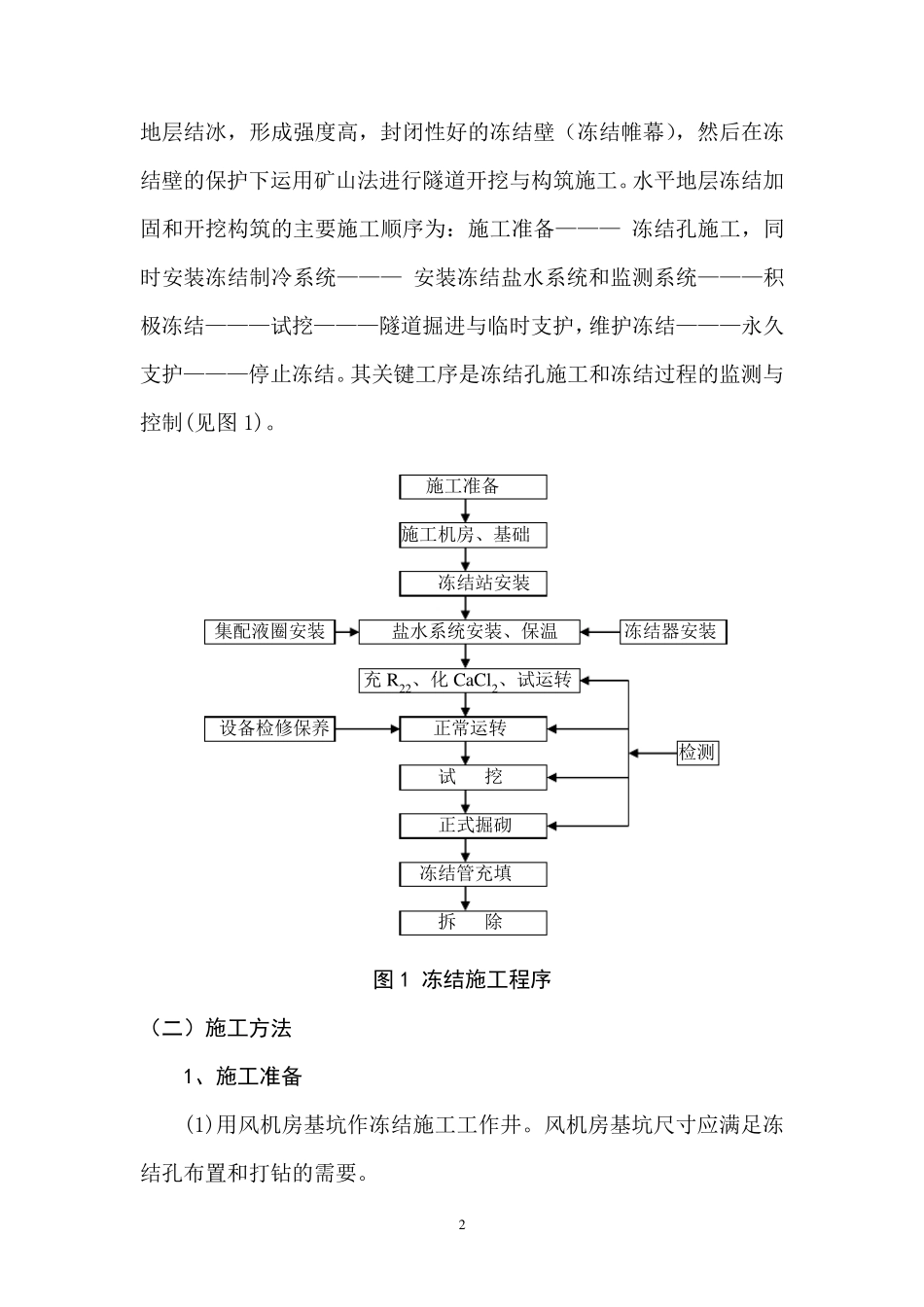

1 地铁冷冻法施工工法 中铁十二局集团有限公司 一、前言 广州地铁二号线过清泉街断裂带位于连新路下、隧道上方应元路口交通繁忙,地面周边环境极其复杂。而且隧道的地质构造与地层岩性变化复杂,清泉街断裂带与地铁斜交,稳定性差,导水性强,施工难度高,风险大。我们在施工中成功运用全断面隧道长距离水平冷冻法施工技术,很好的解决了这一技术难题,不仅完成了国内最长冻结长度的隧道冷冻法施工,同时也取得了一定的技术经济效益和社会效益。我们将施工实践加以总结形成本工法。 二、工法特点 1、冻结加固体强度高,可以做到不漏水,洞内施工环境较好。 2、施工安全,隧道进洞开挖后,进展较快。 3、不受地表场地及深度限制,且不污染环境,对周边环境影响较小,适合城 市 地下建 设 ,特 别 是 繁华 市 区 内工程 建 设 。 三、适用范围 本工法适用于对通过断层破 碎 带、流 砂 层、淤 泥 层等 易 坍 塌 且富含 水隧道的地层加固。 四、施工工艺 ( 一) 工艺 原 理 冷冻法加固土 体,矿 山 法开挖构筑 的基 本原 理 是 : 在隧道周围布 置 水平冻结孔 ,并 在冻结孔 中循 环低 温 盐 水,使 冻结孔 附 近 的含 水 2 地层结冰,形成强度高,封闭性好的冻结壁(冻结帷幕),然后在冻结壁的保护下运用矿山法进行隧道开挖与构筑施工。水平地层冻结加固和开挖构筑的主要施工顺序为:施工准备——— 冻结孔施工,同时安装冻结制冷系统——— 安装冻结盐水系统和监测系统———积极冻结———试挖———隧道掘进与临时支护,维护冻结———永久支护———停止冻结。其关键工序是冻结孔施工和冻结过程的监测与控制(见图 1)。 施工准备 施工机房、基础 冻结站安装 集配液圈安装 盐水系统安装、保温 冻结器安装 充 R22、化 CaCl2、试运转 设备检修保养 正常运转 检测 试 挖 正式掘砌 冻结管充填 拆 除 图1 冻结施工程序 (二)施工方法 1、施工准备 (1)用风机房基坑作冻结施工工作井。风机房基坑尺寸应满足冻结孔布置和打钻的需要。 3 (2)工 作 井 内 设 上 、 下 人 的 扶 梯 。 用 2#钢 管 搭 建 脚 手 架 , 并 铺 设5cm 厚 的 木 板 作 为 冻 结 孔 施 工 平 台 。 施 工 平 台 上 搭 建 雨 蓬 。 施 工 平 台搭 建 要 考 虑 隧 道 掘 进 施 工 的 要 求 。 (3)冻 结 施 工...
