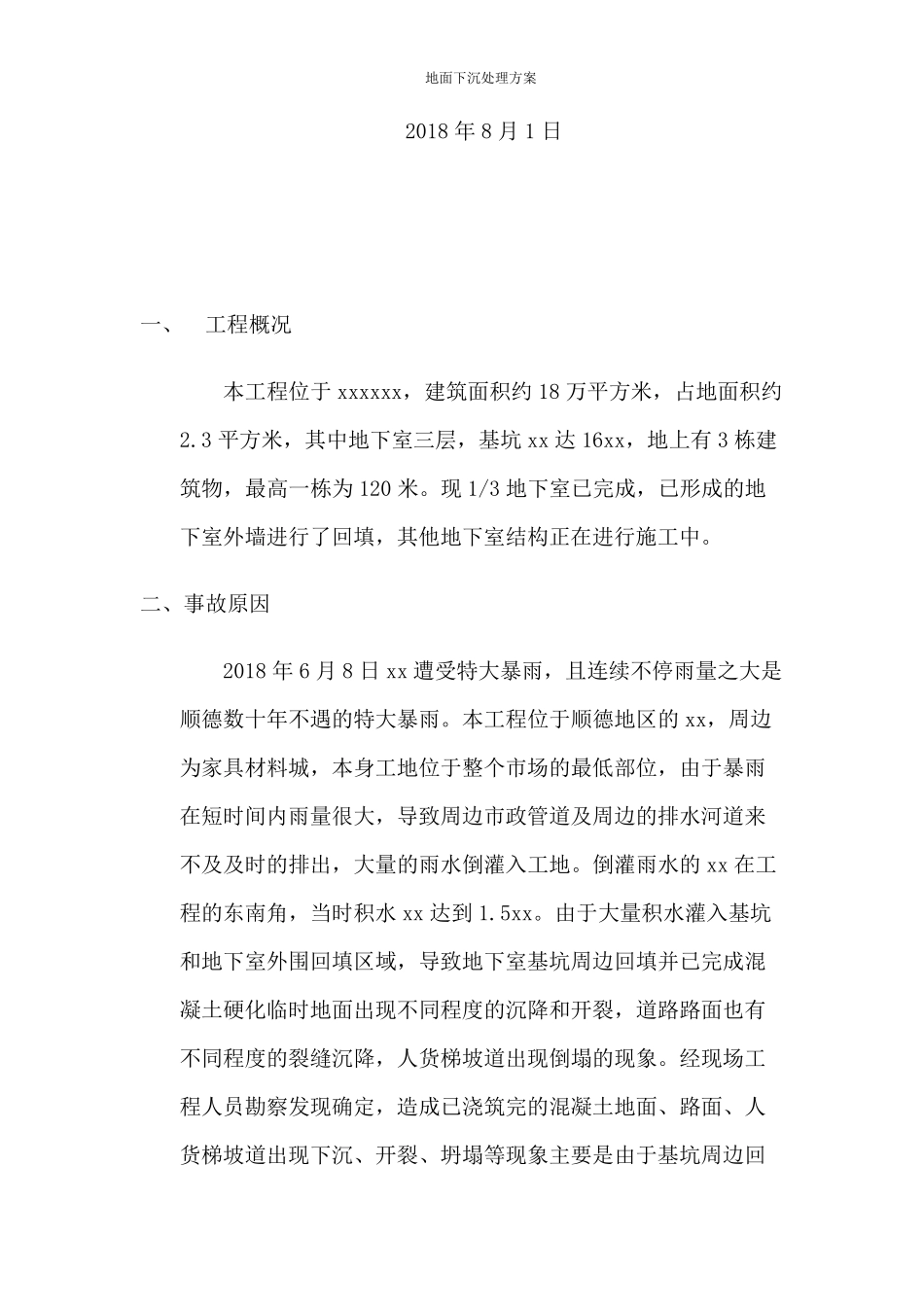

地面下沉处理方案 xx 商贸中心 地下室外围地面下沉处理施工方案 编制: 审核: 批准: xx 建设集团股份有限公司 地面下沉处理方案 2018 年8 月1 日 一、 工程概况 本工程位于 xxxxxx,建筑面积约 18 万平方米,占地面积约2
3 平方米,其中地下室三层,基坑 xx 达 16xx,地上有 3 栋建筑物,最高一栋为 120 米
现 1/3 地下室已完成,已形成的地下室外墙进行了回填,其他地下室结构正在进行施工中
二、事故原因 2018 年6 月8 日xx 遭受特大暴雨,且连续不停雨量之大是顺德数十年不遇的特大暴雨
本工程位于顺德地区的 xx,周边为家具材料城,本身工地位于整个市场的最低部位,由于暴雨在短时间内雨量很大,导致周边市政管道及周边的排水河道来不及及时的排出,大量的雨水倒灌入工地
倒灌雨水的 xx 在工程的东南角,当时积水 xx 达到 1
由于大量积水灌入基坑和地下室外围回填区域,导致地下室基坑周边回填并已完成混凝土硬化临时地面出现不同程度的沉降和开裂,道路路面也有不同程度的裂缝沉降,人货梯坡道出现倒塌的现象
经现场工程人员勘察发现确定,造成已浇 筑完的混凝土地面、路面、人货梯坡道出现下沉、开裂、坍 塌等 现象主 要 是由于基坑周边回地面下沉处理方案 填物大量的流失造成,为保证工地安全顺利的前提下是施工,根据各方的建议尽快对有安全隐患的部位进行修复,主要是混凝土地面沉降修复面积约为800 ㎡,路面修复面积约为200㎡,坡道的坍塌等

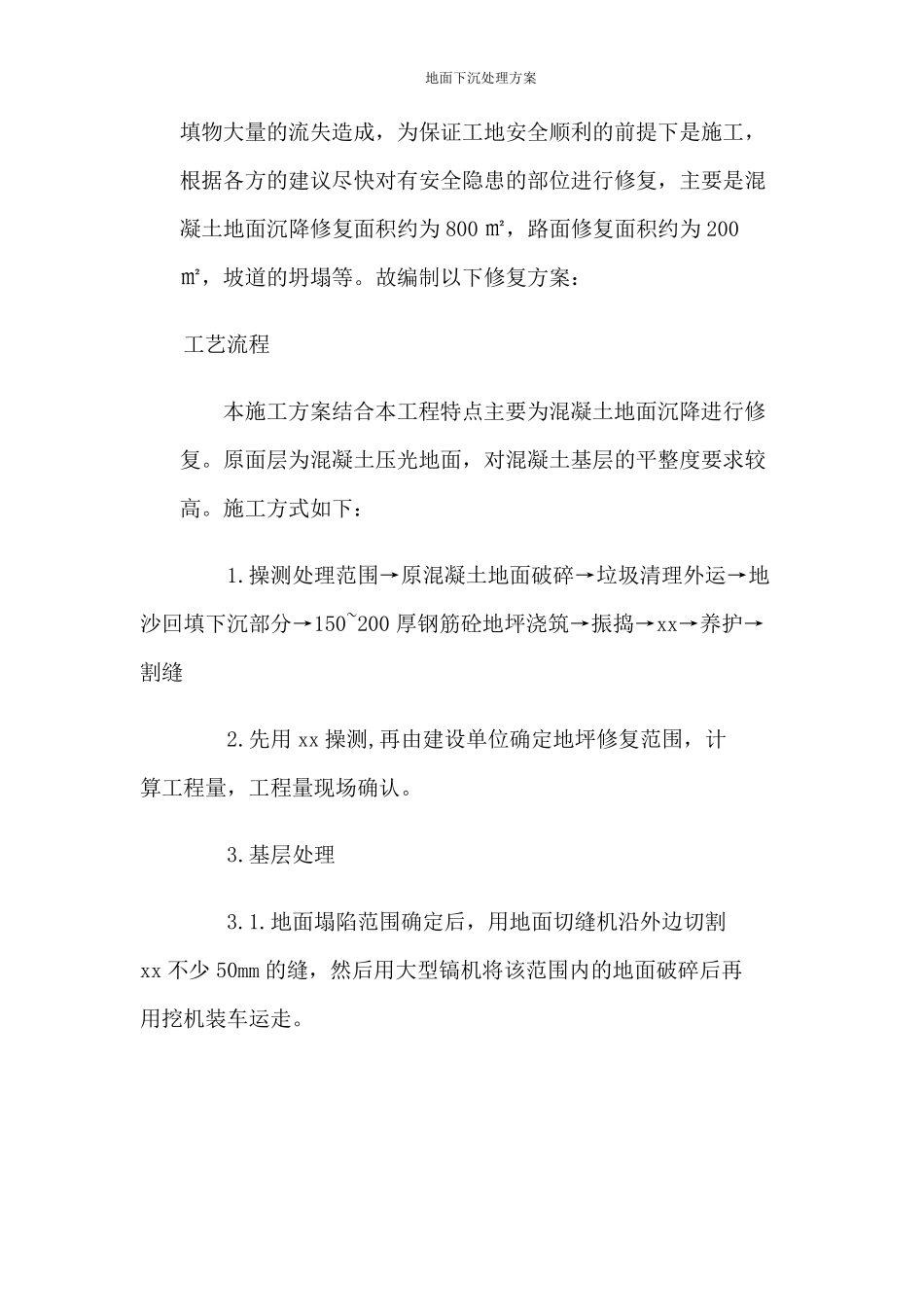

故编制以下修复方案: 工艺流程 本施工方案结合本工程特点主要为混凝土地面沉降进行修复
原面层为混凝土压光地面,对混凝土基层的平整度要求较高
施工方式如下: 1
操测处理范围→原混凝土地面破碎→垃圾清理外运→地沙回填下沉部分→150~200 厚钢筋砼地坪浇筑→振捣→xx→养护→割缝 2
先用 xx 操测,再由建设单
