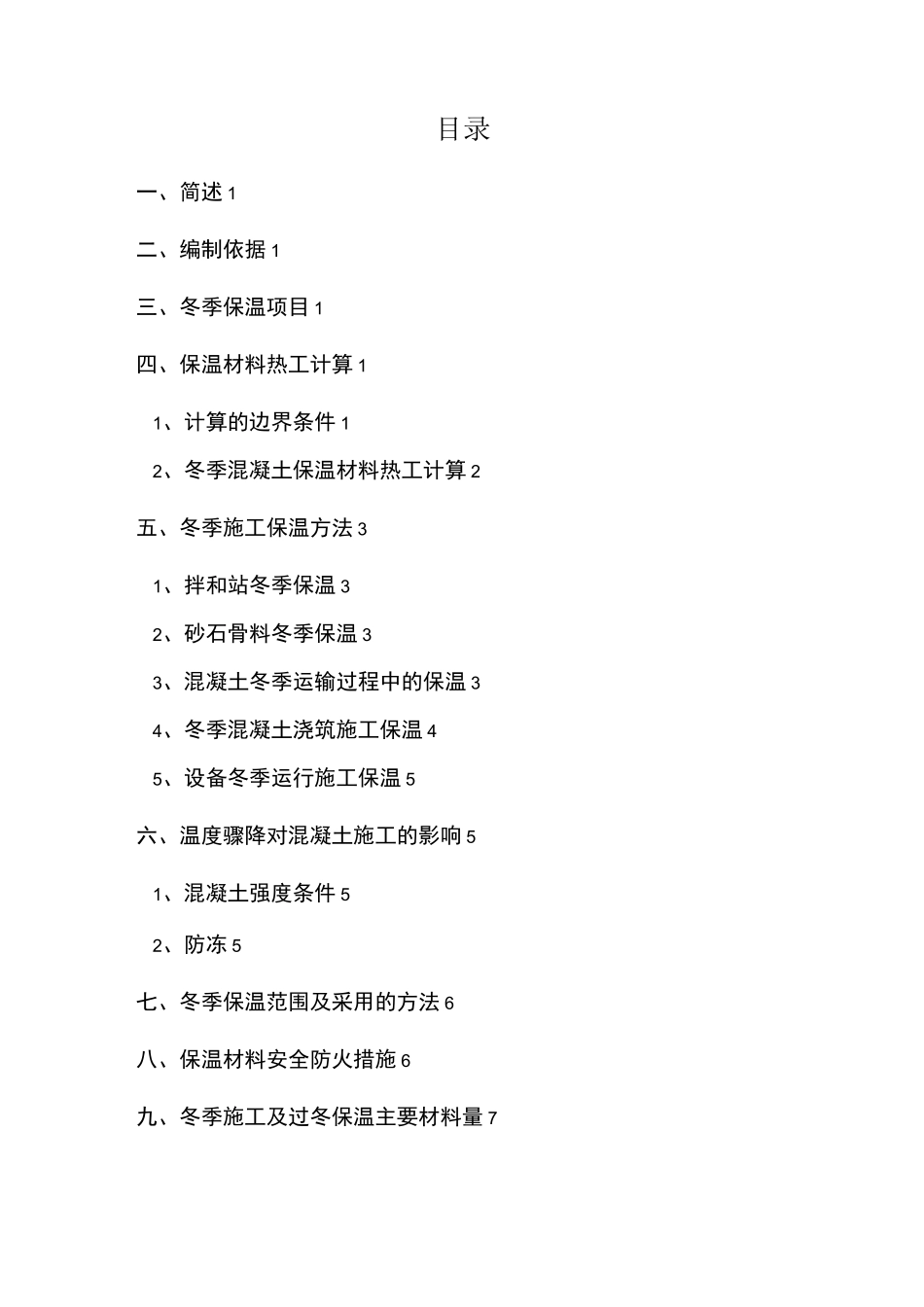

目录一、简述 1二、编制依据 1三、冬季保温项目 1四、保温材料热工计算 11、计算的边界条件 12、冬季混凝土保温材料热工计算 2五、冬季施工保温方法 31、拌和站冬季保温 32、砂石骨料冬季保温 33、混凝土冬季运输过程中的保温 34、冬季混凝土浇筑施工保温 45、设备冬季运行施工保温 5六、温度骤降对混凝土施工的影响 51、混凝土强度条件 52、防冻 5七、冬季保温范围及采用的方法 6八、保温材料安全防火措施 6九、冬季施工及过冬保温主要材料量 71冬季施工保温措施一、简述本流域受西伯利亚副高压和太平洋季风影响,四季分明,一年中寒暑温差悬殊,春秋两季短促。流域内的降水量自东南向西北递减,并随海拔增高有明显增大的特点,安图气象站的多年平均降水量为 673.0mm。流域平均降水量约为 700mm,降水量的年内分配因受季风影响,分布极不均匀,主要雨量集中在 6〜9 月份,约占年降水量的 70%以上。多年平均气温 2.4°C,最高气温 34.6°C,最低气温-42.8C。河流封冻期长达半年之久,稳定封冻天数为 100〜150。该地区无霜期较短,多年平均无霜期为 112 天。多年最大冻土深度为 186cm。为防止混凝土在该地区因冬季寒冷而导致混凝土受冻产生裂缝或降低混凝土强度和使用性能,以及在冰冻后影响后期砼浇筑施工,故采取冬季混凝土施工保温措施,确保工程质量。二、编制依据1、本地区水文气象资料;2、《水利水电工程施工组织设计手册》;3、《水工混凝土施工规范(DLT5144-2001)》。三、冬季保温项目根据施工总计划进度安排,所涉及到的冬季施工项目为:1、砼拌合、浇筑保温;2、子围堰高喷灌浆制浆站的保温;3、拌合站及成品骨料的保温;4、施工机械设备的保温。四、保温材料热工计算1、计算的边界条件(1)主要防止温差过大引起温度裂缝(多年平均气温 2.4C,最高气温34.6C,最低气温-42.8C);(2)冬季混凝土过冬保护保温材料为两层棉被(一层 2.0cm 厚)外裹一层1.20.050.00.0020.001+1.65<2kal/m2.h.C2mm 厚不透水的彩条布,下覆盖一层 1mm 厚不透水的塑料布;(3)对进入冬季,水化反应已基本结束的混凝土,内部温度基本维持在 20°C 左右,只要保持保护层密闭不透风,混凝土表面保持正温,就可以满足过冬防裂要求。(4)浇筑混凝土配合比水泥含量平均在 195kg。(5)对于浇筑的混凝土侧面模板部分不予以拆除。2、冬季混凝土保温材料热工计算2.1 热工计算的边界条件冬季混凝土表面保护可减小混凝土表面温度梯度及内...
