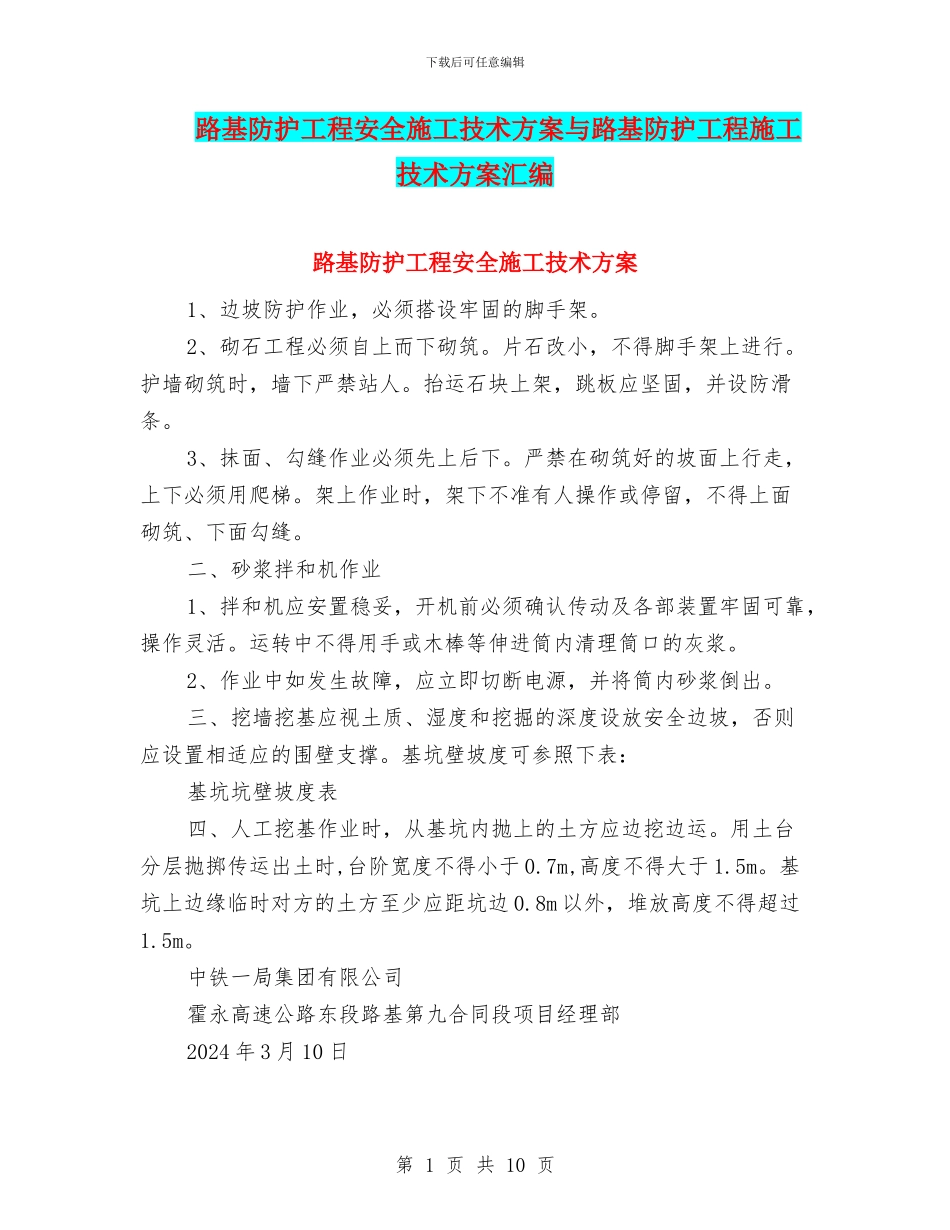

下载后可任意编辑路基防护工程安全施工技术方案与路基防护工程施工技术方案汇编路基防护工程安全施工技术方案1、边坡防护作业,必须搭设牢固的脚手架
2、砌石工程必须自上而下砌筑
片石改小,不得脚手架上进行
护墙砌筑时,墙下严禁站人
抬运石块上架,跳板应坚固,并设防滑条
3、抹面、勾缝作业必须先上后下
严禁在砌筑好的坡面上行走,上下必须用爬梯
架上作业时,架下不准有人操作或停留,不得上面砌筑、下面勾缝
二、砂浆拌和机作业1、拌和机应安置稳妥,开机前必须确认传动及各部装置牢固可靠,操作灵活
运转中不得用手或木棒等伸进筒内清理筒口的灰浆
2、作业中如发生故障,应立即切断电源,并将筒内砂浆倒出
三、挖墙挖基应视土质、湿度和挖掘的深度设放安全边坡,否则应设置相适应的围壁支撑
基坑壁坡度可参照下表:基坑坑壁坡度表四、人工挖基作业时,从基坑内抛上的土方应边挖边运
用土台分层抛掷传运出土时,台阶宽度不得小于 0
7m,高度不得大于 1
基坑上边缘临时对方的土方至少应距坑边 0
8m 以外,堆放高度不得超过1

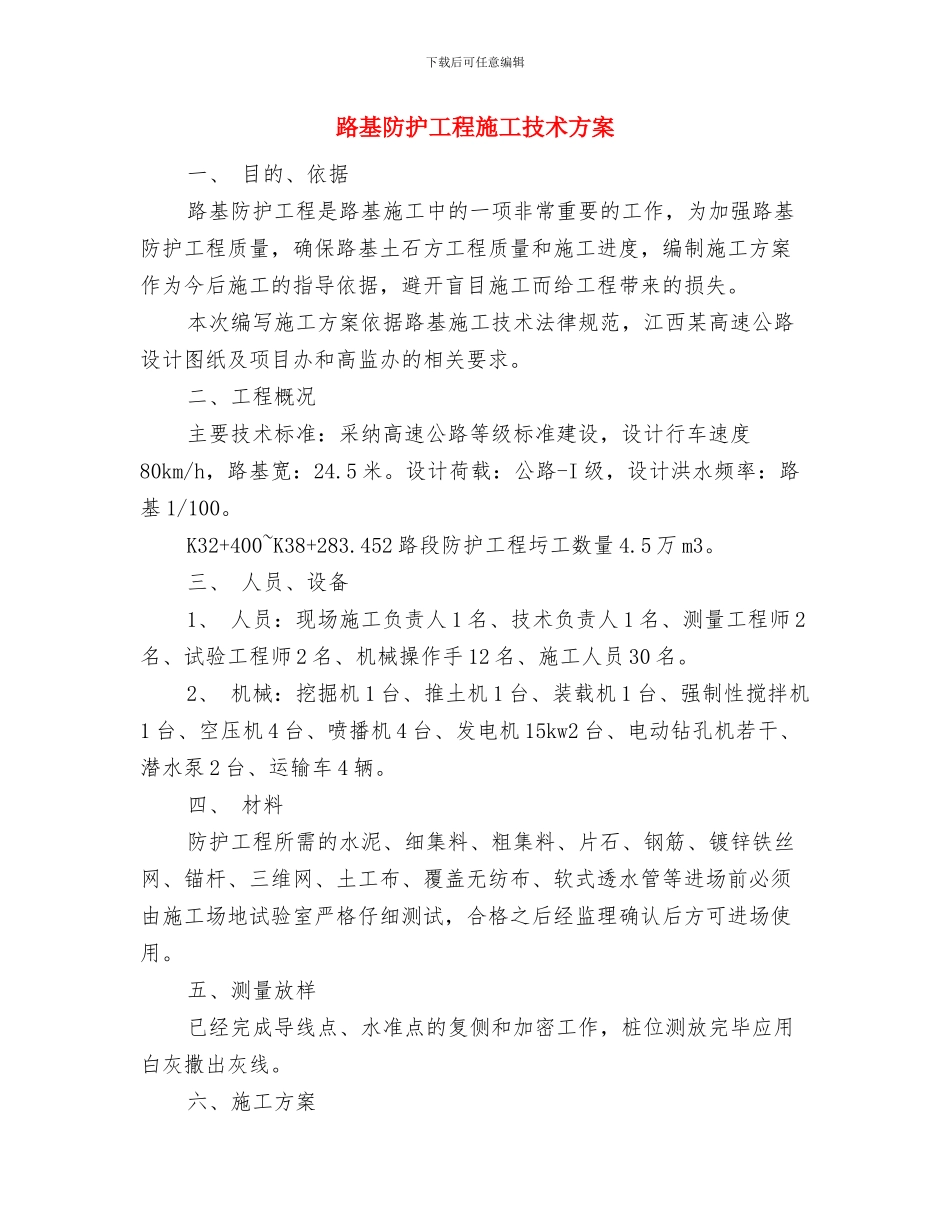

中铁一局集团有限公司霍永高速公路东段路基第九合同段项目经理部2024 年 3 月 10 日第 1 页 共 10 页下载后可任意编辑路基防护工程施工技术方案一、 目的、依据路基防护工程是路基施工中的一项非常重要的工作,为加强路基防护工程质量,确保路基土石方工程质量和施工进度,编制施工方案作为今后施工的指导依据,避开盲目施工而给工程带来的损失
本次编写施工方案依据路基施工技术法律规范,江西某高速公路设计图纸及项目办和高监办的相关要求
二、工程概况主要技术标准:采纳高速公路等级标准建设,设计行车速度80km/h,路基宽:24
设计荷载:公路-I 级,设计洪水频率:路基 1/100
K32+400~K38+283
452 路段防护工程圬工数量 4
5 万 m3
三、 人员、设备1
