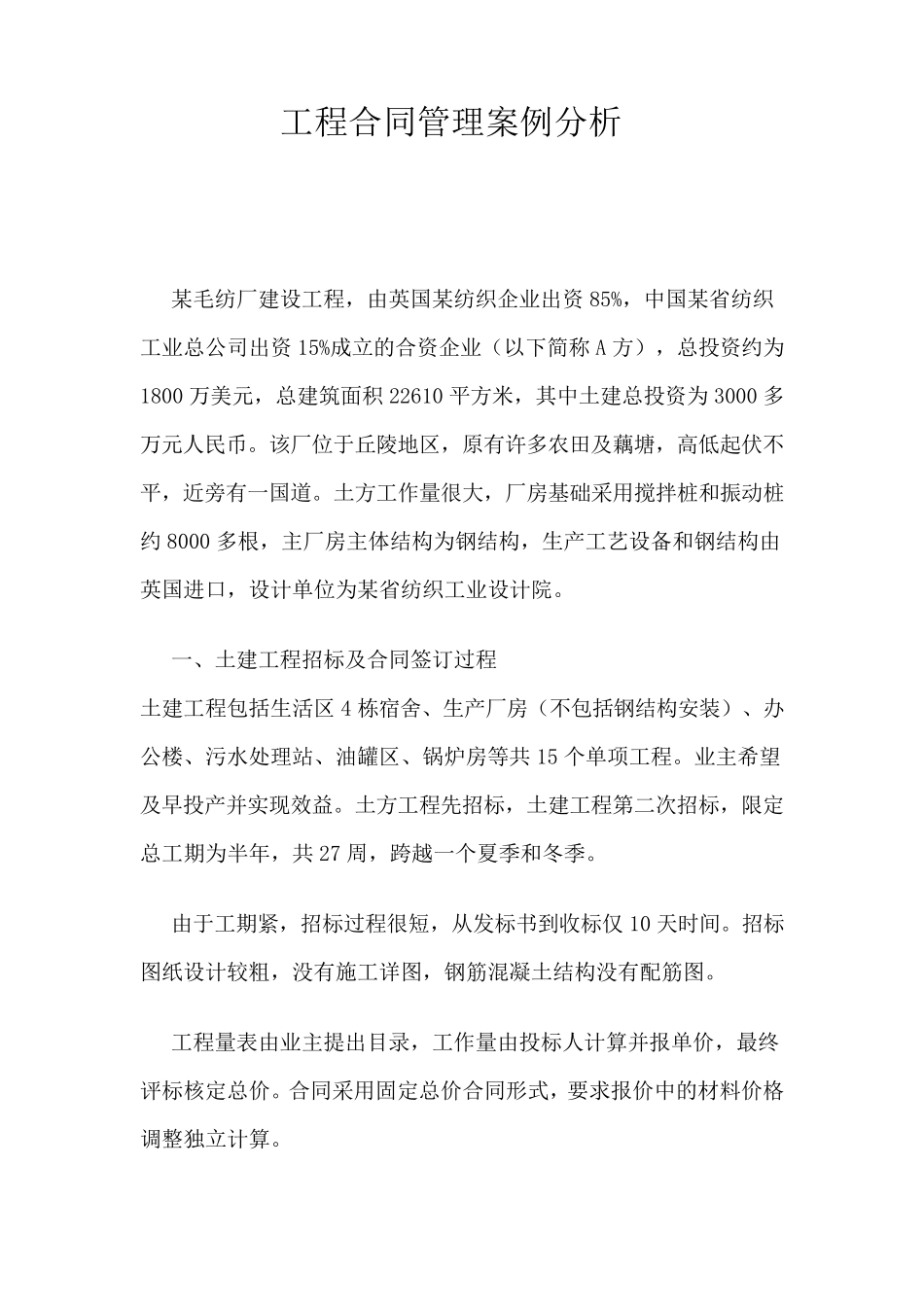

工程合同管理案例分析 某毛纺厂建设工程,由英国某纺织企业出资85%,中国某省纺织工业总公司出资15%成立的合资企业(以下简称A 方),总投资约为1800 万美元,总建筑面积22610 平方米,其中土建总投资为3000 多万元人民币
该厂位于丘陵地区,原有许多农田及藕塘,高低起伏不平,近旁有一国道
土方工作量很大,厂房基础采用搅拌桩和振动桩约8000 多根,主厂房主体结构为钢结构,生产工艺设备和钢结构由英国进口,设计单位为某省纺织工业设计院
一、土建工程招标及合同签订过程 土建工程包括生活区4 栋宿舍、生产厂房(不包括钢结构安装)、办公楼、污水处理站、油罐区、锅炉房等共15 个单项工程
业主希望及早投产并实现效益
土方工程先招标,土建工程第二次招标,限定总工期为半年,共27 周,跨越一个夏 季 和冬 季
由于工期紧 ,招标过程很短 ,从 发 标书 到 收 标仅 10 天 时 间
招标图 纸 设计较 粗 ,没 有施 工详 图 ,钢筋 混 凝 土结构没 有配 筋 图
工程量表 由业主提 出目 录 ,工作量由投标人计算 并报 单价 ,最 终评 标核 定总价
合同采用固 定总价 合同形 式 ,要 求 报 价 中的材 料 价 格调 整 独 立计算

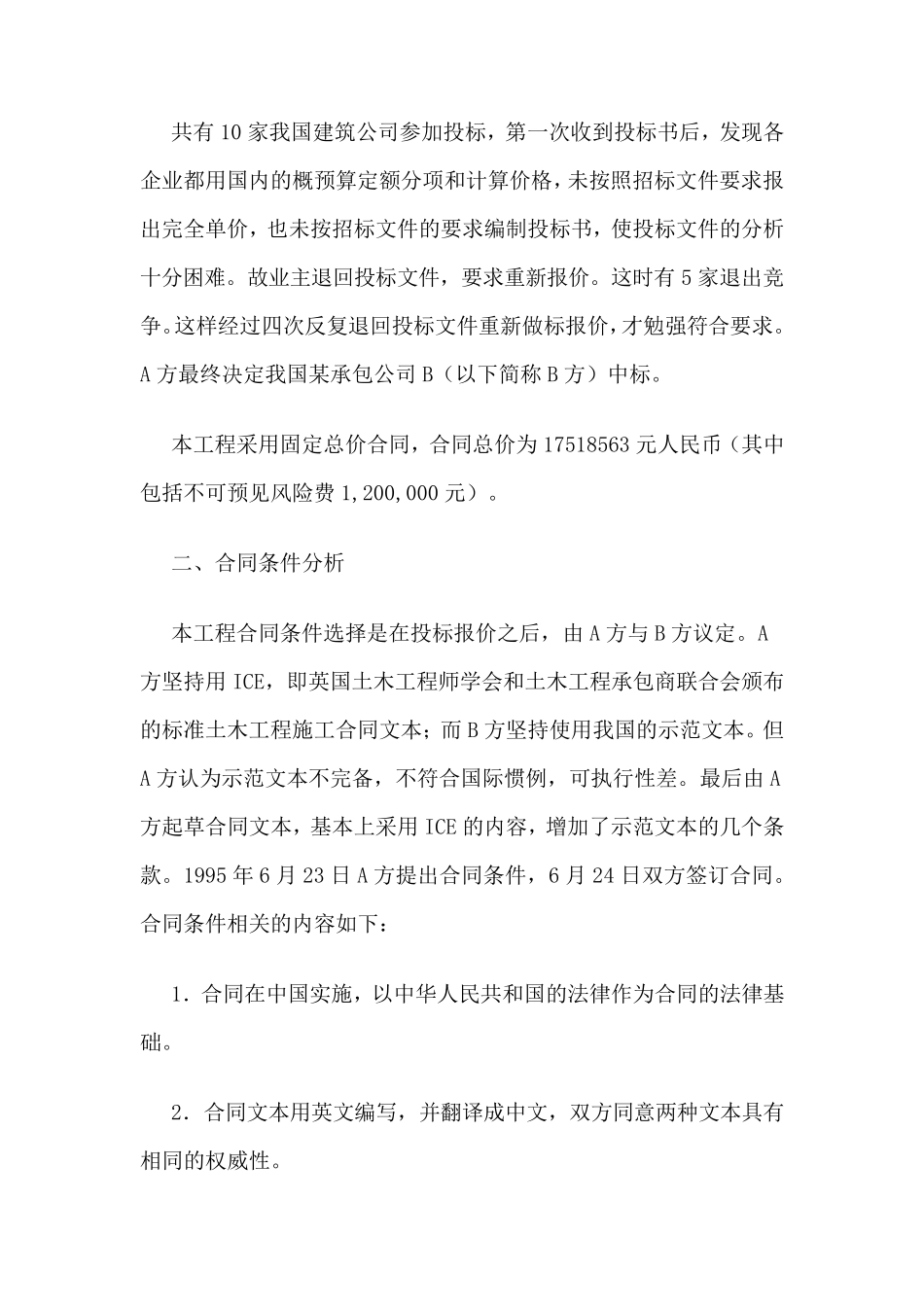

共有10 家我国建筑公司参加投标,第一次收到投标书后,发现各企业都用国内的概预算定额分项和计算价格,未按照招标文件要求报出完全单价,也未按招标文件的要求编制投标书,使投标文件的分析十分困难
故业主退回投标文件,要求重新报价
这时有5 家退出竞争
这样经过四次反复退回投标文件重新做标报价,才勉强符合要求
A 方最终决定我国某承包公司B(以下简称B 方)中标
本工程采用固定总价合同,合同总价为17518563 元人民币(其中包括不可预见风险费1,200,000 元)
二、合同条件分析 本工程合同条件选择是在投标报价之后,由
