顶岗实习记录(第 1 周) 日期:2011 年7 月8 日 实习项目:中铁六局霍永高速 实习地点:霍永高速土路基第三合同段 实习记录: 2011 年7 月8 日到达项目部开始工作,主要是整理路基资料
2011 年7 月12 日,主线K12+600 涵洞轴线放样,并测标高
施工现场:现场有坟墓三处,高压线铁塔一座
K12+600 主线涵洞放样轴线左、中、右桩三点,本涵洞与路基垂直可以开挖

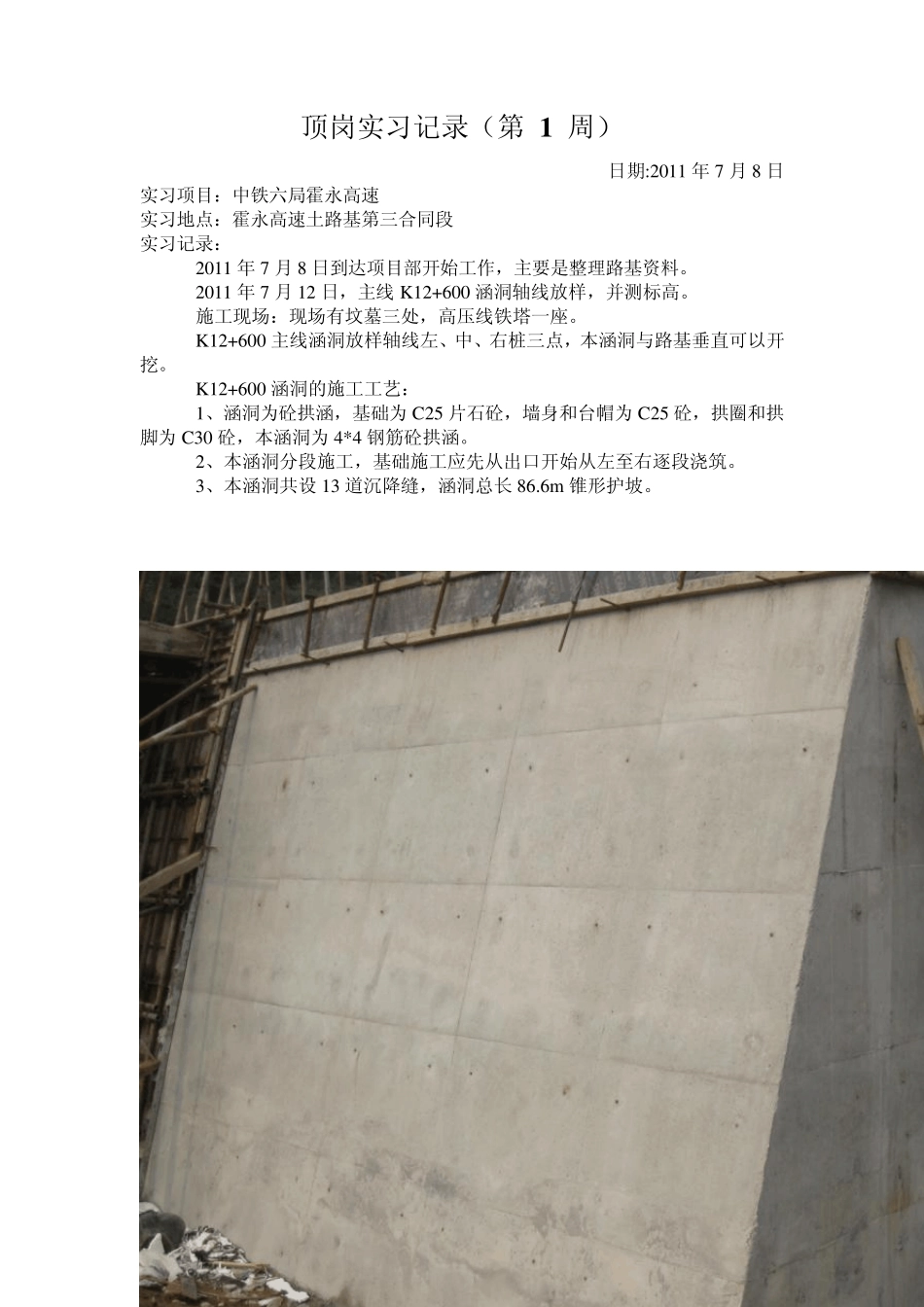

K12+600 涵洞的施工工艺: 1、涵洞为砼拱涵,基础为 C25 片石砼,墙身和台帽为 C25 砼,拱圈和拱脚为 C30 砼,本涵洞为 4*4 钢筋砼拱涵
2、本涵洞分段施工,基础施工应先从出口开始从左至右逐段浇筑
3、本涵洞共设 13 道沉降缝,涵洞总长 86
6m 锥形护坡

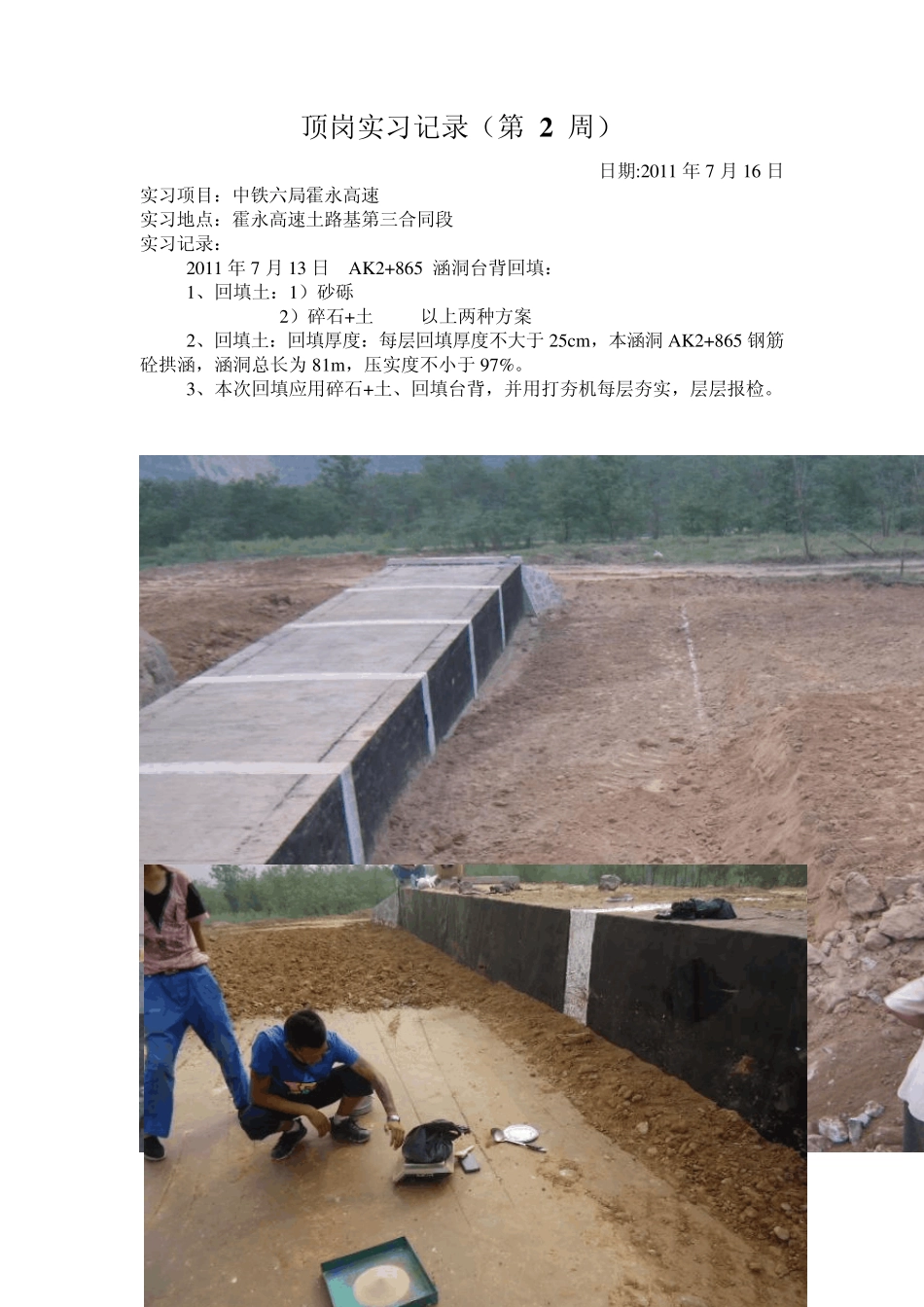

顶岗实习记录(第 2 周) 日期:2011 年7 月16 日 实习项目:中铁六局霍永高速 实习地点:霍永高速土路基第三合同段 实习记录: 2011 年7 月13 日 AK2+865 涵洞台背回填: 1、回填土:1)砂砾 2)碎石+土 以上两种方案 2、回填土:回填厚度:每层回填厚度不大于 25cm ,本涵洞AK2+865 钢筋砼拱涵,涵洞总长为 81m ,压实度不小于 97%
3、本次回填应用碎石+土、回填台背,并用打夯机每层夯实,层层报检

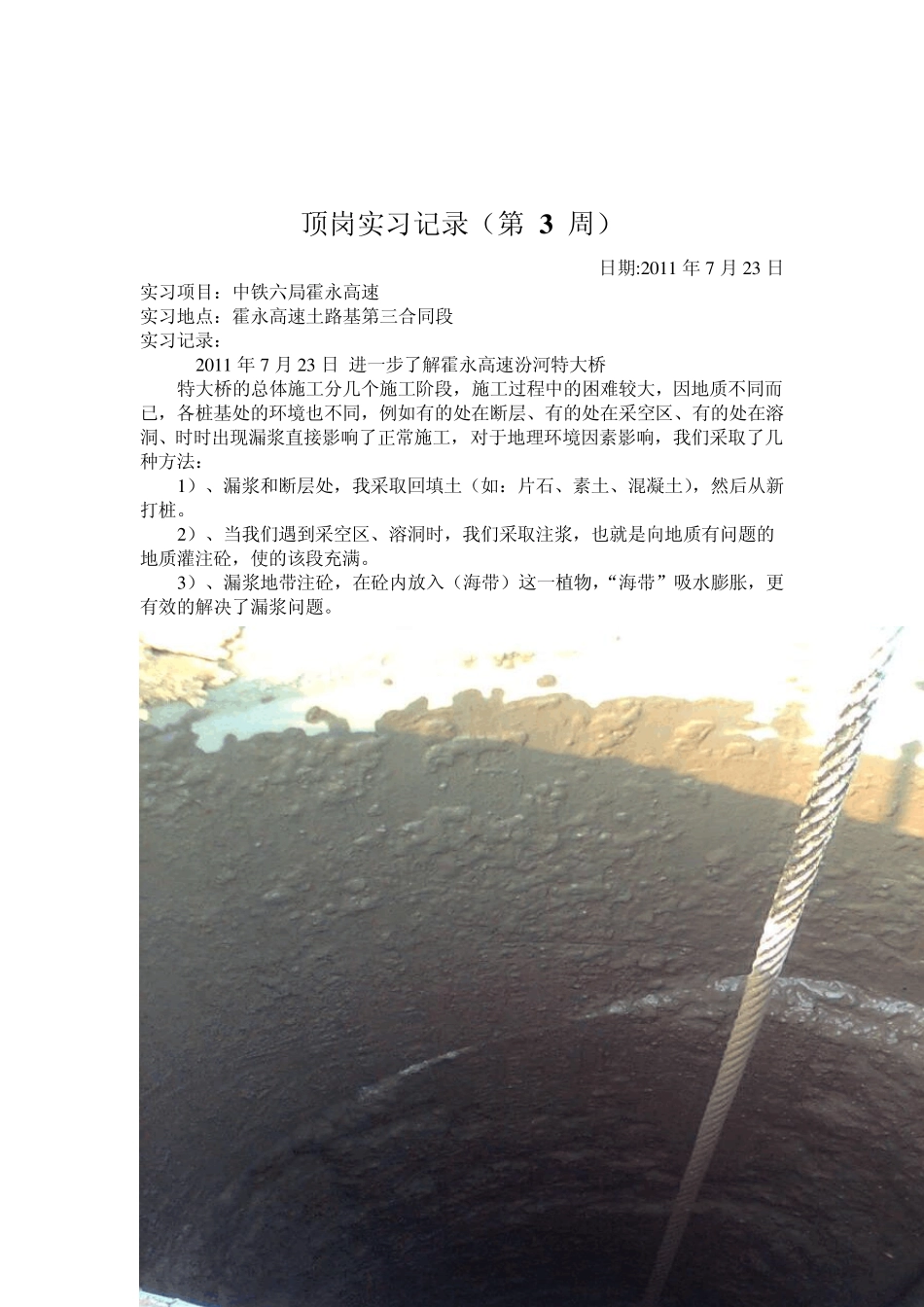

顶岗实习记录(第 3 周) 日期:2011 年 7 月 23 日 实习项目:中铁六局霍永高速 实习地点:霍永高速土路基第三合同段 实习记录: 2011 年 7 月 23 日 进一步了解霍永高速汾河特大桥 特大桥的总体施工分几个施工阶段,施工过程中的困难较大,因地质不同而已,各桩基处的环境也不同,例如有的处在断层、有的处在采空区、有的处在溶洞、时时出现漏浆直接影响了正常施工,对于地理环境因素影响,我们采取了几种方法: 1)、漏浆和断层处,我采取回填土(如:片石、
