1 基建工程施工标段结算书格式及说明 ××电厂×期工程施工标段结算汇总表 金额单位:万元 序号 标段号 施工范围 施工单位 对应概算金额 合同金额 标内工程结算 甲供物资卸车费 标外工程费用 总结算价 工程量差调整 设计变更调整 现场签证调整 材料价差调整 调整小计 标内工程结算价 1 # 标 2 # 标 合计 说明:1、本表及以下所有表格均以 Excel 制作和填报
2 、对应概算金额含编制年价差和编制月与静态水平年的价差
3 、工程量差调整指施工图工程量与合同工程量之差按照合同规定计算的调整
4、设计变更调整指设计院出具的,实际施工时与施工图相比的变更按照合同规定计算的调整
5、现场签证调整指由于以下原因经甲方签证的费用调整: (1)甲方要求增减的且合同工程量中不含的零星小工程(如增设某个设备的栏杆等); (2)甲方改变了施工图的设计标准而设计院未出设计变更单(如将普通铁栏杆改为不锈钢栏杆等); (3)由于甲方的原因造成乙方重复施工、施工方案(或工艺)变化且施工图纸、设计变更单均没有反应
以上内容调整的依据是合同中不包括这些 内容,且按照有关 概算定额解 释 也 不含
签证的理 由是实际施工时增减了合同工程量或定额的内容,或更改了定额所含材料,或超 出(减少 )定额材料含量
现场签证必 须 以工程联 系 单(工程签证单)的形 式,经监 理 单位、项 目 单位的工程部 、质 检 部 和计划 部会 签,项 目 单位的主 管 领 导 批 准,并 按规定编号
6、调整小计= 工程量差调整+ 设计变更调整+ 现场签证调整+ 材料价差调整 7、标内工程结算价= 合同金额+ 调整小计 8、甲供物资卸车费指按照合同规定的单价和甲方签证的卸车吨 位数 量计算的费用
9、标外工程费用指在 本标施工范围以外甲方另 行 委 托 的工程费用

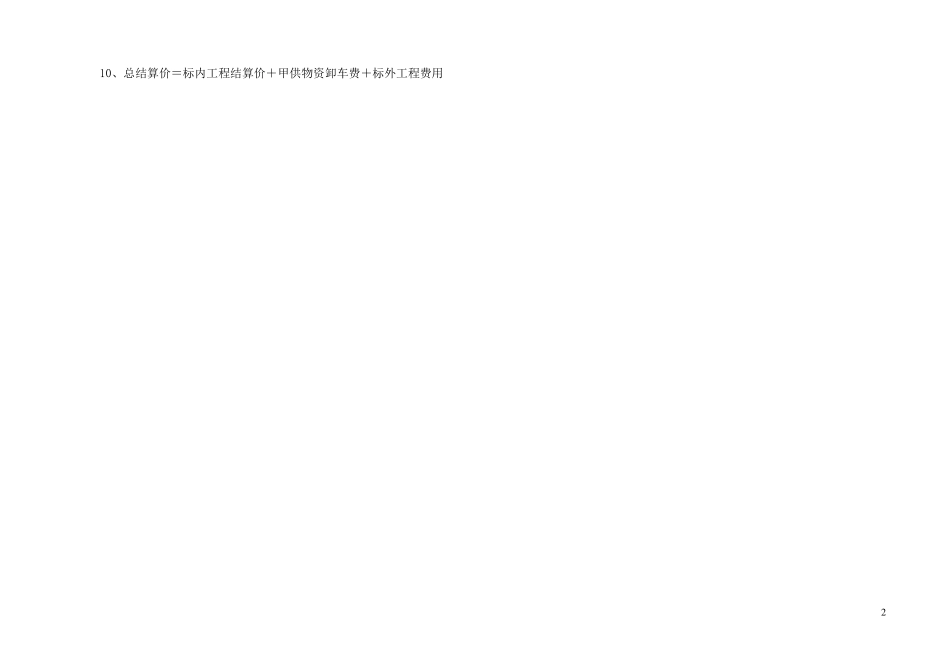

2 10、总结算价=标内工程结算价+甲
