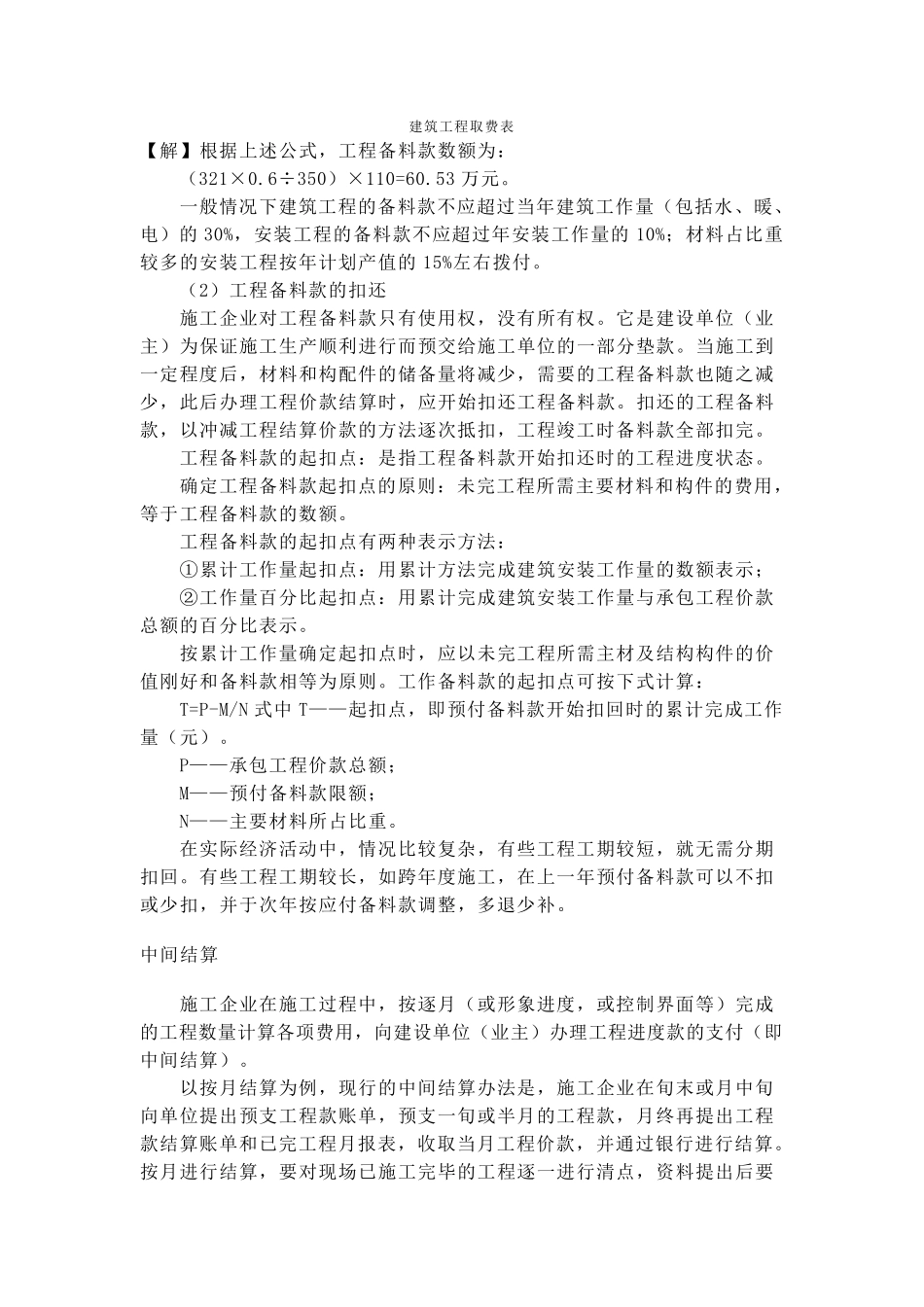

工程结算的编制 编制依据 工程结算编制依据主要有以下方面: 1、国家有关法律、法规、规章制度和相关的司法解释。 2、国务院建设行政主管部门以及各省、自治区、直辖市和有关部门发布的工程造价计价标准、计价办法、有关规定及相关解释; 3、施工发承包合同、专业分包合同及补充合同,有关材料、设备采购合同。 4、招投标文件,包括招标答疑文件、投标承诺、中标报价书及其组成内容; 5、工程竣工图或施工图、施工图会审记录,经批准的施工组织设计,以及设计变更、工程洽商和相关会议纪要; 6、经批准的开、竣工报告或停、复工报告; 7、建设工程工程量清单计价规范或工程预算定额、费用定额及价格信息、调价规定等; 8、工程预算书; 9、影响工程造价的相关资料; 结算编制委托合同 工程结算定义 全名为工程价款的结算,是指施工单位与建设单位之间根据双方签订合同(含补充协议)进行的工程合同价款结算。 工程结算又分为:工程定期结算、工程阶段结算、工程年终结算、工程竣工结算。 结算方式 中国采用的工程结算方式主要有以下几种: 工程结算竣工书 ( 1) 按 月 结 算 : 实 行 旬 末 或 月 中 预 支 , 月 终 结 算 , 竣 工 后 清 算 的 方 法 。跨 年 度 竣 工 的 工 程 , 在 年 终 进 行 工 程 盘 点 , 办 理 年 度 结 算 。 ( 2) 竣 工 后 一 次 结 算 : 建 设 项 目 或 单 项 工 程 全 部 建 筑 安 装 工 程 建 设 期在12 个 月 以 内 , 或 者 工 程 承 包 价 值 在100 万 元 以 下 的 , 可 以 实 行 工 程 价 款每 月 月 中 预 支 , 竣 工 后 一 次 结 算 。 ( 3) 分 段 结 算 : 即 当 年 开 工 , 当 年 不 能 竣 工 的 单 项 工 程 或 单 位 工 程 按照 工 程 形 象 进 度 , 划 分 不 同 阶 段 进 行 结 算 。 ( 4) 目 标 结 算 方 式 : 即 在 工 程 合 同 中 , 将 承 包 工 程 的 内 容 分 解 成 不 同的 控 制 界 面 , 以 业 主 验 收 控 制 界 面 作 为 支 付 工 程 款 的 前 提 条 件 。 也 就 是 说 ,将 合 同 中 的 工 程 内 容 分 解 成 不 同 的 验 收 单 元 , 当 施 工 单 位 完 成 单 元 工 ...
