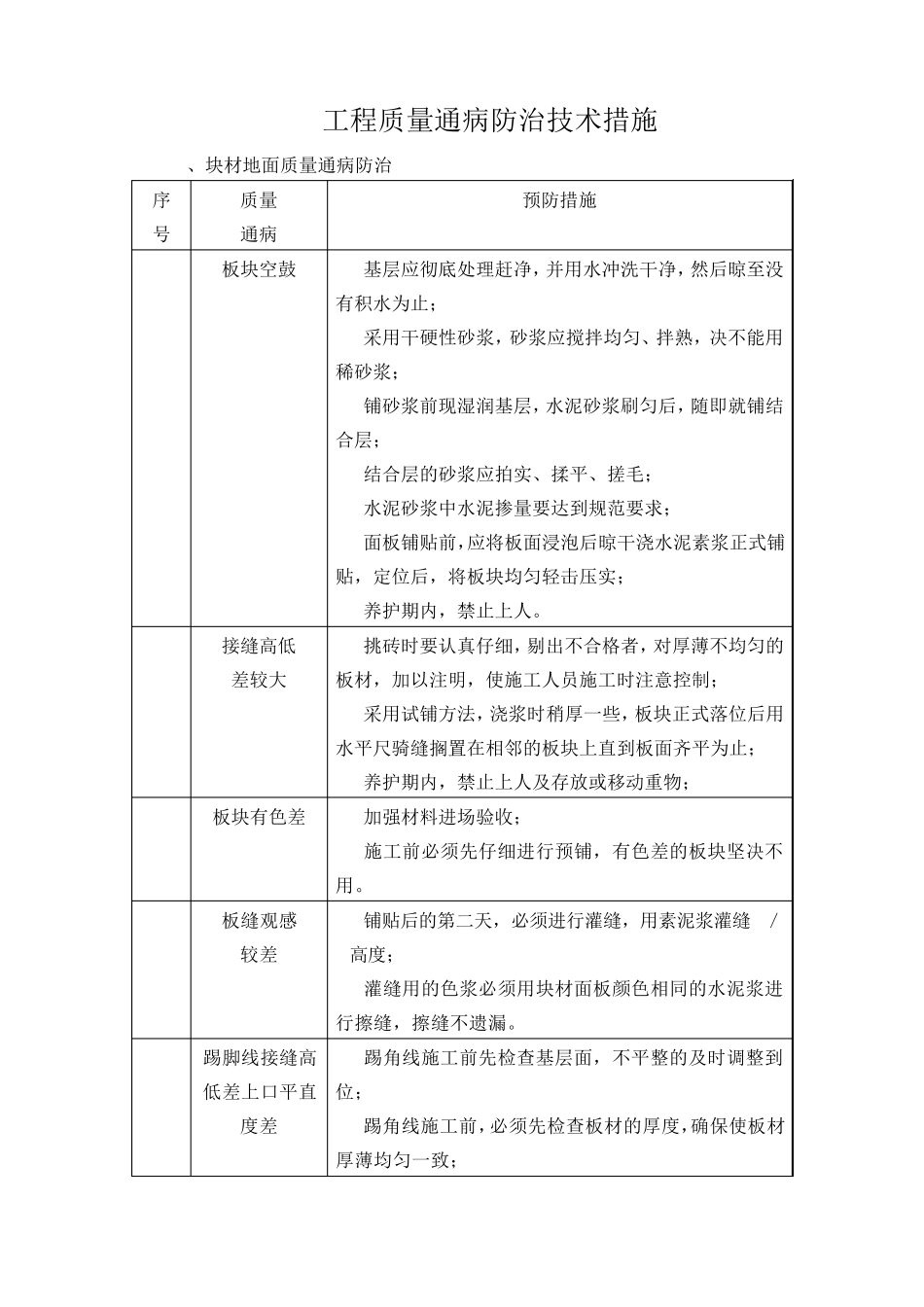

工程质量通病防治技术措施 1、块材地面质量通病防治 序 号 质量 通病 预防措施 1 板块空鼓 (1)基层应彻底处理赶净,并用水冲洗干净,然后晾至没有积水为止; (2)采用干硬性砂浆,砂浆应搅拌均匀、拌熟,决不能用稀砂浆; (3)铺砂浆前现湿润基层,水泥砂浆刷匀后,随即就铺结合层; (4)结合层的砂浆应拍实、揉平、搓毛; (5)水泥砂浆中水泥掺量要达到规范要求; (6)面板铺贴前,应将板面浸泡后晾干浇水泥素浆正式铺贴,定位后,将板块均匀轻击压实; (7)养护期内,禁止上人。 2 接缝高低 差较大 (1)挑砖时要认真仔细,剔出不合格者,对厚薄不均匀的板材,加以注明,使施工人员施工时注意控制; (2)采用试铺方法,浇浆时稍厚一些,板块正式落位后用水平尺骑缝搁置在相邻的板块上直到板面齐平为止; (3)养护期内,禁止上人及存放或移动重物; 3 板块有色差 (1)加强材料进场验收; (2)施工前必须先仔细进行预铺,有色差的板块坚决不用。 4 板缝观感 较差 (1)铺贴后的第二天,必须进行灌缝,用素泥浆灌缝 2/3高度; (2)灌缝用的色浆必须用块材面板颜色相同的水泥浆进行擦缝,擦缝不遗漏。 5 踢脚线接缝高低差上口平直度差 (1)踢角线施工前先检查基层面,不平整的及时调整到位; (2)踢角线施工前,必须先检查板材的厚度,确保使板材厚薄均匀一致; (3)踢角线铺贴前,先进行预铺,确保踢角线的上口及各种造型倒角为同一水平标高,同时剔出不合格者。 6 阴阳角处未进行 45度对接 (1)施工前加强对施工人员的质量意识教育,技术交底全面; (2)质量员检查质量须及时、仔细;严格。 7 板块接缝宽度大小不一、相邻的两块错缝严重 (1)加强材料进场时的验收把关,对板块的尺寸、方正均仔细核验,不合格的全部剔除; (2)施工前,应按设计要求的板块尺寸进行弹线控制; 2、块材地面质量通病防治 序 号 质量 通病 预防措施 1 卫生间地面与墙交接位置渗漏,卫生间墙内安装水管渗漏,地面渗漏、地漏周围渗漏等。 (1)建议在管道根处增做防水附加层或密封措施,卫生间四周按设计要求 300mm 高做防水涂刷。 (2)卫生间的楼地面应与之相邻房间或走道的楼地面低10—20mm。 (3)在地漏阴阳角、穿板竖管等部位用 1.5mm 厚聚氨酯防水涂料,做宽 250mm 的防水附加层进行局部加强。 (4)用 DS 干拌砂浆找坡 1%坡向地漏,最薄处保证有20mm 厚。 (5)穿板孔在管道安装后,先用细石砼填 2/3,并捣实。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程质量通病防治技术措施(经典、全面)

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
