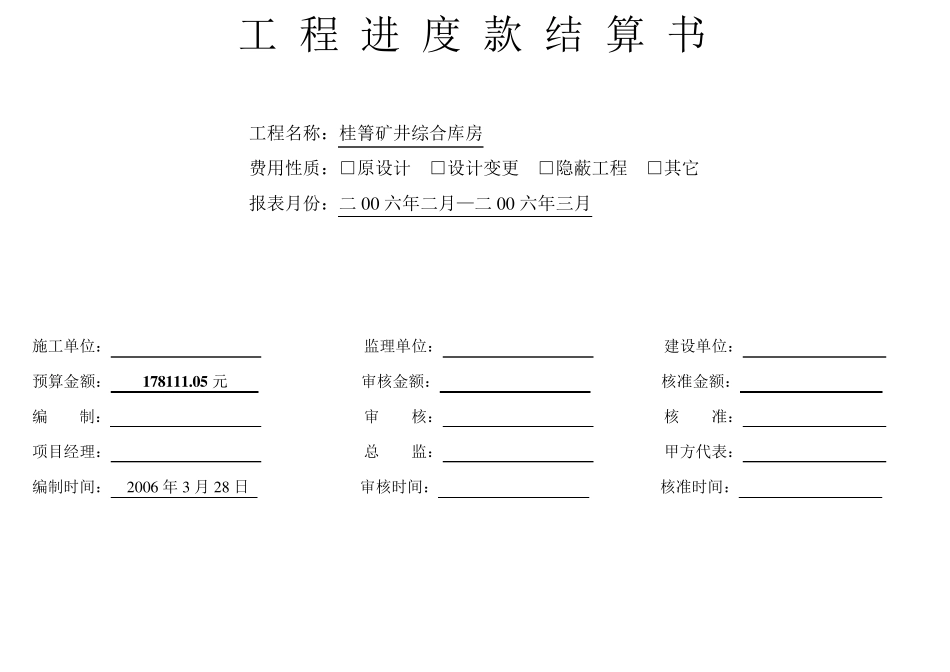

工 程 进 度 款 结 算 书 工程名称:桂箐矿井综合库房 费用性质:□原设计 □设计变更 □隐蔽工程 □其它 报表月份:二0 0 六年二月—二0 0 六年三月 施工单位: 监理单位: 建设单位: 预算金额: 1 7 8 1 1 1

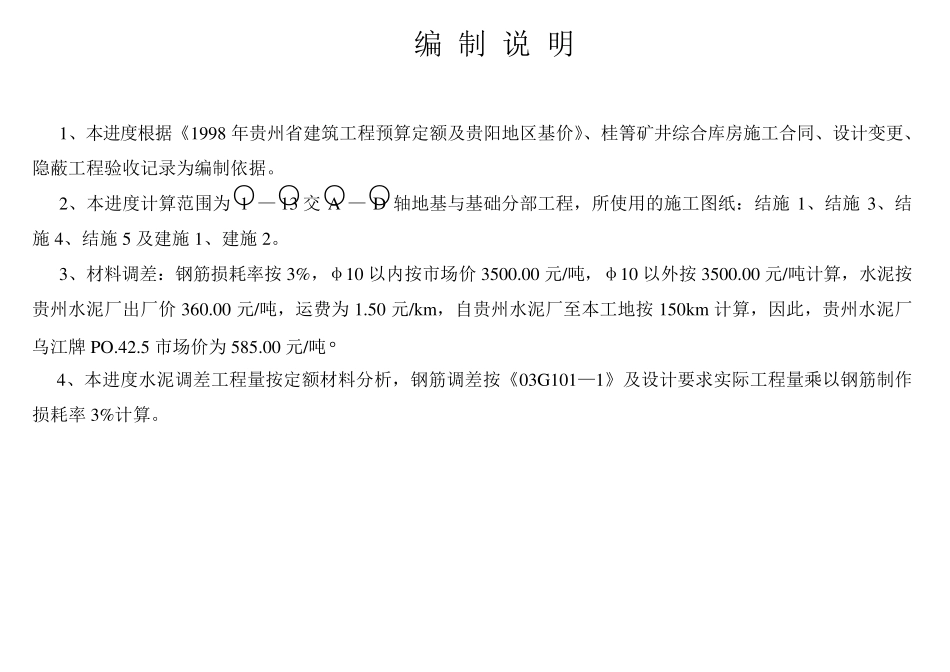

0 5 元 审核金额: 核准金额: 编 制: 审 核: 核 准: 项目经理: 总 监: 甲方代表: 编制时间: 2 0 0 6 年3 月2 8 日 审核时间: 核准时间: 编 制 说 明 1、本进度根据《1998 年贵州省建筑工程预算定额及贵阳地区基价》、桂箐矿井综合库房施工合同、设计变更、隐蔽工程验收记录为编制依据
2、本进度计算范围为○1 —○13 交○A —○D 轴地基与基础分部工程,所使用的施工图纸:结施1、结施3、结施4、结施5 及建施1、建施2
3、材料调差:钢筋损耗率按3%,φ10 以内按市场价3500
00 元/吨,φ10 以外按3500
00 元/吨计算,水泥按贵州水泥厂出厂价360
00 元/吨,运费为1
50 元/km ,自贵州水泥厂至本工地按150km 计算,因此,贵州水泥厂乌江牌 PO
5 市场价为585
00 元/吨
4、本进度水泥调差工程量按定额材料分析,钢筋调差按《03G101—1》及设计要求实际工程量乘以钢筋制作损耗率3%计算

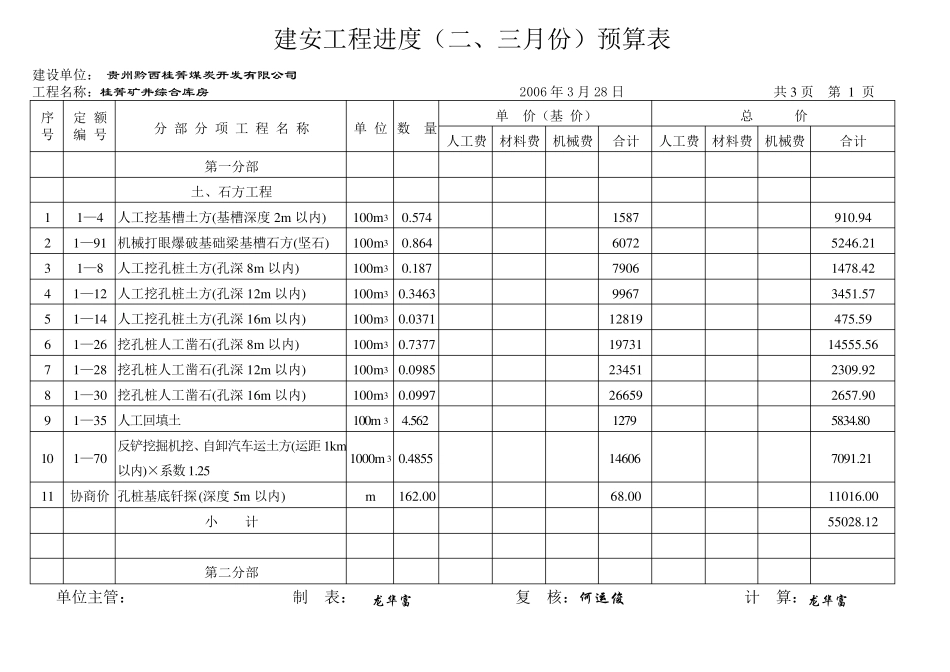

建安工程进度(二、三月份)预算表 建设单位: 贵州黔西桂箐煤炭开发有限公司 工程名称:桂箐矿井综合库房 2006 年3 月28 日 共3 页 第 1 页 序 号 定 额 编 号 分 部 分 项 工 程 名 称 单 位 数 量 单 价(基 价) 总 价 人工费 材料费 机械费 合计 人工费 材料费 机械费 合计 第一分部 土、石方工程 1 1—4 人工挖基槽土方(基槽深度2m 以内) 100m 3 0
574 1587 910
94 2 1—91 机械打眼爆破基础梁基槽石方
