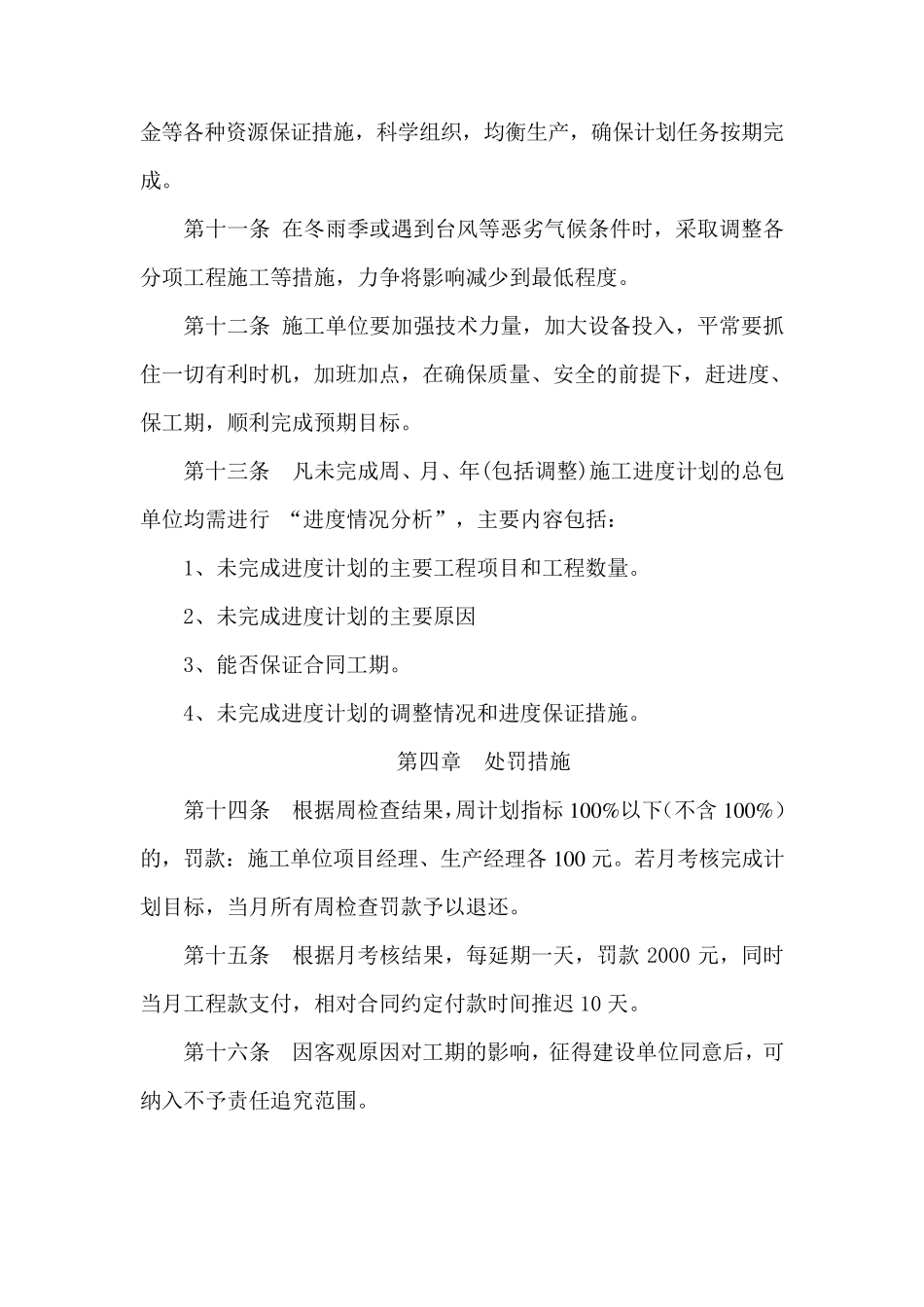

工程进度考核办法 第一章 总 则 第一条 为保证施工进度满足工期目标要求,确保按计划完成工程各项任务,特制订本办法。 第二条 考核对象:中国×××公司 第三条 考核范围:主体工程结构施工 第四条 考核目标:2 0 1 7 年 2 月 1 0 日竣工。 第五条 考核原则:根据施工总进度计划,实行周检查、月考核。 第二章 考核程序 第六条 周检查由监理单位组织进行,每周一进行检查,对上周进度计划执行情况进行检查,对检查结果进行通报。 第七条 月考核由建设单位组织进行,以周检查结果为依据,根据月计划进行综合考评。下一月的第一周进行上一月考核。 第三章 进度管理要求 第八条 总包单位要认真做好工程的统筹、计划工作,科学组织,合理安排,编制施工进度计划,绘出总体计划网络图、横道图,优化施工组织设计及施工方案,提高施工效率,加快施工进度。 第九条 根据各节点计划要求,分别编制年、月、周施工进度计划,监理、业主审批。以在实施中对照检查,指导施工,完善管理,促进工程进度。 第十条 根据工程进度计划,制订劳动力、材料、机械设备、资金等各种资源保证措施,科学组织,均衡生产,确保计划任务按期完成。 第十一条 在冬雨季或遇到台风等恶劣气候条件时,采取调整各分项工程施工等措施,力争将影响减少到最低程度。 第十二条 施工单位要加强技术力量,加大设备投入,平常要抓住一切有利时机,加班加点,在确保质量、安全的前提下,赶进度、保工期,顺利完成预期目标。 第十三条 凡未完成周、月、年(包括调整)施工进度计划的总包单位均需进行 “进度情况分析”,主要内容包括: 1、未完成进度计划的主要工程项目和工程数量。 2、未完成进度计划的主要原因 3、能否保证合同工期。 4、未完成进度计划的调整情况和进度保证措施。 第四章 处罚措施 第十四条 根据周检查结果,周计划指标100%以下(不含100%)的,罚款:施工单位项目经理、生产经理各100元。若月考核完成计划目标,当月所有周检查罚款予以退还。 第十五 条 根据月考核结果,每 延 期一天 ,罚款2000 元,同时当月工程款支 付 ,相 对 合同约 定 付 款时间 推 迟 10 天 。 第十六 条 因客 观 原因对 工期的影响,征 得 建 设单位同意 后 ,可纳 入不予责 任追 究 范 围 。 第五章 附则 第十七条 本办法解释权归建设单位所有。 第十八条 本办法自 2016 年 5 月 20 日正式...
