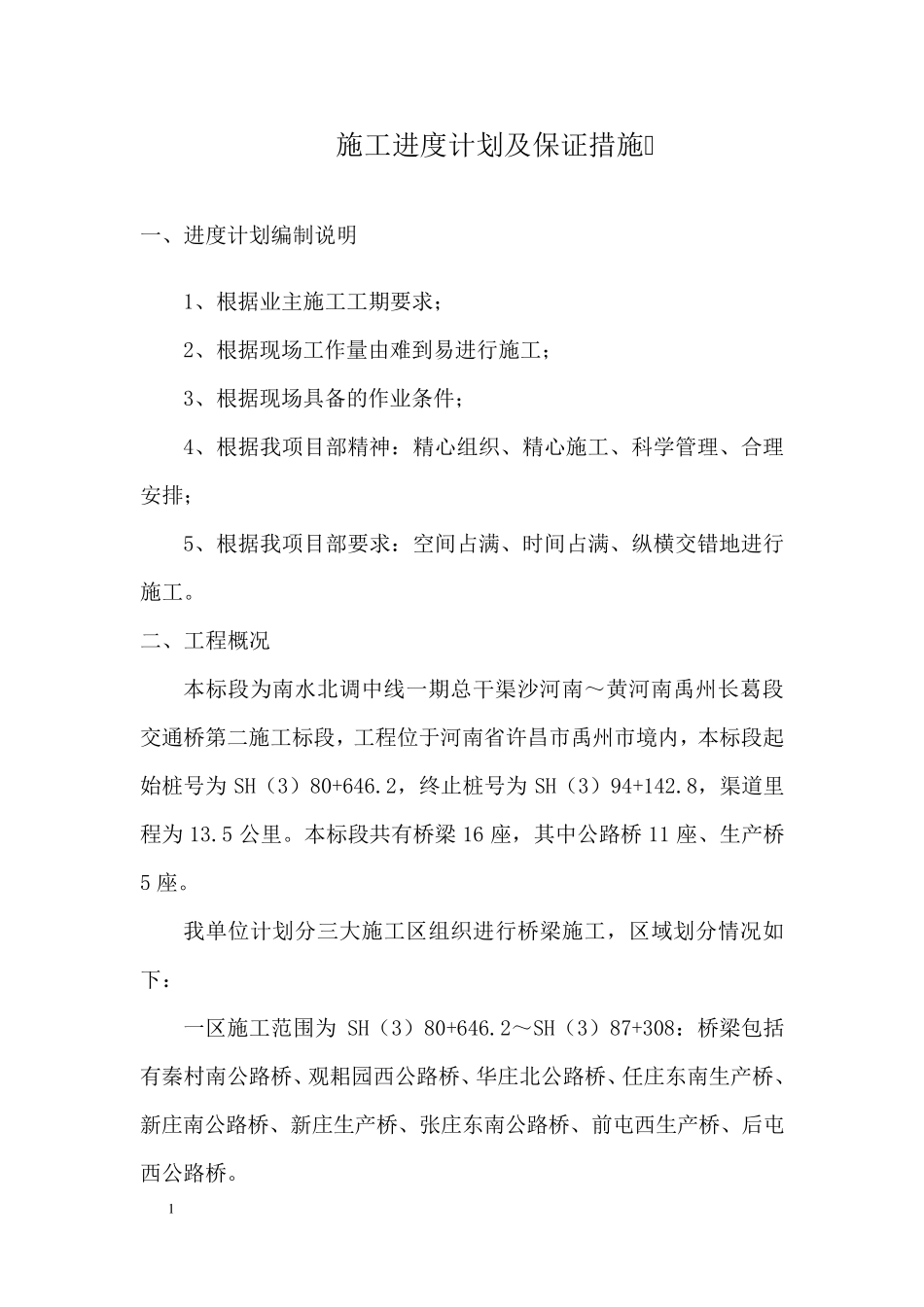

1 施工进度计划及保证措施 一、进度计划编制说明 1、根据业主施工工期要求; 2、根据现场工作量由难到易进行施工; 3、根据现场具备的作业条件; 4、根据我项目部精神:精心组织、精心施工、科学管理、合理安排; 5、根据我项目部要求:空间占满、时间占满、纵横交错地进行施工
二、工程概况 本标段为南水北调中线一期总干渠沙河南~黄河南禹州长葛段交通桥第二施工标段,工程位于河南省许昌市禹州市境内,本标段起始桩号为 SH(3)80+646
2,终止桩号为 SH(3)94+142
8,渠道里程为 13
本标段共有桥梁 16 座,其中公路桥 11 座、生产桥5 座
我单位计划分三大施工区组织进行桥梁施工,区域划分情况如下: 一区施工范围为 SH(3)80+646
2~SH(3)87+308:桥梁包括有秦村南公路桥、观耜园西公路桥、华庄北公路桥、任庄东南生产桥、新庄南公路桥、新庄生产桥、张庄东南公路桥、前屯西生产桥、后屯西公路桥

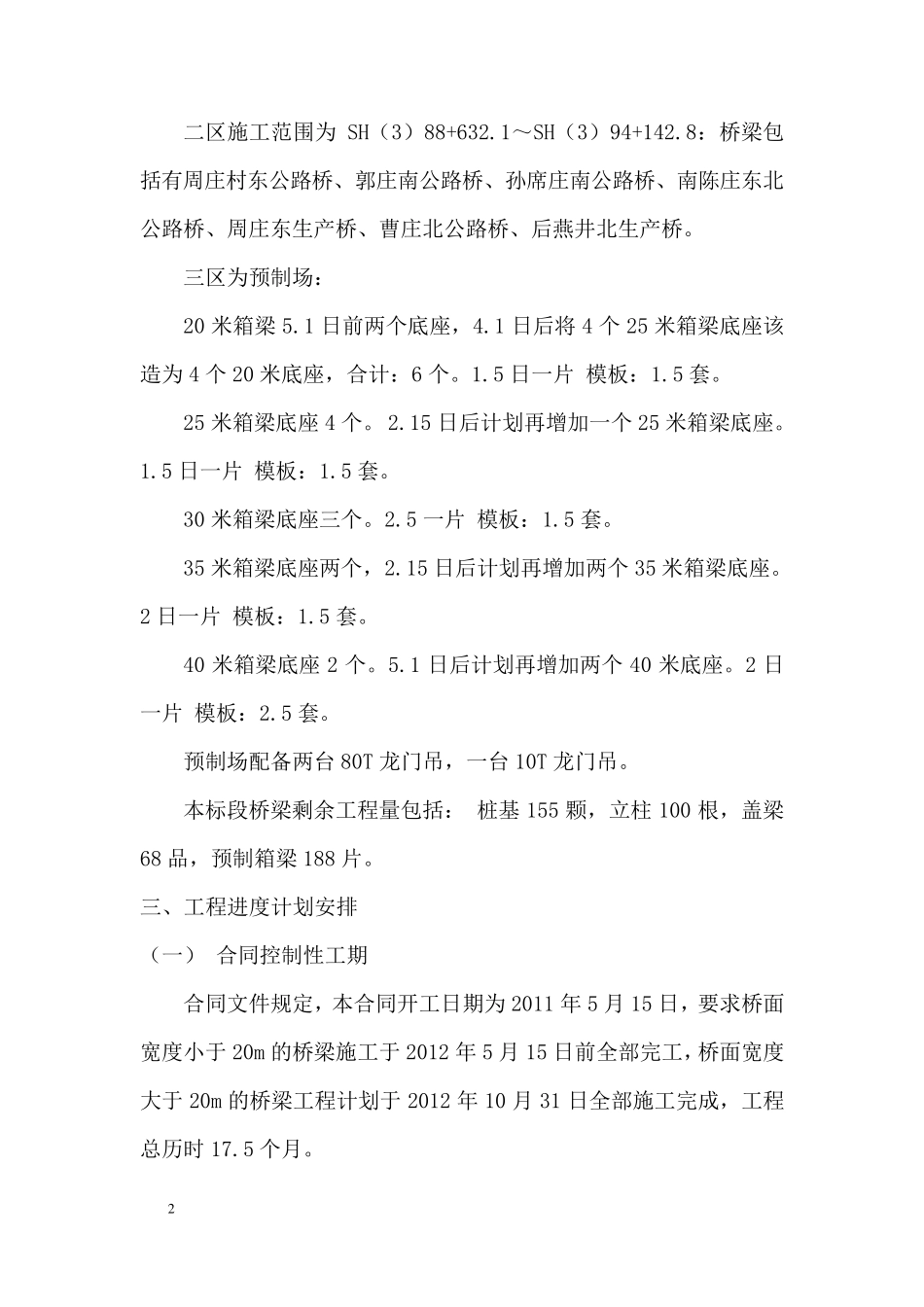

2 二区施工范围为SH(3)88+632
1~SH(3)94+142
8:桥梁包括有周庄村东公路桥、郭庄南公路桥、孙席庄南公路桥、南陈庄东北公路桥、周庄东生产桥、曹庄北公路桥、后燕井北生产桥
三区为预制场: 20 米箱梁5
1 日前两个底座,4
1 日后将 4 个 25 米箱梁底座该造为4 个 20 米底座,合计:6 个
5 日一片 模板:1
25 米箱梁底座 4 个
15 日后计划再增加一个 25 米箱梁底座
5 日一片 模板:1
30 米箱梁底座三个
5 一片 模板:1
35 米箱梁底座两个,2
15 日后计划再增加两个 35 米箱梁底座
2 日一片 模板:1
40 米箱梁底座 2 个
1 日后计划再增加两个 40 米底座
2 日一片 模板:2
预制场配备两台 80T 龙
