电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程量清单报价操作说明VIP免费

工程量清单报价操作说明_第1页
1/14
工程量清单报价操作说明_第2页
2/14
工程量清单报价操作说明_第3页
3/14

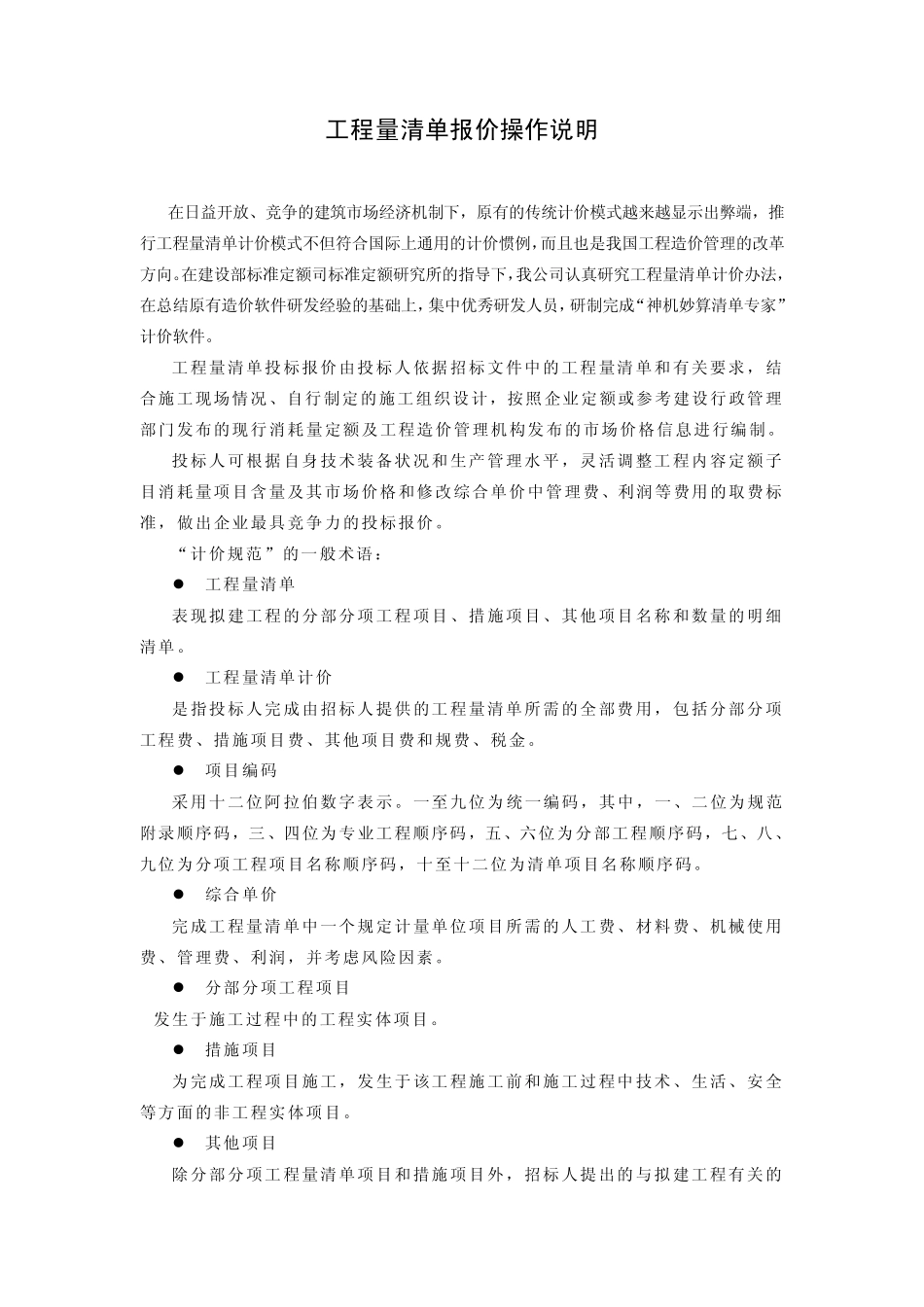

工程量清单报价操作说明 在日益开放、竞争的建筑市场经济机制下,原有的传统计价模式越来越显示出弊端,推行工程量清单计价模式不但符合国际上通用的计价惯例,而且也是我国工程造价管理的改革方向。在建设部标准定额司标准定额研究所的指导下,我公司认真研究工程量清单计价办法,在总结原有造价软件研发经验的基础上,集中优秀研发人员,研制完成“神机妙算清单专家”计价软件。 工程量清单投标报价由投标人依据招标文件中的工程量清单和有关要求,结合施工现场情况、自行制定的施工组织设计,按照企业定额或参考建设行政管理部门发布的现行消耗量定额及工程造价管理机构发布的市场价格信息进行编制。 投标人可根据自身技术装备状况和生产管理水平,灵活调整工程内容定额子目消耗量项目含量及其市场价格和修改综合单价中管理费、利润等费用的取费标准,做出企业最具竞争力的投标报价。 “计价规范”的一般术语:  工程量清单 表现拟建工程的分部分项工程项目、措施项目、其他项目名称和数量的明细清单。  工程量清单计价 是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金。  项目编码 采用十二位阿拉伯数字表示。一至九位为 统一编码,其中,一、二位为规范附录顺序码,三、四位为专业工程顺序码,五、六位为分部工程顺序码,七、八、九位为分项工程项目名称顺序码,十至十二位为清单项目名称顺序码。  综合单价 完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。  分部分项工程项目 发生于施工过程中的工程实体项目。  措施项目 为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目。  其他项目 除分部分项工程量清单项目和措施项目外,招标人提出的与拟建工程有关的特殊要求。  预留金 招标人为可能发生的工程量变更而预留的金额。  总承包服务费 为配合协调招标人进行的工程分包和材料采购所需的费用。  零星项目工作费 完成招标人提出的、工程量暂估的零星工作所需的费用。  消耗量定额 由建设行政主管部门根据合理的施工组织设计,按照正常施工条件下制定的,生产一个规定计量单位工程合格产品所需人工、材料、机械台班的社会平均消耗量。  企业定额 施工企业根据本企业的施工技术和管理水平,以及有关工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程量清单报价操作说明

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
