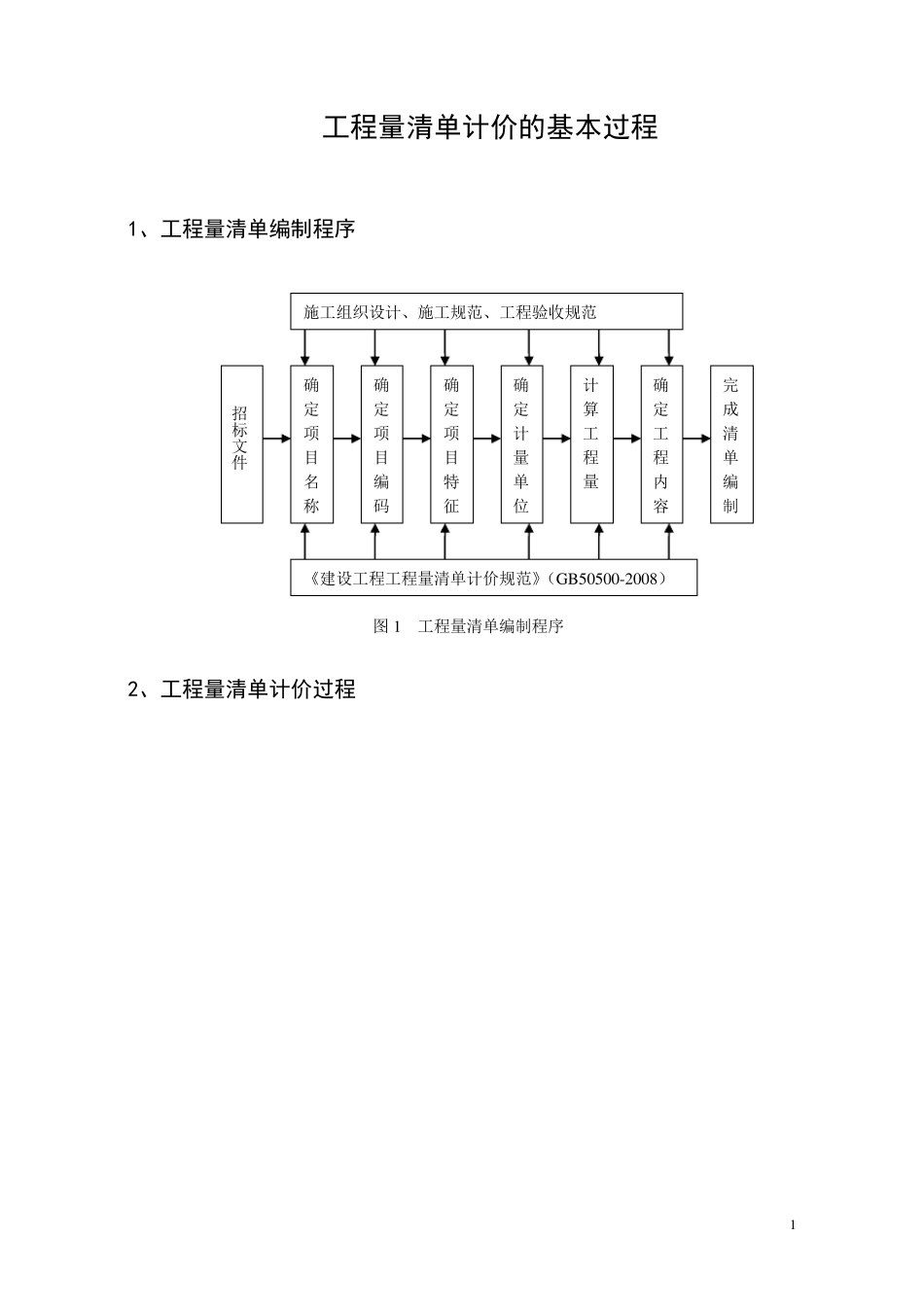

1 工程量清单计价的基本过程 1、工程量清单编制程序 2、工程量清单计价过程 施工组织设计、施工规范、工程验收规范 招标文件 确定项目名称 确定项目编码 确定项目特征 确定计量单位 计算工程量 确定工程内容 完成清单编制 《建设工程工程量清单计价规范》(GB50500-2008) 图 1 工程量清单编制程序 2 三、工程量清单计价的方法 分部分项工程费=分部分项工程综合单价分部分项工程量 措施项目费= 措施项目综合单价措施项目工程量 单位工程造价=分部分项工程费 +措施项目费 +其他项目费 +规费+税金 单项工程造价= 单位工程报价 建设项目总造价= 单项工程报价 四、分部分项工程费计算 (1)计算施工方案工程量 注意:招标人提供——工程净量;投标人计算——施工作业量 工程量清单计算规则对主项以外的工程内容的计算方法及计量单位不作规定,由投标人根据施工图及投标人的经验自行确定
(2)人、材、机数量测算 工程量清单 依据:国家、地区或行业定额资料;工程造价信息、资料和指数;建设项目特点等 依据:国家、地区或行业定额资料;工程造价信息、资料和指数;建设项目特点、企业定额等 依据:合同约定;相关法律法规;建设项目实施情况等 依据:合同约定;相关法律法规;建设项目完成情况等 招标控制价 投标价 工程计量 工程价款支付 合同价款调整 索赔与现场签证 工程结算 招标人 投标人 承发包人 承发包人 图 2 工程量清单计价过程 3 按反映企业水平的企业定额或参照政府消耗量定额确定人工、材料、机械台班的耗用量

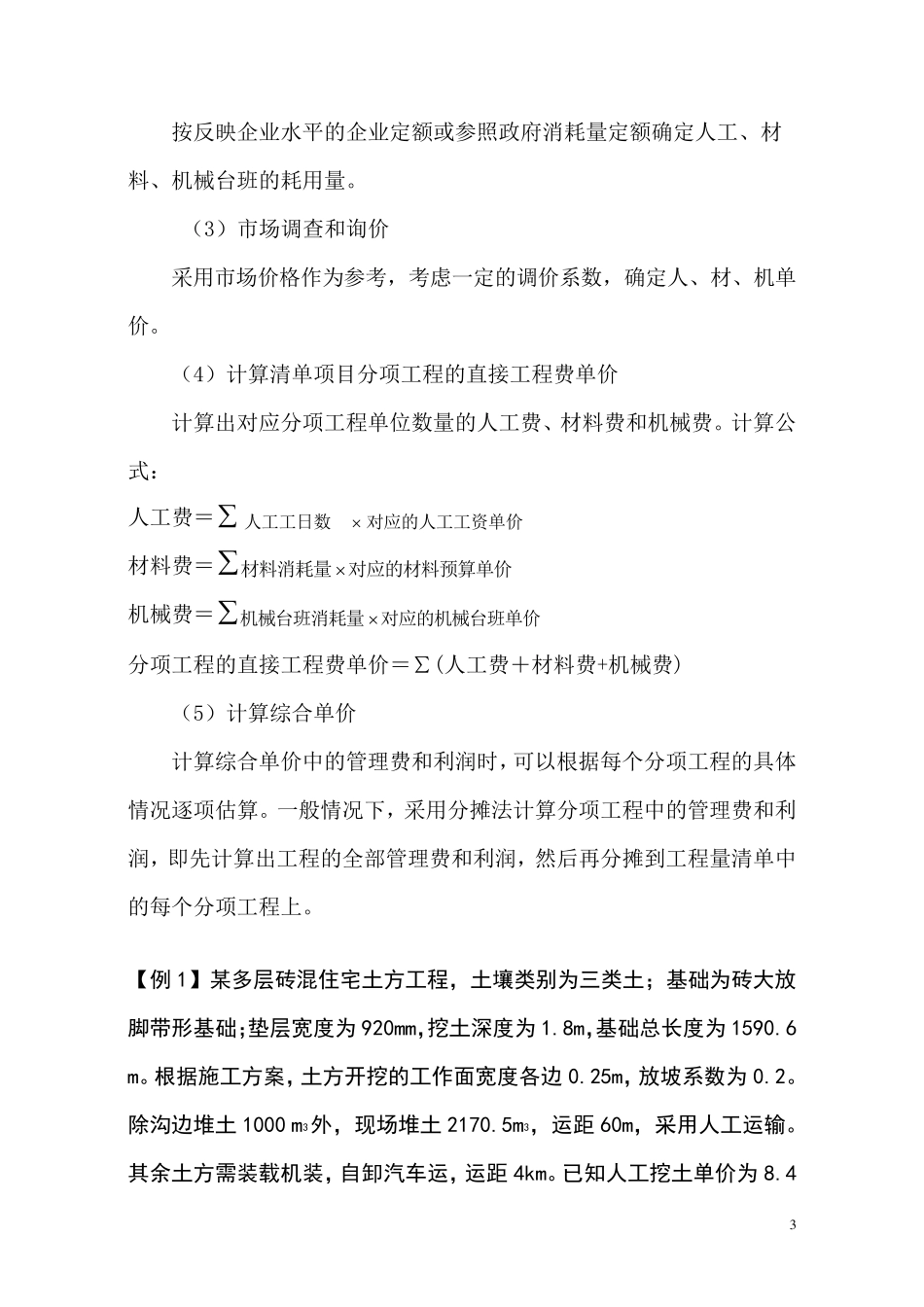

(3)市场调查和询价 采用市场价格作为参考,考虑一定的调价系数,确定人、材、机单价
(4)计算清单项目分项工程的直接工程费单价 计算出对应分项工程单位数量的人工费、材料费和机械费
计算公式: 人工费=对应的人工工资单价人工工日数 材料费=对应的材料预算单价材料
