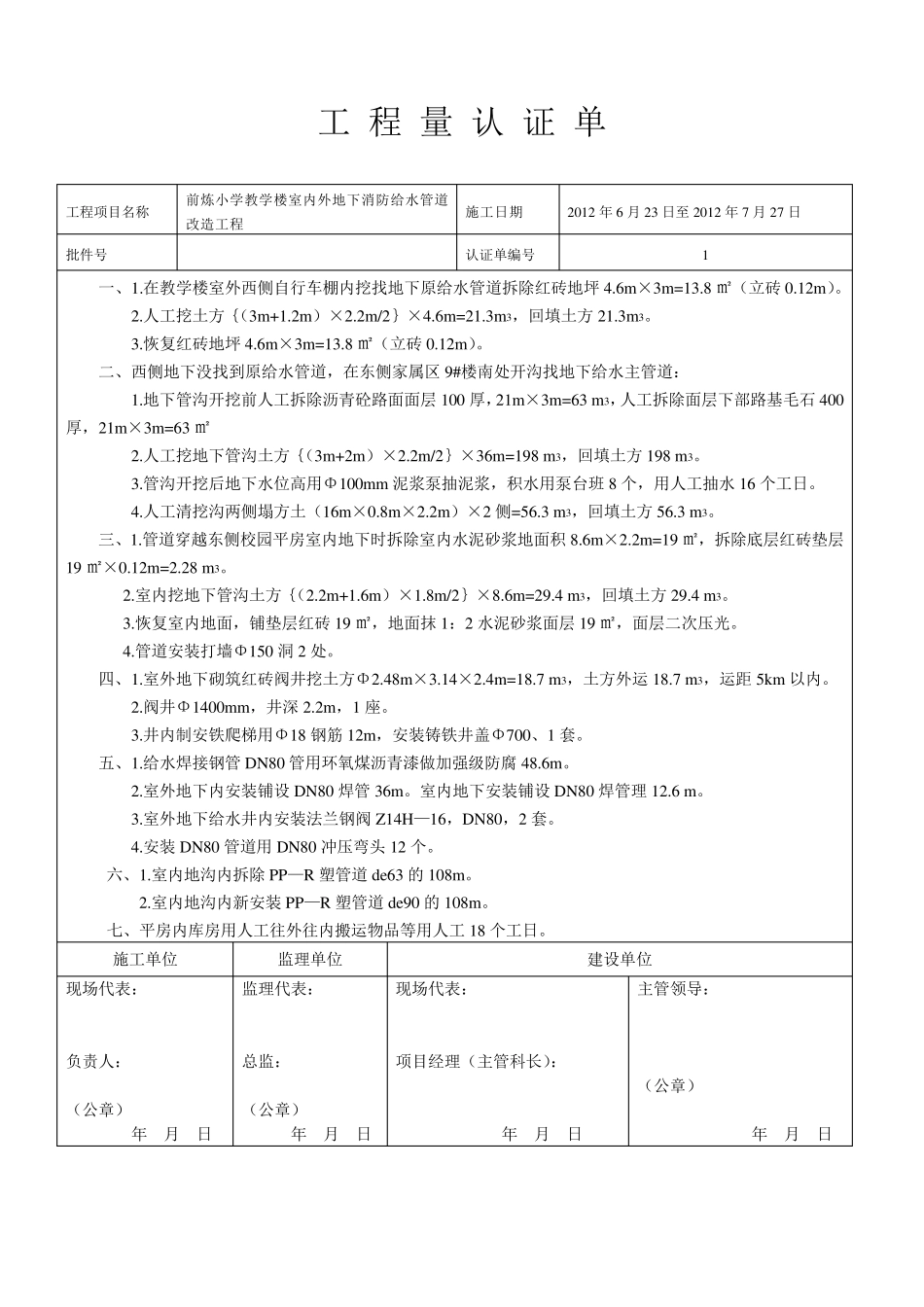

工 程 量 认 证 单 工程项目名称 前炼小学教学楼室内外地下消防给水管道改造工程 施工日期 2012 年6 月23 日至2012 年7 月27 日 批件号 认证单编号 1 一、1
在教学楼室外西侧自行车棚内挖找地下原给水管道拆除红砖地坪4
6m ×3m =13
8 ㎡(立砖0
人工挖土方{(3m +1
2m )×2
2m /2}×4
6m =21
3m 3,回填土方 21
恢复红砖地坪4
6m ×3m =13
8 ㎡(立砖0
二、西侧地下没找到原给水管道,在东侧家属区 9#楼南处开沟找地下给水主管道: 1
地下管沟开挖前人工拆除沥青砼路面面层 100 厚,21m ×3m =63 m 3,人工拆除面层下部路基毛石 400厚,21m ×3m =63 ㎡ 2
人工挖地下管沟土方{(3m +2m )×2
2m /2}×36m =198 m 3,回填土方 198 m 3
管沟开挖后地下水位高用Φ100m m 泥浆泵抽泥浆,积水用泵台班 8 个,用人工抽水16 个工日
人工清挖沟两侧塌方土(16m ×0
2m )×2 侧=56
3 m 3,回填土方 56
管道穿越东侧校园平房室内地下时拆除室内水泥砂浆地面积 8
2m =19 ㎡,拆除底层红砖垫层19 ㎡×0
12m =2
28 m 3
室内挖地下管沟土方{(2
6m )×1
8m /2}×8
6m =29
4 m 3,回填土方 29
恢复室内地面,铺垫层红砖19 ㎡,地面抹 1:2 水泥砂浆面层 19 ㎡,面层二次压光
管道安装打墙Φ150 洞 2 处
室外地下砌筑红砖阀井挖土方Φ2
48m ×3
4m =18
7 m 3,土方外运 18
7 m 3,运距 5km 以
