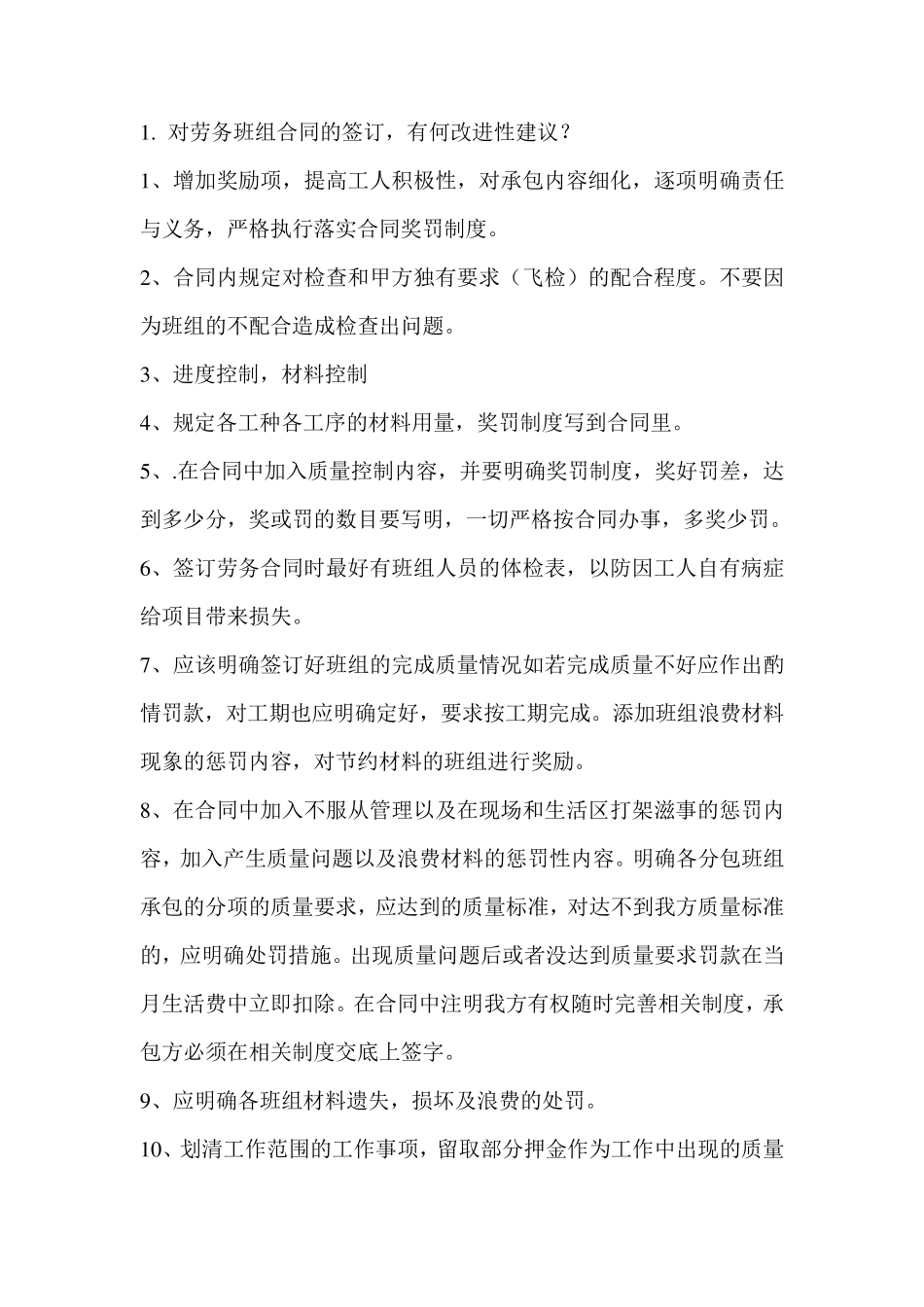

对劳务班组合同的签订,有何改进性建议
1 、增加奖励项,提高工人积极性,对承包内容细化,逐项明确责任与义务,严格执行落实合同奖罚制度
2 、合同内规定对检查和甲方独有要求(飞检)的配合程度
不要因为班组的不配合造成检查出问题
3 、进度控制,材料控制 4 、规定各工种各工序的材料用量,奖罚制度写到合同里
在合同中加入质量控制内容,并要明确奖罚制度,奖好罚差,达到多少分,奖或罚的数目要写明,一切严格按合同办事,多奖少罚
6 、签订劳务合同时最好有班组人员的体检表,以防因工人自有病症给项目带来损失
7 、应该明确签订好班组的完成质量情况如若完成质量不好应作出酌情罚款,对工期也应明确定好,要求按工期完成
添加班组浪费材料现象的惩罚内容,对节约材料的班组进行奖励
8 、在合同中加入不服从管理以及在现场和生活区打架滋事的惩罚内容,加入产生质量问题以及浪费材料的惩罚性内容
明确各分包班组承包的分项的质量要求,应达到的质量标准,对达不到我方质量标准的,应明确处罚措施
出现质量问题后或者没达到质量要求罚款在当月生活费中立即扣除
在合同中注明我方有权随时完善相关制度,承包方必须在相关制度交底上签字
9 、应明确各班组材料遗失,损坏及浪费的处罚

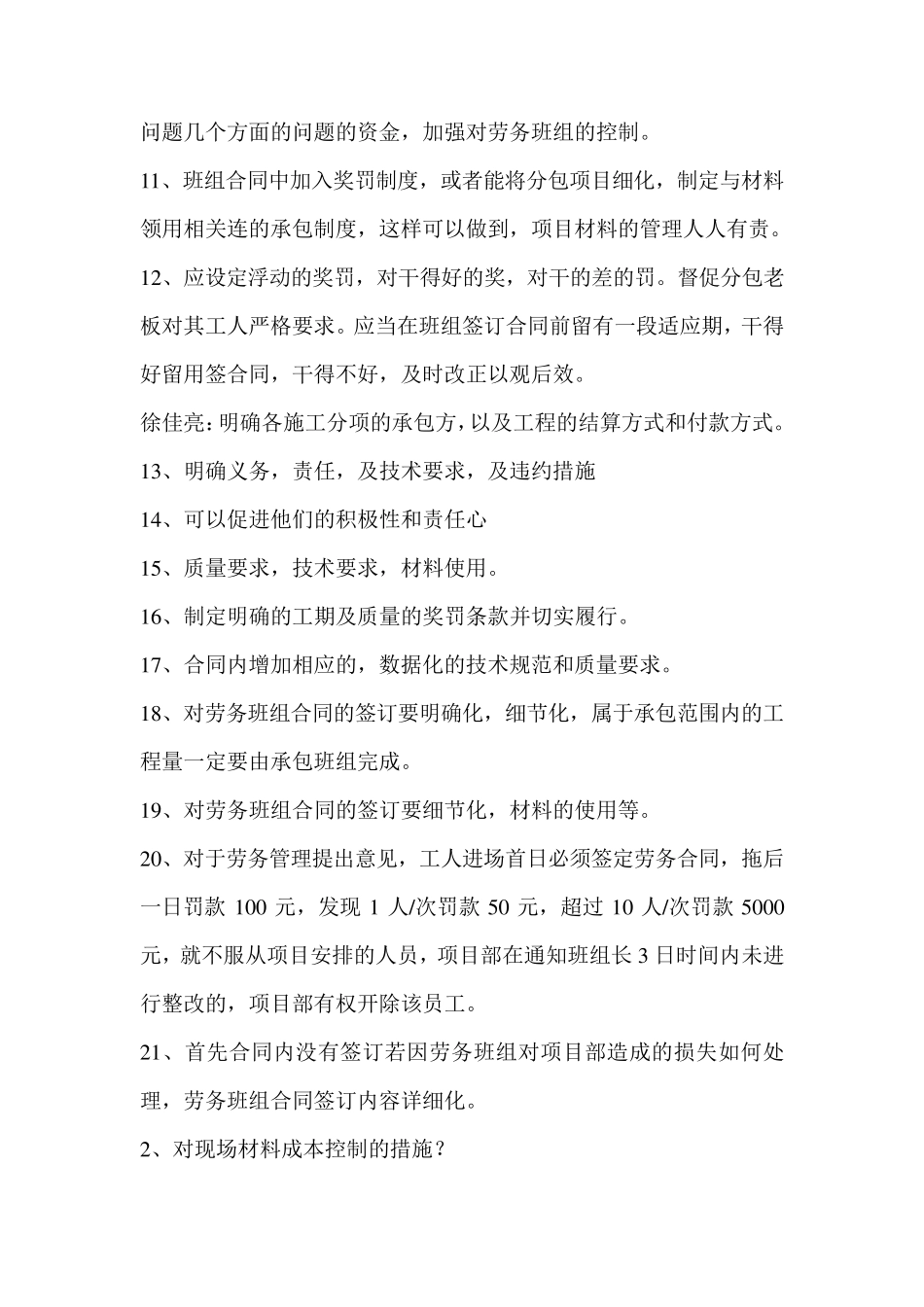

1 0 、划清工作范围的工作事项,留取部分押金作为工作中出现的质量 问题几个方面的问题的资金,加强对劳务班组的控制
1 1 、班组合同中加入奖罚制度,或者能将分包项目细化,制定与材料领用相关连的承包制度,这样可以做到,项目材料的管理人人有责
1 2 、应设定浮动的奖罚,对干得好的奖,对干的差的罚
督促分包老板对其工人严格要求
应当在班组签订合同前留有一段适应期,干得好留用签合同,干得不好,及时改正以观后效
徐佳亮:明确各施工分项的承包方,以及工程的结算方式和付款方式
1 3 、明确义务,责任,及技术要求,及违约
