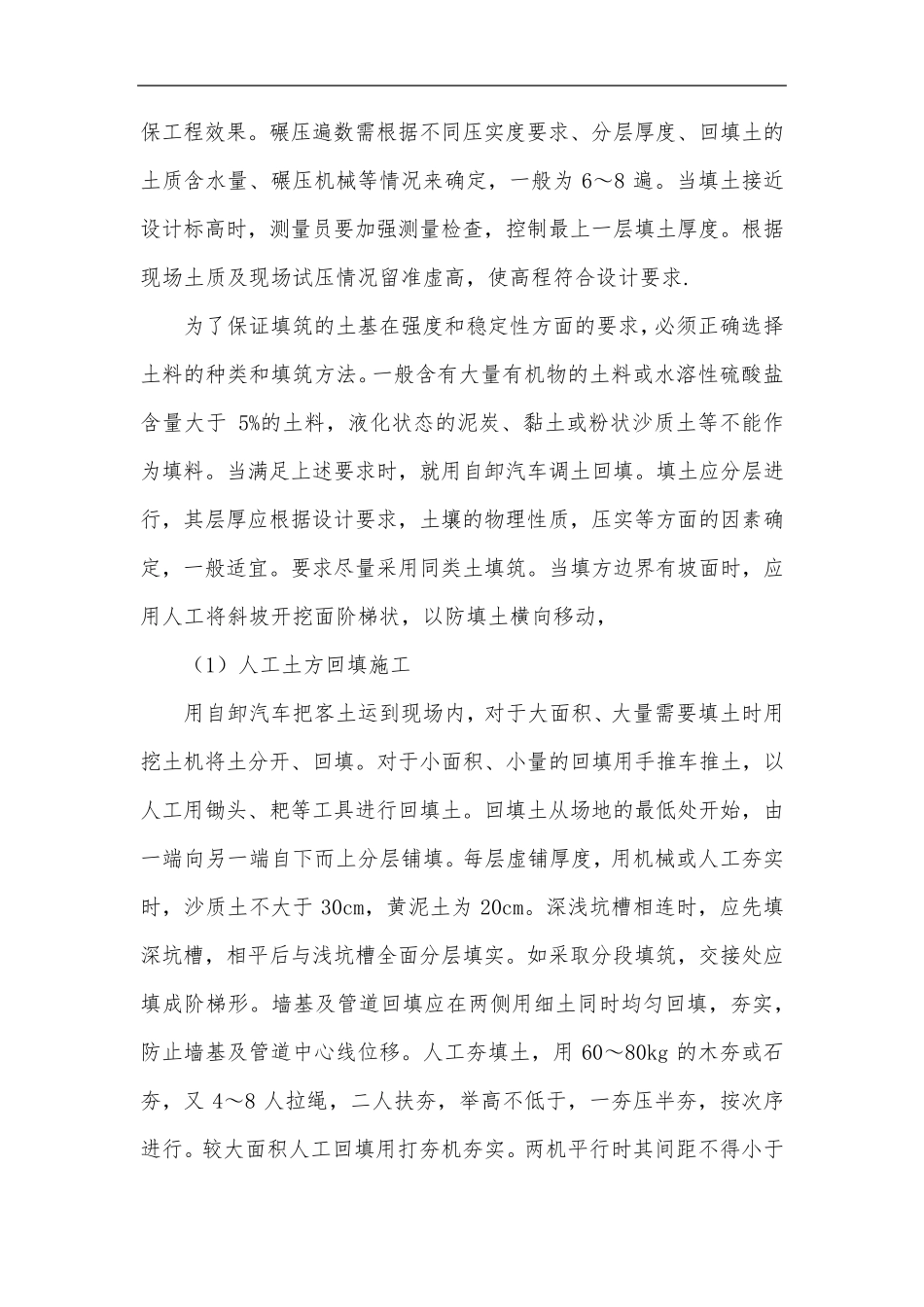

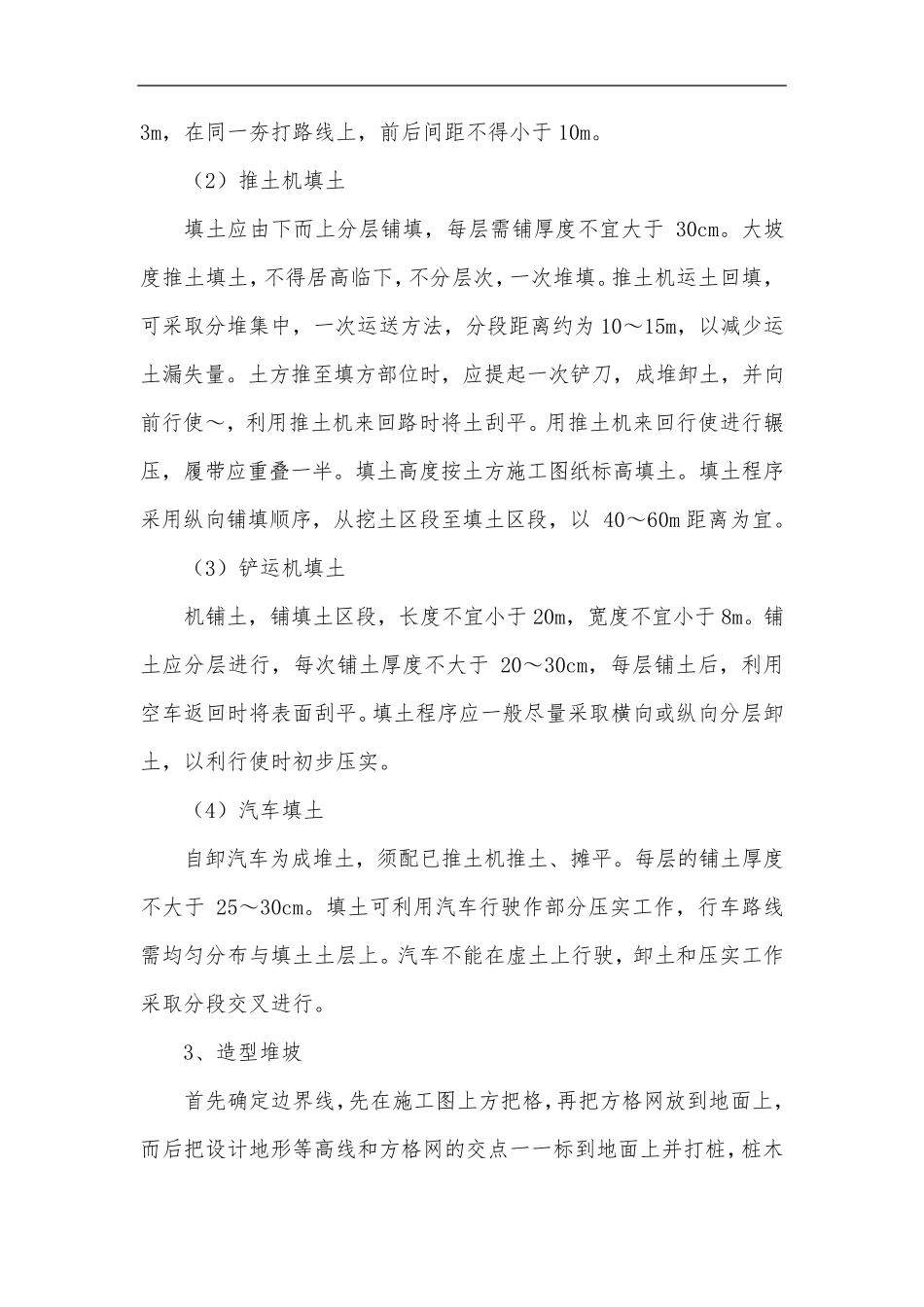

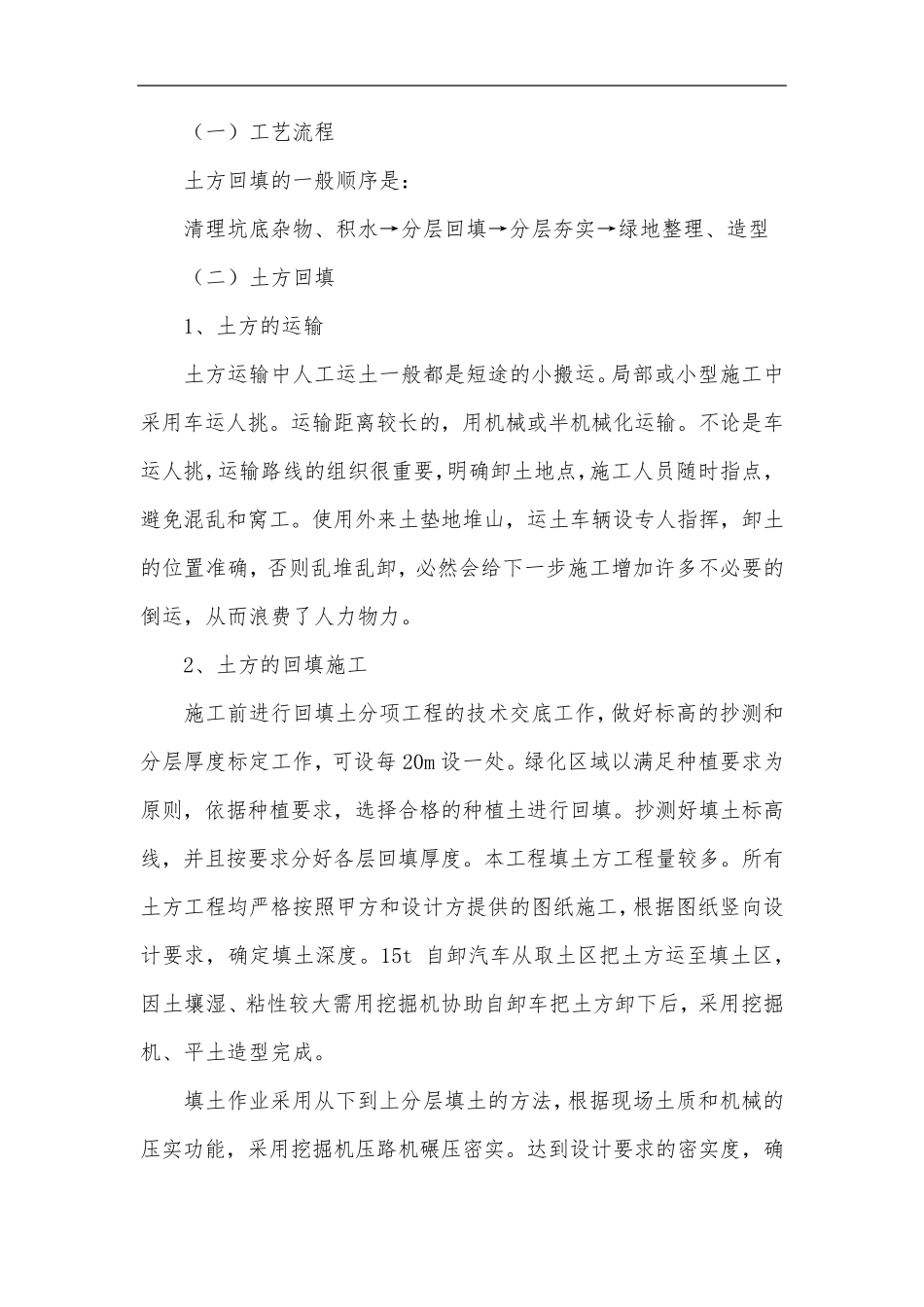

(一)工艺流程 土方回填的一般顺序是: 清理坑底杂物、积水→分层回填→分层夯实→绿地整理、造型 (二)土方回填 1、土方的运输 土方运输中人工运土一般都是短途的小搬运。局部或小型施工中采用车运人挑。运输距离较长的,用机械或半机械化运输。不论是车运人挑,运输路线的组织很重要,明确卸土地点,施工人员随时指点,避免混乱和窝工。使用外来土垫地堆山,运土车辆设专人指挥,卸土的位置准确,否则乱堆乱卸,必然会给下一步施工增加许多不必要的倒运,从而浪费了人力物力。 2、土方的回填施工 施工前进行回填土分项工程的技术交底工作,做好标高的抄测和分层厚度标定工作,可设每 20m 设一处。绿化区域以满足种植要求为原则,依据种植要求,选择合格的种植土进行回填。抄测好填土标高线,并且按要求分好各层回填厚度。本工程填土方工程量较多。所有土方工程均严格按照甲方和设计方提供的图纸施工,根据图纸竖向设计要求,确定填土深度。15t 自卸汽车从取土区把土方运至填土区,因土壤湿、粘性较大需用挖掘机协助自卸车把土方卸下后,采用挖掘机、平土造型完成。 填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,采用挖掘机压路机碾压密实。达到设计要求的密实度,确 保工程效果。碾压遍数需根据不同压实度要求、分层厚度、回填土的土质含水量、碾压机械等情况来确定,一般为 6~8 遍。当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度。根据现场土质及现场试压情况留准虚高,使高程符合设计要求. 为了保证填筑的土基在强度和稳定性方面的要求,必须正确选择土料的种类和填筑方法。一般含有大量有机物的土料或水溶性硫酸盐含量大于 5%的土料,液化状态的泥炭、黏土或粉状沙质土等不能作为填料。当满足上述要求时,就用自卸汽车调土回填。填土应分层进行,其层厚应根据设计要求,土壤的物理性质,压实等方面的因素确定,一般适宜。要求尽量采用同类土填筑。当填方边界有坡面时,应用人工将斜坡开挖面阶梯状,以防填土横向移动, (1)人工土方回填施工 用自卸汽车把客土运到现场内,对于大面积、大量需要填土时用挖土机将土分开、回填。对于小面积、小量的回填用手推车推土,以人工用锄头、耙等工具进行回填土。回填土从场地的最低处开始,由一端向另一端自下而上分层铺填。每层虚铺厚度,用机械或人工夯实时,沙质土不大于 30cm,黄泥土为 20cm。深浅坑槽相连时,应先填深坑槽,...
