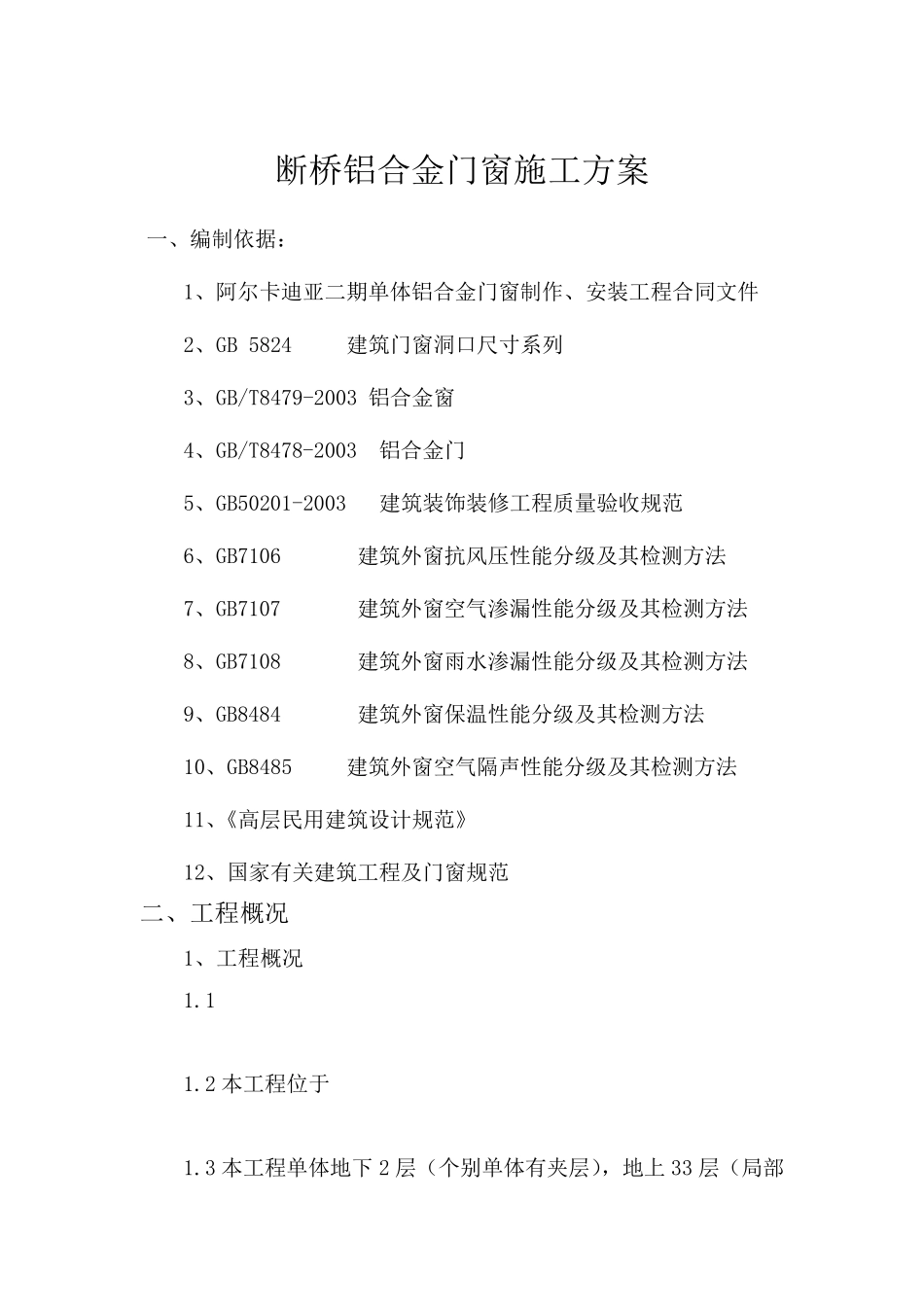

断桥铝合金门窗施工方案 一、编制依据: 1、阿尔卡迪亚二期单体铝合金门窗制作、安装工程合同文件 2、GB 5824 建筑门窗洞口尺寸系列 3、GB/T8479-2003 铝合金窗 4、GB/T8478-2003 铝合金门 5、GB50201-2003 建筑装饰装修工程质量验收规范 6、GB7106 建筑外窗抗风压性能分级及其检测方法 7、GB7107 建筑外窗空气渗漏性能分级及其检测方法 8、GB7108 建筑外窗雨水渗漏性能分级及其检测方法 9、GB8484 建筑外窗保温性能分级及其检测方法 10、GB8485 建筑外窗空气隔声性能分级及其检测方法 11、《高层民用建筑设计规范》 12、国家有关建筑工程及门窗规范 二、工程概况 1、工程概况 1
2 本工程位于 1
3 本工程单体地下 2 层(个别单体有夹层),地上 33 层(局部为8 层和18 层); 主体结构形式为现浇钢筋混凝土剪力墙结构

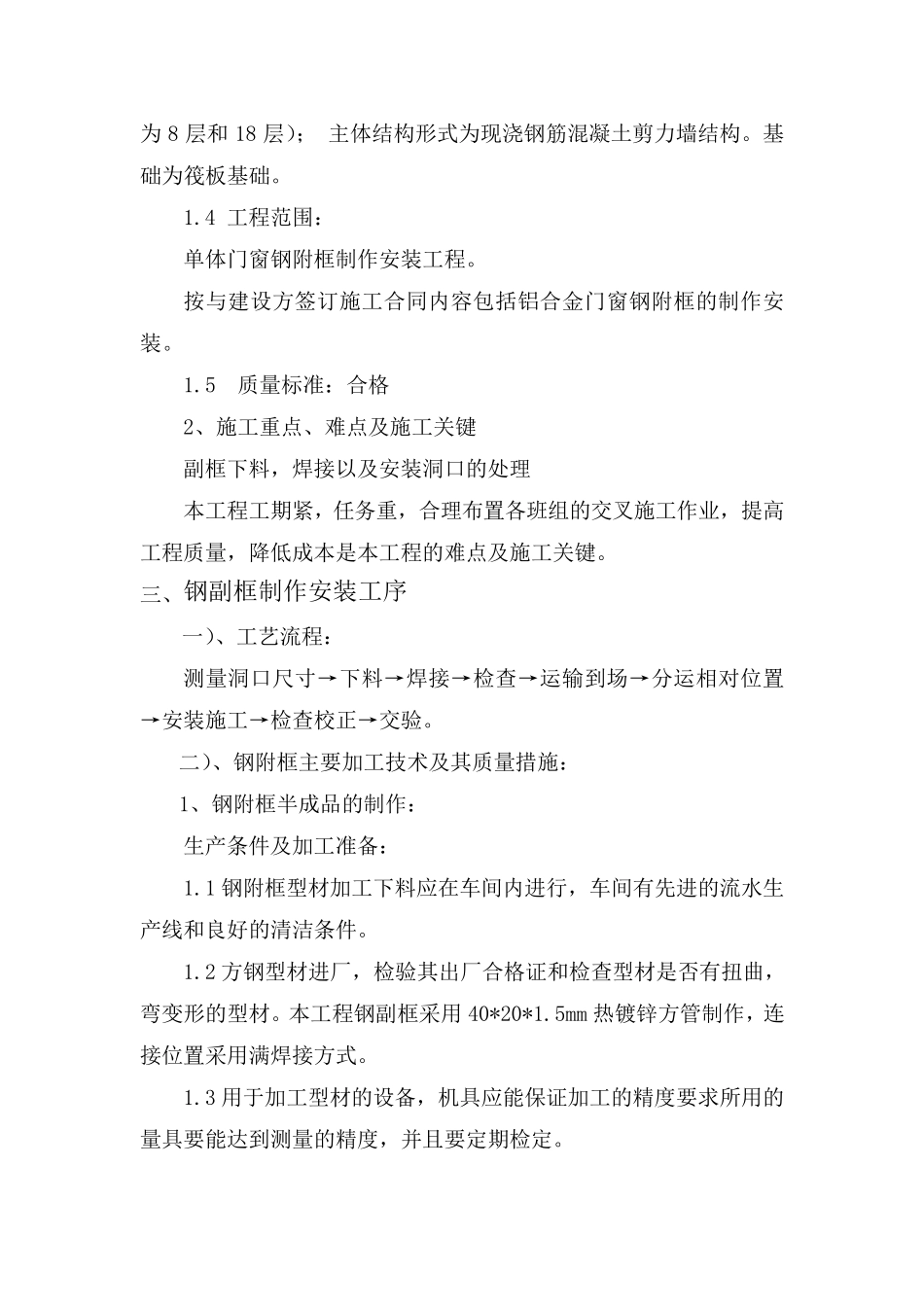

基础为筏板基础
4 工程范围: 单体门窗钢附框制作安装工程
按与建设方签订施工合同内容包括铝合金门窗钢附框的制作安装
5 质量标准:合格 2、施工重点、难点及施工关键 副框下料,焊接以及安装洞口的处理 本工程工期紧,任务重,合理布置各班组的交叉施工作业,提高工程质量,降低成本是本工程的难点及施工关键
三、钢副框制作安装工序 一)、工艺流程: 测量洞口尺寸→下料→焊接→检查→运输到场→分运相对位置→安装施工→检查校正→交验

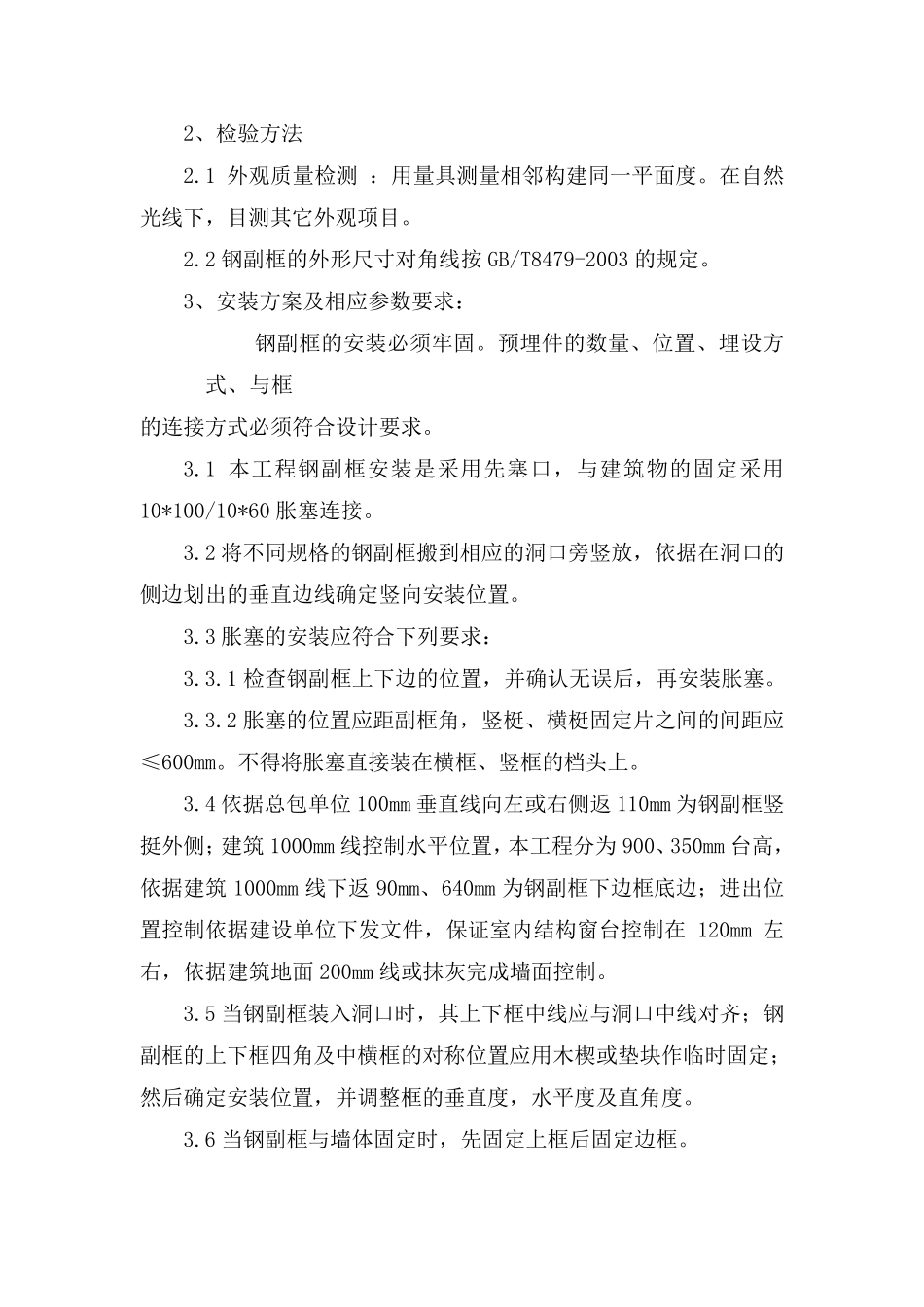

二)、钢附框主要加工技术及其质量措施: 1、钢附框半成品的制作: 生产条件及加工准备: 1
1 钢附框型材加工下料应在车间内进行,车间有先进的流水生产线和良好的清洁条件
2 方钢型材进厂,检验其出厂合格证和检查型材是否有扭曲,弯变形的型材
本工程钢副框采用 40*20*1
5mm 热 镀 锌 方管 制作,连接位置采用 满 焊接方式
