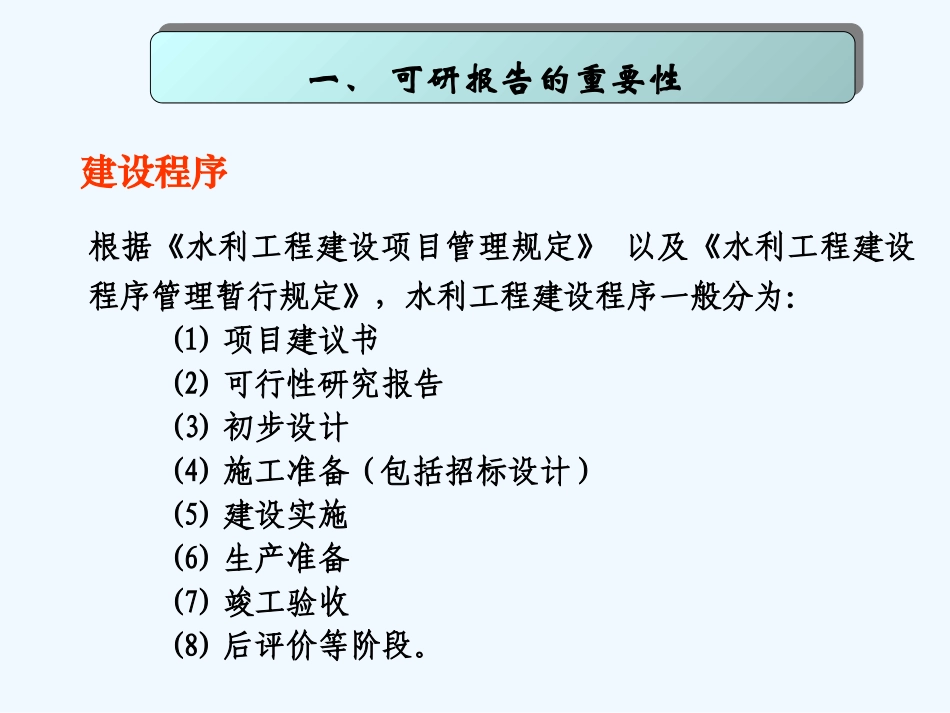

NoImage水利水电工程项目设计总工程师(项目经理)培训班专题报告可研报告编制要求简介2004年12月NoImage一、可研报告的重要性建设程序根据《水利工程建设项目管理规定》以及《水利工程建设程序管理暂行规定》,水利工程建设程序一般分为:(1)项目建议书(2)可行性研究报告(3)初步设计(4)施工准备(包括招标设计)(5)建设实施(6)生产准备(7)竣工验收(8)后评价等阶段
一、可研报告的重要性大中型水利水电工程设计阶段根据《水利工程建设项目管理规定》(水利部水建[1995]128号),大中型水利水电工程的设计阶段一般分为:(1)项目建议书(2)可行性研究报告(3)初步设计(4)招标设计(5)施工图设计建设程序中前期工作设计阶段项目建议书阶段——解决要不要建的问题
批准后的项目建议书纳入水利中长期发展计划,为前期项目
可行性研究阶段——解决能不能建的问题
批准后的可研列入水利近期发展计划,为预备项目
投资控制不超过项建书15%
初步设计阶段——解决怎么建的问题
批准的初设报告列入水利年度发展计划,投资不超过可研10%
第五条可行性研究报告阶段1.可行性研究应对项目进行方案比较,在技术上是否可行和经济上是否合理进行科学的分析和论证
经过批准的可行性研究报告,是项目决策和进行初步设计的依据
可行性研究报告,由项目法人(或筹备机构)组织编制
2.可行性研究报告应按照《水利水电工程可行性研究报告编制规程》(电力部、水利部电办[1993]112号)编制
3.可行性研究报告,按国家现行规定的审批权限报批
审批部门要委托有项目相应资格的工程咨询机构对可行性报告进行评估,并综合行业归口主管部门、投资机构(公司)、项目法人(或项目法人筹备机构)等方面的意见进行审批
4.可行性研究报告经批准后,不得随意修改和变更,在主要内容上有重要变动,应经原批准机关复审同意
项目可行性报告批准后,应正
