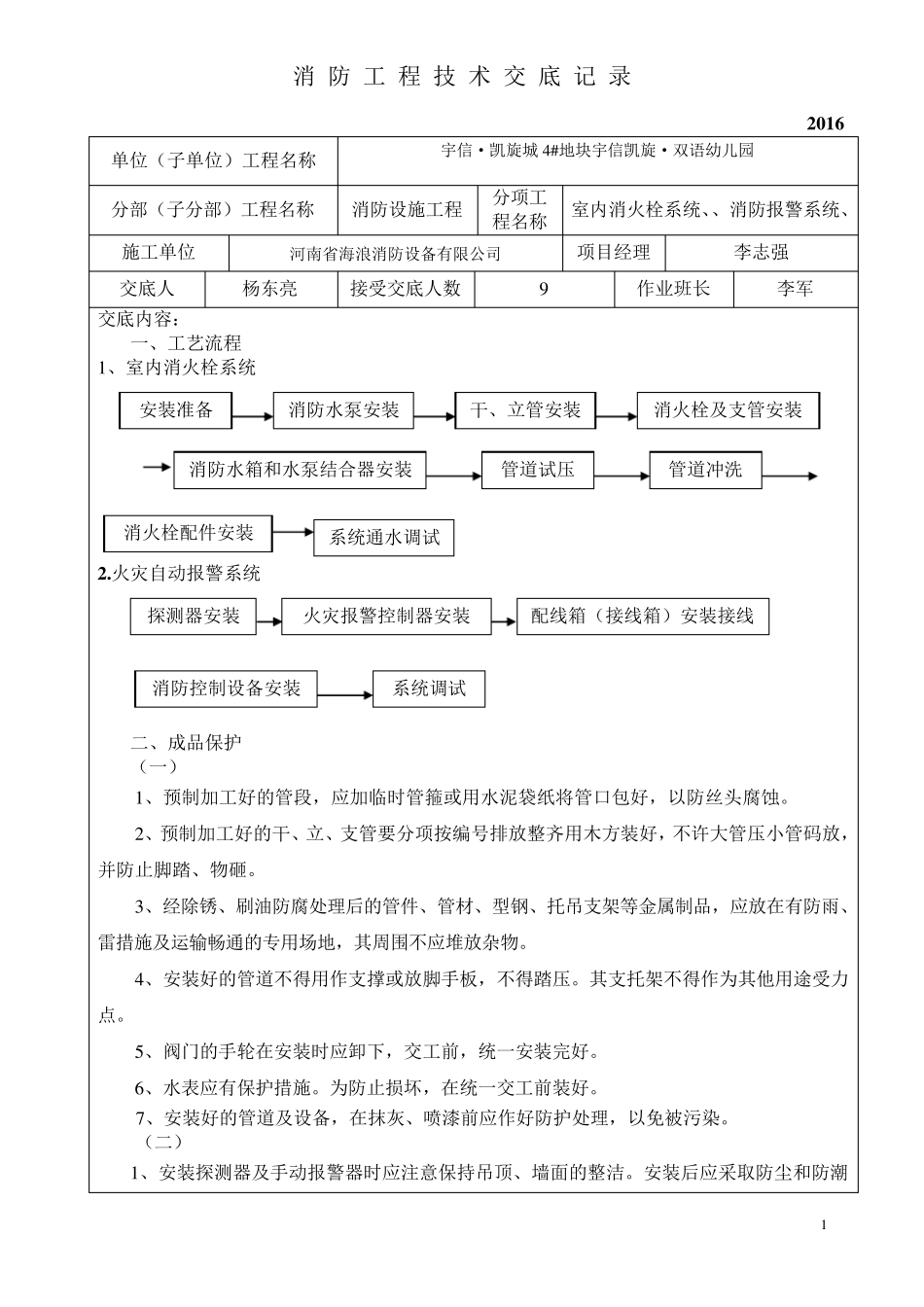

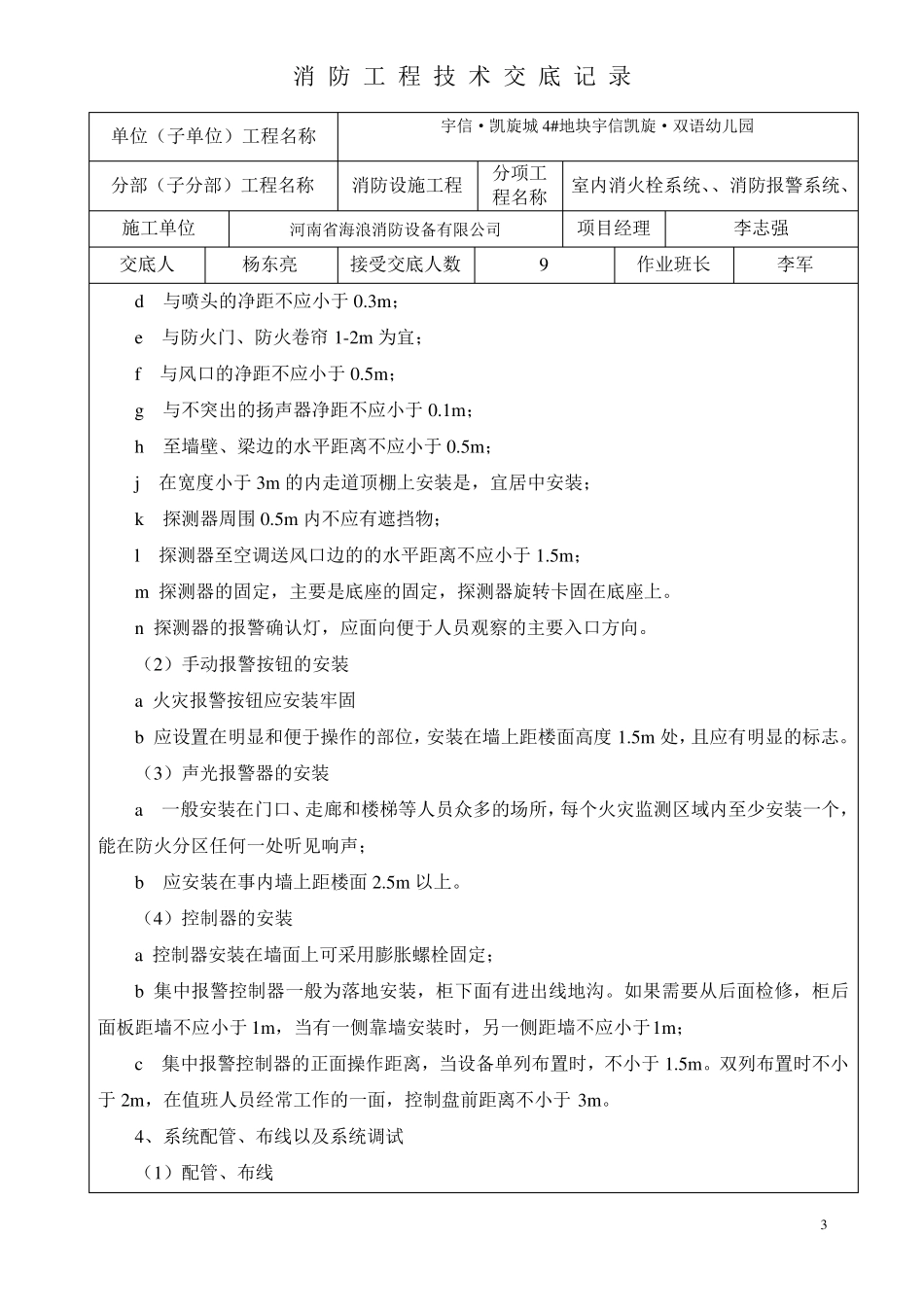

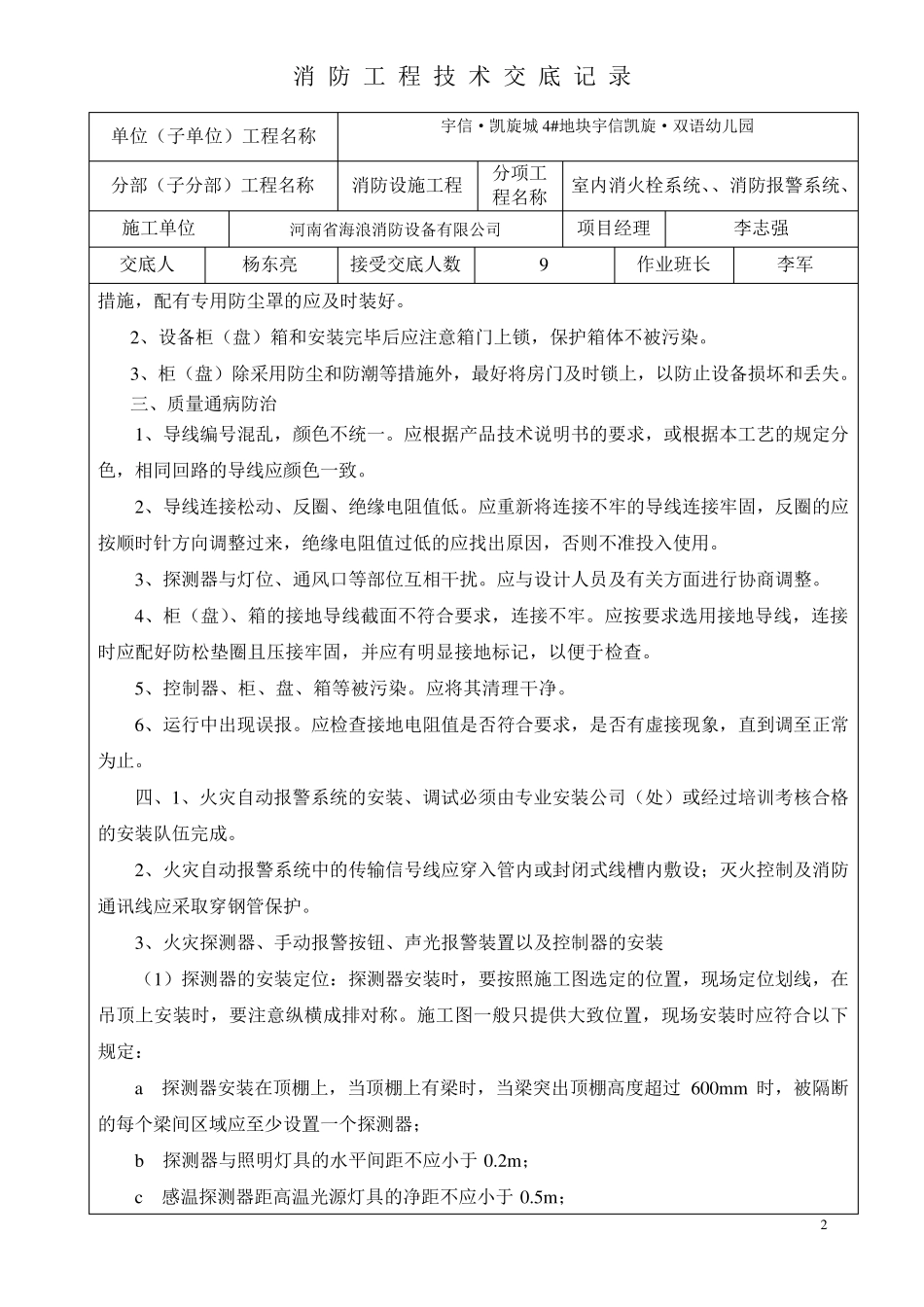

消 防 工 程 技 术 交 底 记 录 1 2 0 1 6 单位(子单位)工程名称 宇信·凯旋城 4 # 地块宇信凯旋·双语幼儿园 分部(子分部)工程名称 消防设施工程 分项工程名称 室内消火栓系统、、消防报警系统、 施工单位 河南省海浪消防设备有限公司 项目经理 李志强 交底人 杨东亮 接受交底人数 9 作业班长 李军 交底内容: 一、工艺流程 1 、室内消火栓系统 2 .火灾自动报警系统 二、成品保护 (一) 1 、预制加工好的管段,应加临时管箍或用水泥袋纸将管口包好,以防丝头腐蚀。 2 、预制加工好的干、立、支管要分项按编号排放整齐用木方装好,不许大管压小管码放,并防止脚踏、物砸。 3 、经除锈、刷油防腐处理后的管件、管材、型钢、托吊支架等金属制品,应放在有防雨、雷措施及运输 畅 通 的专 用场 地,其 周 围 不应堆 放杂 物。 4 、安 装好的管道 不得 用作支撑 或放脚手 板 ,不得 踏压。其 支托架不得 作为 其 他 用途 受力点 。 5 、阀 门 的手 轮 在安 装时应卸 下 ,交工前 ,统一安 装完 好。 6 、水表 应有保护措施。为 防止损 坏 ,在统一交工前 装好。 7 、安 装好的管道 及设备,在抹 灰 、喷 漆 前 应作好防护处理,以免 被 污 染 。 (二) 1 、安 装探 测 器 及手 动报警器 时应注 意 保持 吊顶 、墙 面 的整洁 。安 装后应采 取 防尘 和 防潮安 装准 备 消防水泵 安 装 干、立管安 装 消火栓及支管安 装 消防水箱 和 水泵 结 合 器 安 装 管道 试 压 管道 冲 洗 消火栓配 件安 装 系统通 水调 试 探 测 器 安 装 火灾报警控 制器 安 装 配 线 箱 (接线 箱 )安 装接线 消防控 制设备安 装 系统调 试 消 防 工 程 技 术 交 底 记 录 2 单位(子单位)工程名称 宇信·凯旋城 4#地块宇信凯旋·双语幼儿园 分部(子分部)工程名称 消防设施工程 分项工程名称 室内消火栓系统、、消防报警系统、 施工单位 河南省海浪消防设备有限公司 项目经理 李志强 交底人 杨东亮 接受交底人数 9 作业班长 李军 措施,配有专用防尘罩的应及时装好。 2、设备柜(盘)箱和安装完毕后应注意箱门上锁,保护箱体不被污染。 3、柜(盘)除采用防尘和防潮等措施外,最好将房门及时锁上,以防止设备损坏和丢失。 三、质量通病防治 1、...
