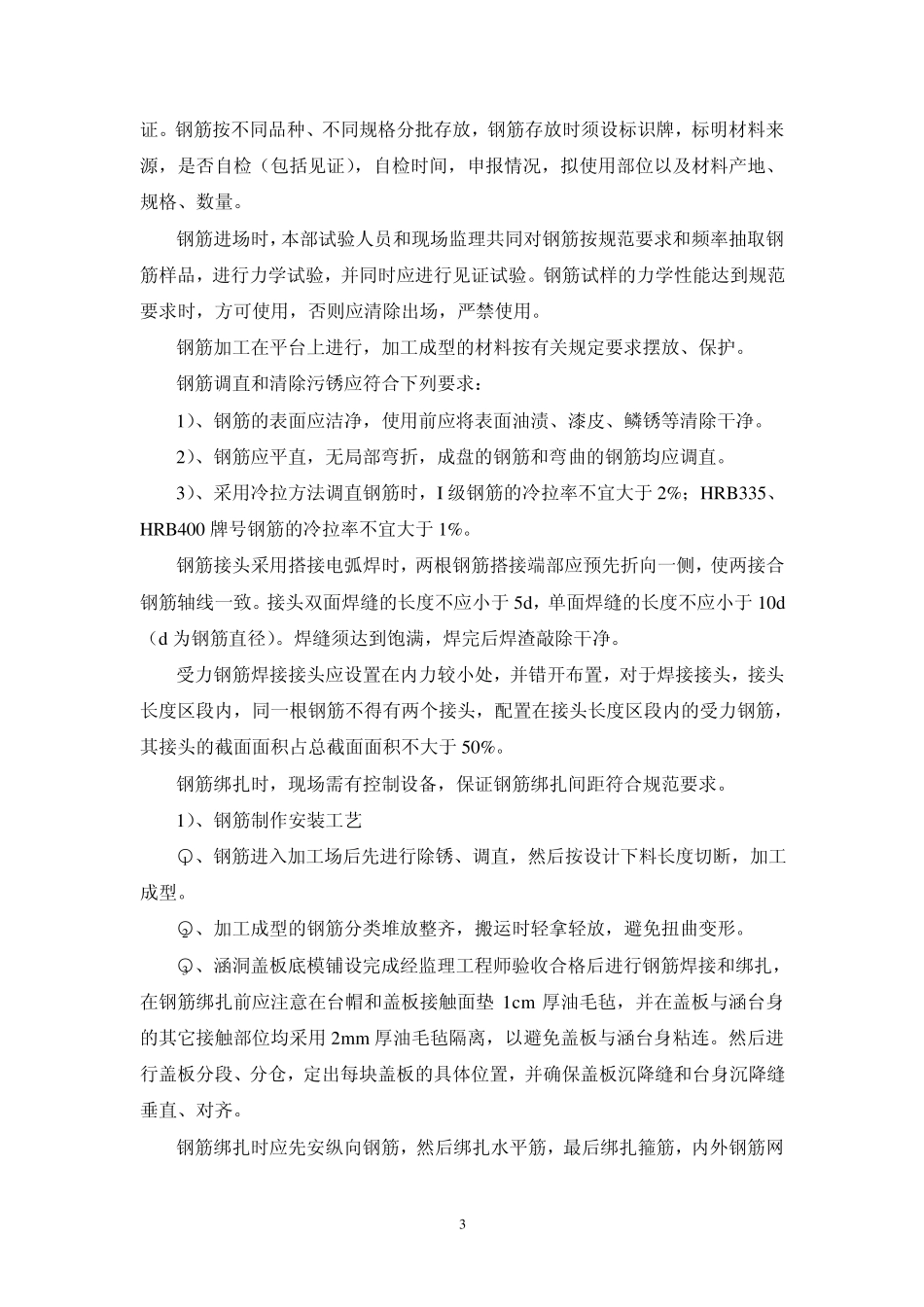

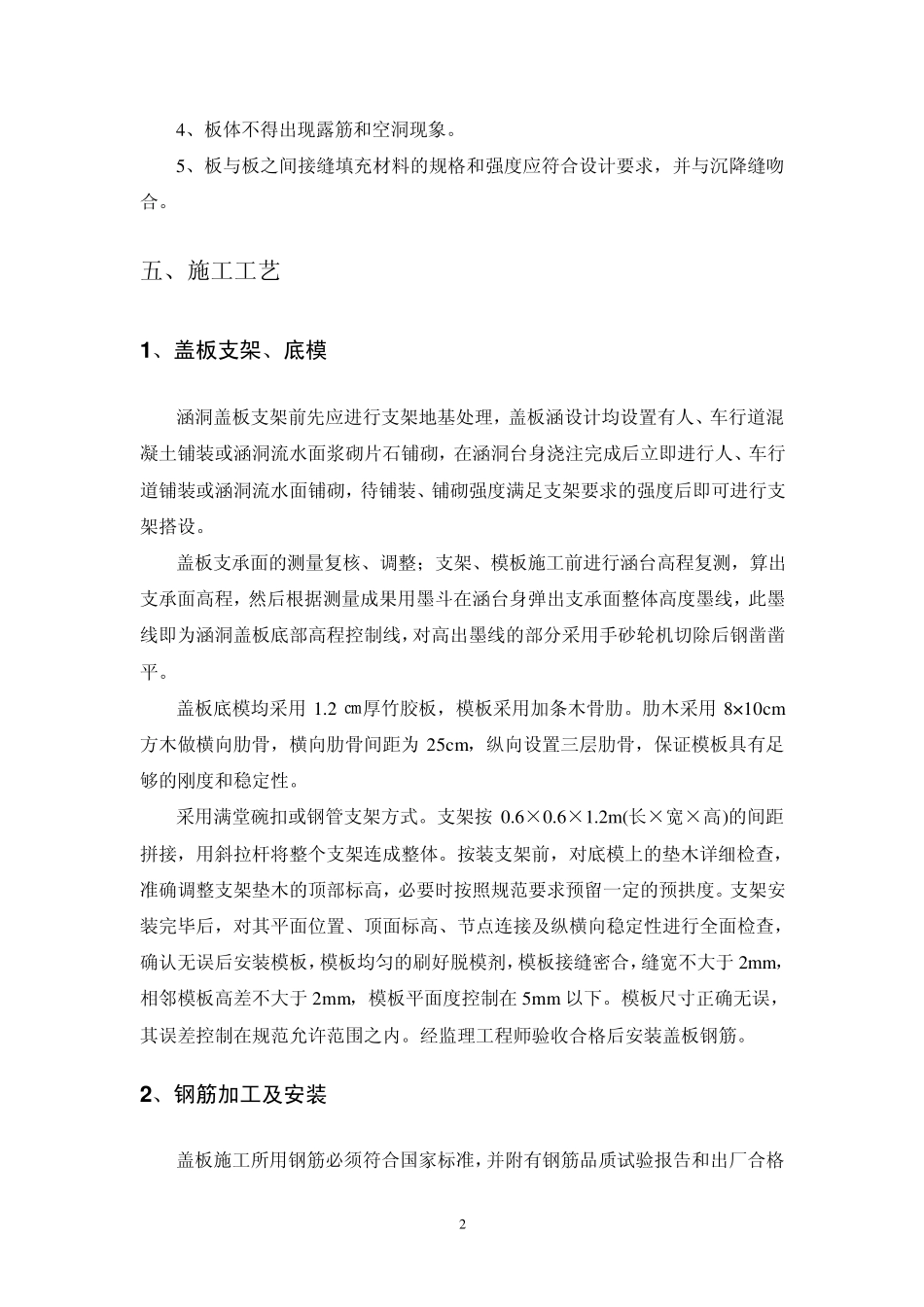

1 我标段施工里程为K56+563~K62+950,全长6
387Km,共有1-6
5m钢筋混凝土盖板涵 3座,1-6
0m钢筋混凝土盖板涵 1座,1-4
5m钢筋混凝土盖板涵 14座,1-2
0m钢筋混凝土盖板涵 2座,共计 20座,全部为暗涵
钢筋混凝土盖板涵盖板设计板块间无横向联系,按单块板受力计算,且按不同的填土高度计算盖板厚度和配筋,并要求按每块板宽 0
99 米(除斜交涵异形盖板外)进行集中预制、吊装施工
二、编制目的 我部结合我段现有的施工力量和施工现场实际情况,决定对部分涵洞盖板采用支架现浇法、按 4~6 米一道沉降缝、板宽 1 米进行分段、分仓施工,为在施工中少走弯路,造成不必要的损失,确保盖板质量和工程创优,特编制此施工方案
三、编制依据 1、《内遂高速公路施工图》 2、《内遂高速土建工程技术规范》 3、《公路工程技术标准》(JTGB-2003) 4、《公路工程施工技术规范》(JTGF10-2006) 5、《公路工程施工安全技术规程》(JTJ076-95) 6、《公路工程质量检验评定标准》(JTGF80/1-2004) 四、基本要求 1、混凝土所用的水泥、砂、碎石、水、外加剂及拌和料的质量和规格必须符合有关技术规范要求,按规定的配合比施工
2、浇注前涵台、墩及支承面检验必须合格,板与支承面必须密合
3、分块施工时接缝应与沉降缝吻合
2 4、板体不得出现露筋和空洞现象
5、板与板之间接缝填充材料的规格和强度应符合设计要求,并与沉降缝吻合
五、施工工艺 1 、盖板支架、底模 涵洞盖板支架前先应进行支架地基处理,盖板涵设计均设置有人、车行道混凝土铺装或涵洞流水面浆砌片石铺砌,在涵洞台身浇注完成后立即进行人、车行道铺装或涵洞流水面铺砌,待铺装、铺砌强度满足支架要求的强度后即可进行支架搭设
盖板支承面的测量复核、调
