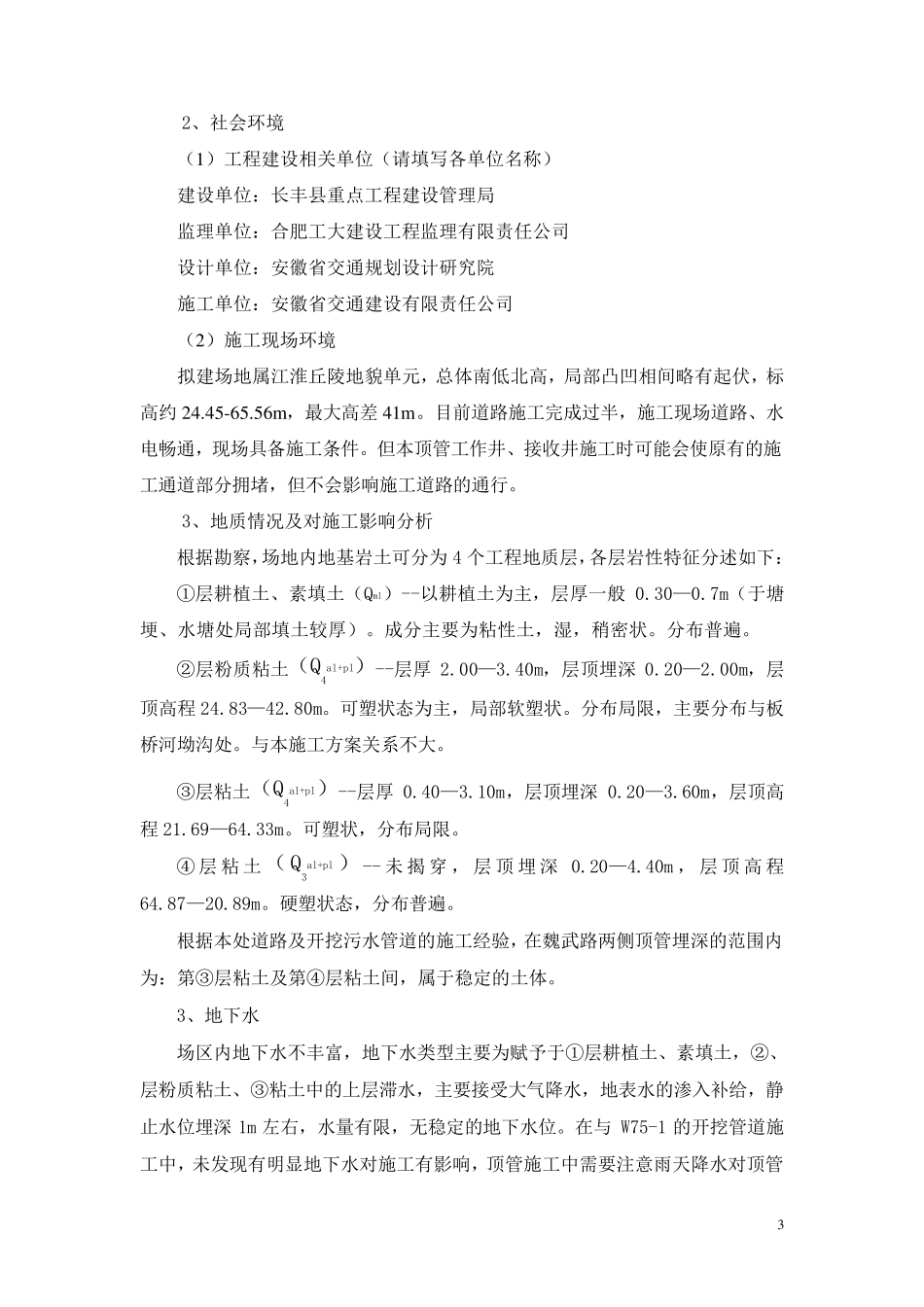

淮南北路(东方大道-魏武路)工程 顶 管 过 魏 武 路 施 工 方 案 安徽省交通建设有限责任公司 2013 年 12 月 18 日 2 淮 南 北 路 ( 东 方 大 道 -魏 武 路 ) 工 程 过 魏 武 路 D N 800 污 水 管 道 顶 管 施 工 方 案 一 、 编 制 依 据 ( 1) 安 徽 省 交 通 规 划 设 计 研 究 院 : 合 肥 市 北 部 组 团 主 干 道 路 淮 南 北 路 工 程施 工 图 及 施 工 图 说 明 及 东 侧 污 水 设 计 图 、 图 号SG-PS-9 等 ; ( 2) 给 水 排 水 工 程 顶 管 技 术 规 程 ( CECS246:2008) ( 3) 给 水 排 水 管 道 工 程 施 工 及 验 收 规 范 ( GB50268-2008) ( 4) 国 家 及 安 徽 省 有 关 法 规 、 规 定 、 文 件 : 国 务 院 ( 2000) 第 279 号 令 《 建设 工 程 质 量 管 理 条 例 》; 建 设 部 建 质 [2009]87 号 《 危 险 性 较 大 的 分 部 分 项 工 程安 全 管 理 办 法 》 及 合 肥 市 颁 发 的 有 关 建 筑 法 规 、 行 政 条 例 ; ( 5) 我 公 司 根 据 国 际 标 准 管 理 体 系 制 定 的 质 量 、 环 境 、 职 业 健 康 安 全 管 理文 件 ; ( 6) 我 公 司 类 似 工 程 施 工 经 验 ; ( 7) 适 用 于 本 工 程 的 现 行 国 家 、 部 颁 、 安 徽 省 和 行 业 的 有 关 规 范 、 规 程 、标 准 。 二 、 工 程 概 况 1、 工 程 概 述 本 次 淮 南 北 路 工 程 设 计 范 围 南 起 东 方 大 道 ,起 点桩号 为K0+542.224,自南向北 分 别与金蓉路 、西淝河路 、双凤路 相交 ,终点位于 魏 武 路 ,桩号 为K3+890.99,道 路 全 长3348.766 米,道 路 总工 期270 个日历天。 其中金蓉路 、 西淝河路 、 魏武 路 为已建 道 路 ,只有 双风路 未建 。 本 工 程 实施 内容包括道 路 工 程 、 桥梁工 程 、排 水 工 程 、 照明 工 程 。 本 施 工 方 案 只针对排 水 工 程 中: 里程 约K3+888 的 东 污 75-1 井,向北 穿越魏武 路 的 顶 管 施 工 。 本 段顶 管 长度约54m...
