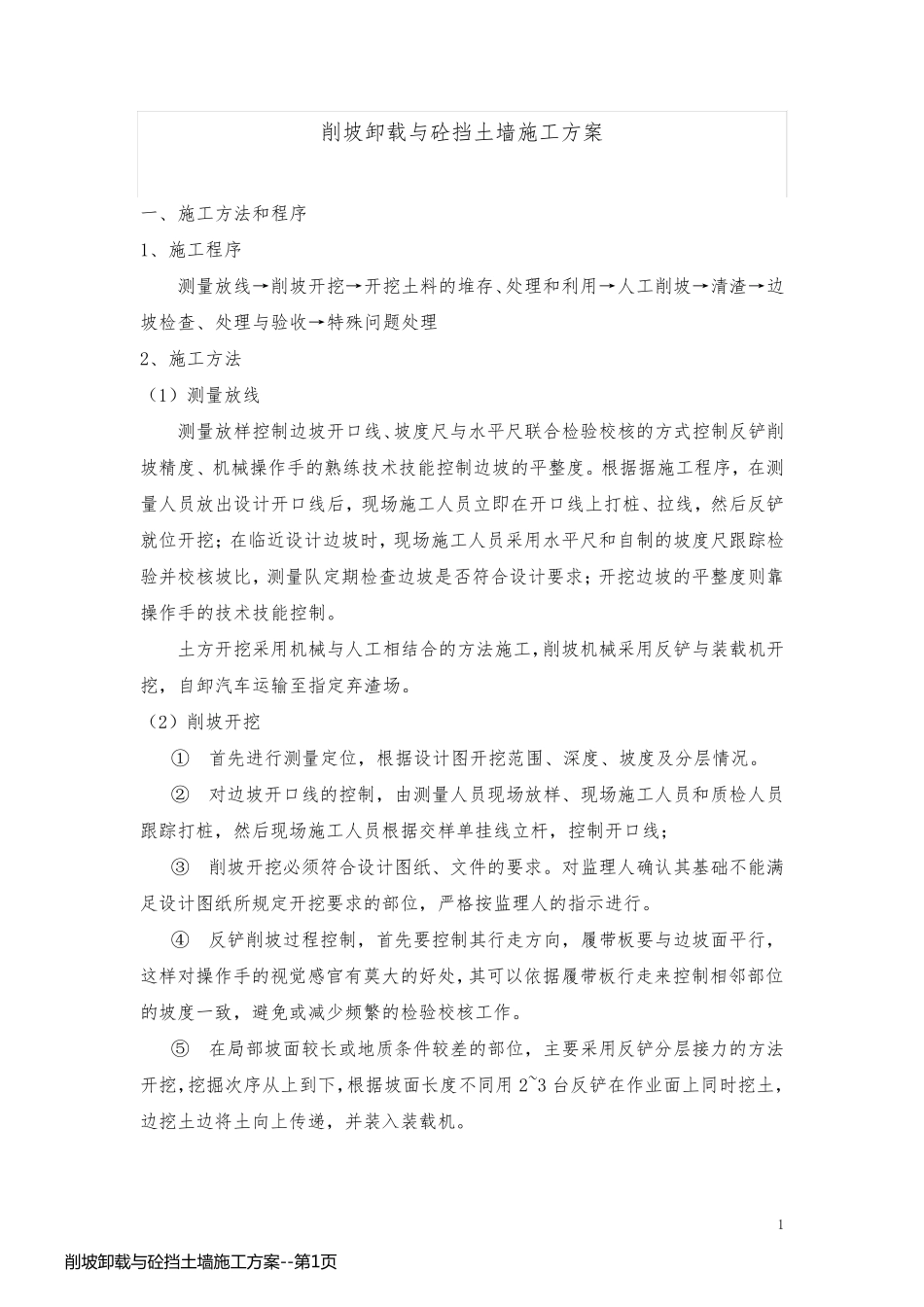

1 削坡卸载与砼挡土墙施工方案 一、施工方法和程序 1、施工程序 测量放线→削坡开挖→开挖土料的堆存、处理和利用→人工削坡→清渣→边坡检查、处理与验收→特殊问题处理 2、施工方法 (1)测量放线 测量放样控制边坡开口线、坡度尺与水平尺联合检验校核的方式控制反铲削坡精度、机械操作手的熟练技术技能控制边坡的平整度
根据据施工程序,在测量人员放出设计开口线后,现场施工人员立即在开口线上打桩、拉线,然后反铲就位开挖;在临近设计边坡时,现场施工人员采用水平尺和自制的坡度尺跟踪检验并校核坡比,测量队定期检查边坡是否符合设计要求;开挖边坡的平整度则靠操作手的技术技能控制
土方开挖采用机械与人工相结合的方法施工,削坡机械采用反铲与装载机开挖,自卸汽车运输至指定弃渣场
(2)削坡开挖 ① 首先进行测量定位,根据设计图开挖范围、深度、坡度及分层情况
② 对边坡开口线的控制,由测量人员现场放样、现场施工人员和质检人员跟踪打桩,然后现场施工人员根据交样单挂线立杆,控制开口线; ③ 削坡开挖必须符合设计图纸、文件的要求
对监理人确认其基础不能满足设计图纸所规定开挖要求的部位,严格按监理人的指示进行
④ 反铲削坡过程控制,首先要控制其行走方向,履带板要与边坡面平行,这样对操作手的视觉感官有莫大的好处,其可以依据履带板行走来控制相邻部位的坡度一致,避免或减少频繁的检验校核工作
⑤ 在局部坡面较长或地质条件较差的部位,主要采用反铲分层接力的方法开挖,挖掘次序从上到下,根据坡面长度不同用2~3 台反铲在作业面上同时挖土,边挖土边将土向上传递,并装入装载机
削 坡 卸 载 与 砼 挡 土 墙 施 工 方 案 --第 1页削 坡 卸 载 与 砼 挡 土 墙 施 工 方 案 --第 1页 2 ⑥ 堤身表层不合格土、杂物等必须清除,削坡开挖、清除的弃土、杂物等运至指定弃渣场堆放,堆高不超过2 米
