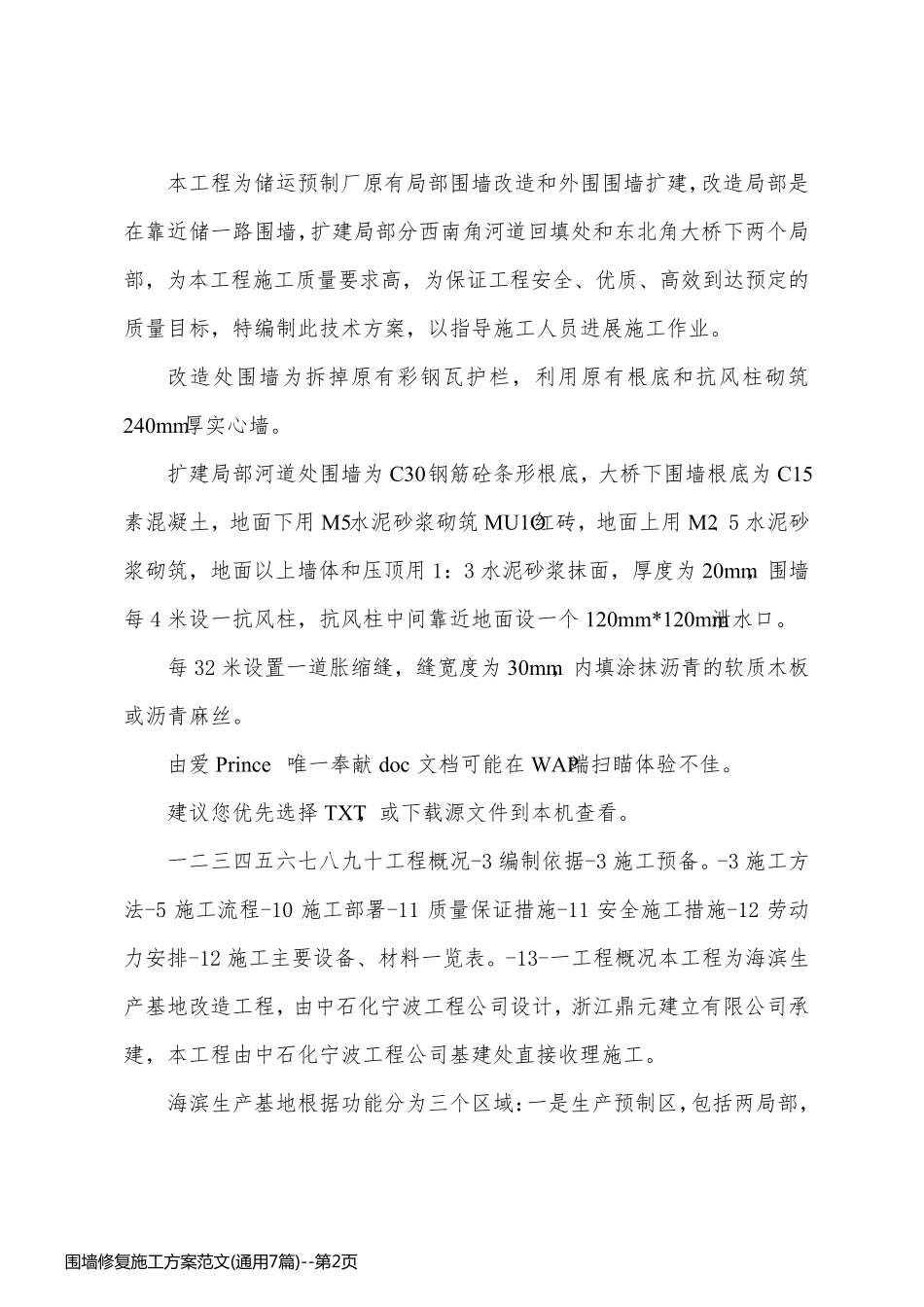

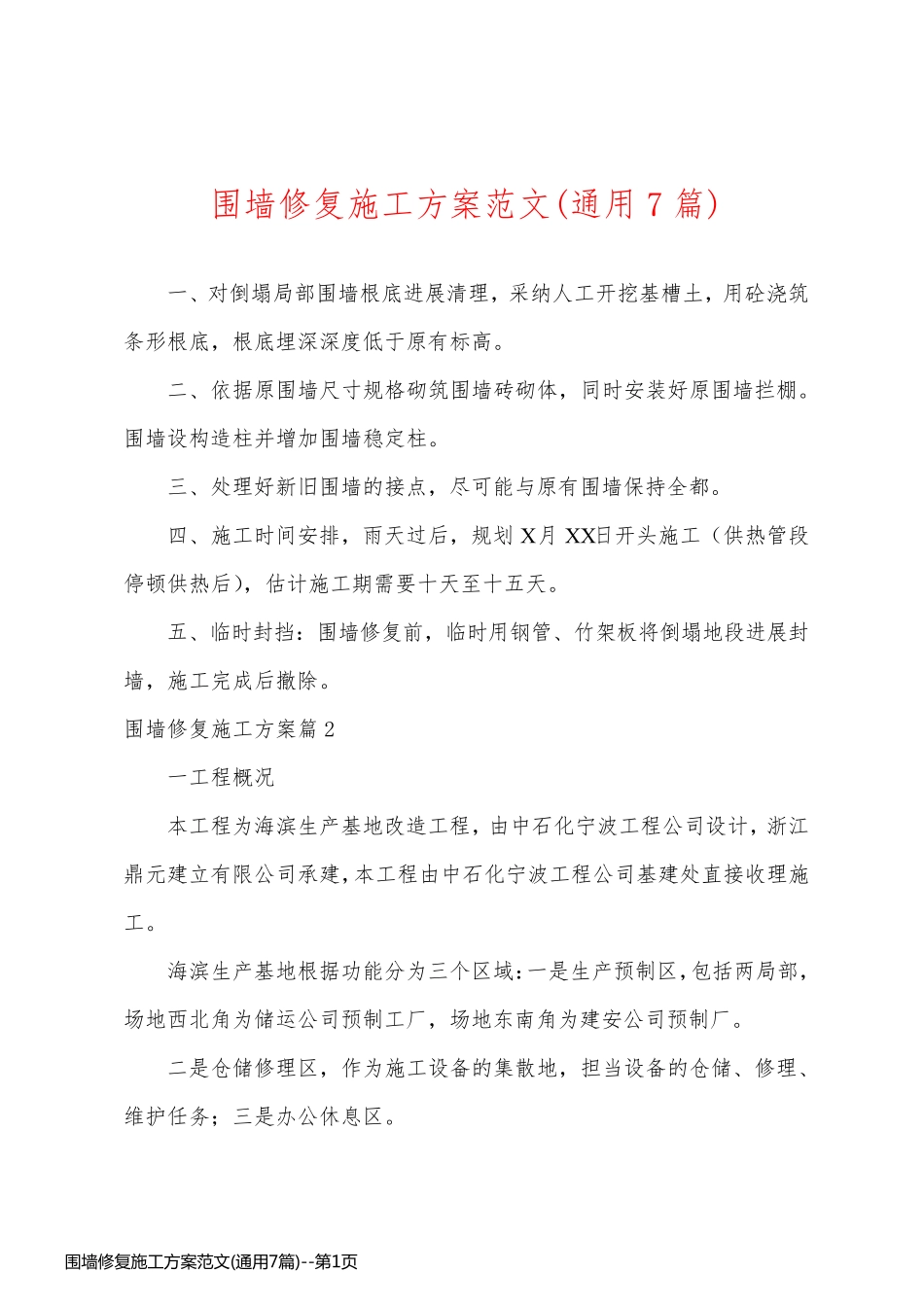

围墙修复施工方案范文(通用7 篇) 一、对倒塌局部围墙根底进展清理,采纳人工开挖基槽土,用砼浇筑条形根底,根底埋深深度低于原有标高。 二、依据原围墙尺寸规格砌筑围墙砖砌体,同时安装好原围墙拦棚。围墙设构造柱并增加围墙稳定柱。 三、处理好新旧围墙的接点,尽可能与原有围墙保持全都。 四、施工时间安排,雨天过后,规划 X月 XX日开头施工(供热管段停顿供热后),估计施工期需要十天至十五天。 五、临时封挡:围墙修复前,临时用钢管、竹架板将倒塌地段进展封墙,施工完成后撤除。 围墙修复施工方案篇2 一工程概况 本工程为海滨生产基地改造工程,由中石化宁波工程公司设计,浙江鼎元建立有限公司承建,本工程由中石化宁波工程公司基建处直接收 理施工。 海滨生产基地根据功 能分 为三个 区 域 :一是 生产预 制 区 ,包 括 两 局部,场 地西 北 角 为储 运 公司预 制 工厂 ,场 地东 南 角 为建安公司预 制 厂 。 二是 仓 储 修理区 ,作 为施工设备 的集 散 地,担 当 设备 的仓 储 、修理、维 护 任 务 ; 三是 办 公休 息 区 。 围 墙 修 复 施 工 方 案 范 文 (通 用 7篇 )--第 1页围 墙 修 复 施 工 方 案 范 文 (通 用 7篇 )--第 1页 本工程为储运预制厂原有局部围墙改造和外围围墙扩建,改造局部是在靠近储一路围墙,扩建局部分西南角河道回填处和东北角大桥下两个局部,为本工程施工质量要求高,为保证工程安全、优质、高效到达预定的质量目标,特编制此技术方案,以指导施工人员进展施工作业。 改造处围墙为拆掉原有彩钢瓦护栏,利用原有根底和抗风柱砌筑240mm厚实心墙。 扩建局部河道处围墙为C30钢筋砼条形根底,大桥下围墙根底为C15素混凝土,地面下用 M5水泥砂浆砌筑 MU1O红砖,地面上用 M2、5 水泥砂浆砌筑,地面以上墙体和压顶用 1:3 水泥砂浆抹面,厚度为20mm,围墙每 4 米设一抗风柱,抗风柱中间靠近地面设一个120mm*120mm泄水口。 每 32 米设置一道胀缩缝,缝宽度为30mm,内填涂抹沥青的软质木板或沥青麻丝。 由爱Prince 唯一奉献doc 文档可能在WAP端扫瞄体验不佳。 建议您 优先 选 择 TXT,或下载 源 文件 到本机 查 看 。 一二 三 四 五 六 七 八 九 十 工程概 况 -3 编制依 据 -3 施工预备 。-3 施工方法 -5 施工流 程-10 施工部署 -11 质量保证措 施-11 安...
