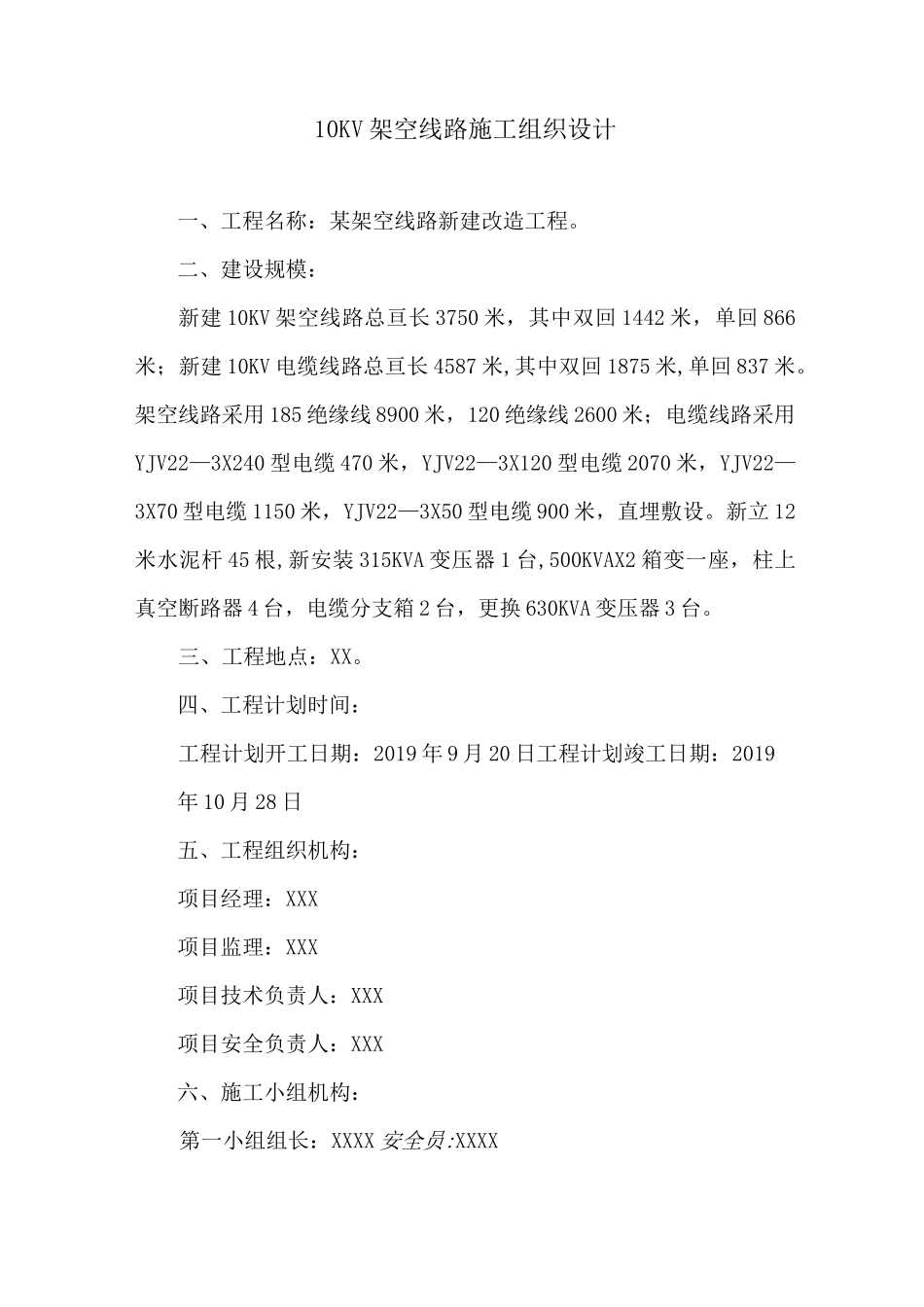

10KV 架空线路施工组织设计一、工程名称:某架空线路新建改造工程
二、建设规模:新建 10KV 架空线路总亘长 3750 米,其中双回 1442 米,单回 866米;新建 10KV 电缆线路总亘长 4587 米,其中双回 1875 米,单回 837 米
架空线路采用 185 绝缘线 8900 米,120 绝缘线 2600 米;电缆线路采用YJV22—3X240 型电缆 470 米,YJV22—3X120 型电缆 2070 米,YJV22—3X70 型电缆 1150 米,YJV22—3X50 型电缆 900 米,直埋敷设
新立 12米水泥杆 45 根,新安装 315KVA 变压器 1 台,500KVAX2 箱变一座,柱上真空断路器 4 台,电缆分支箱 2 台,更换 630KVA 变压器 3 台
三、工程地点:XX

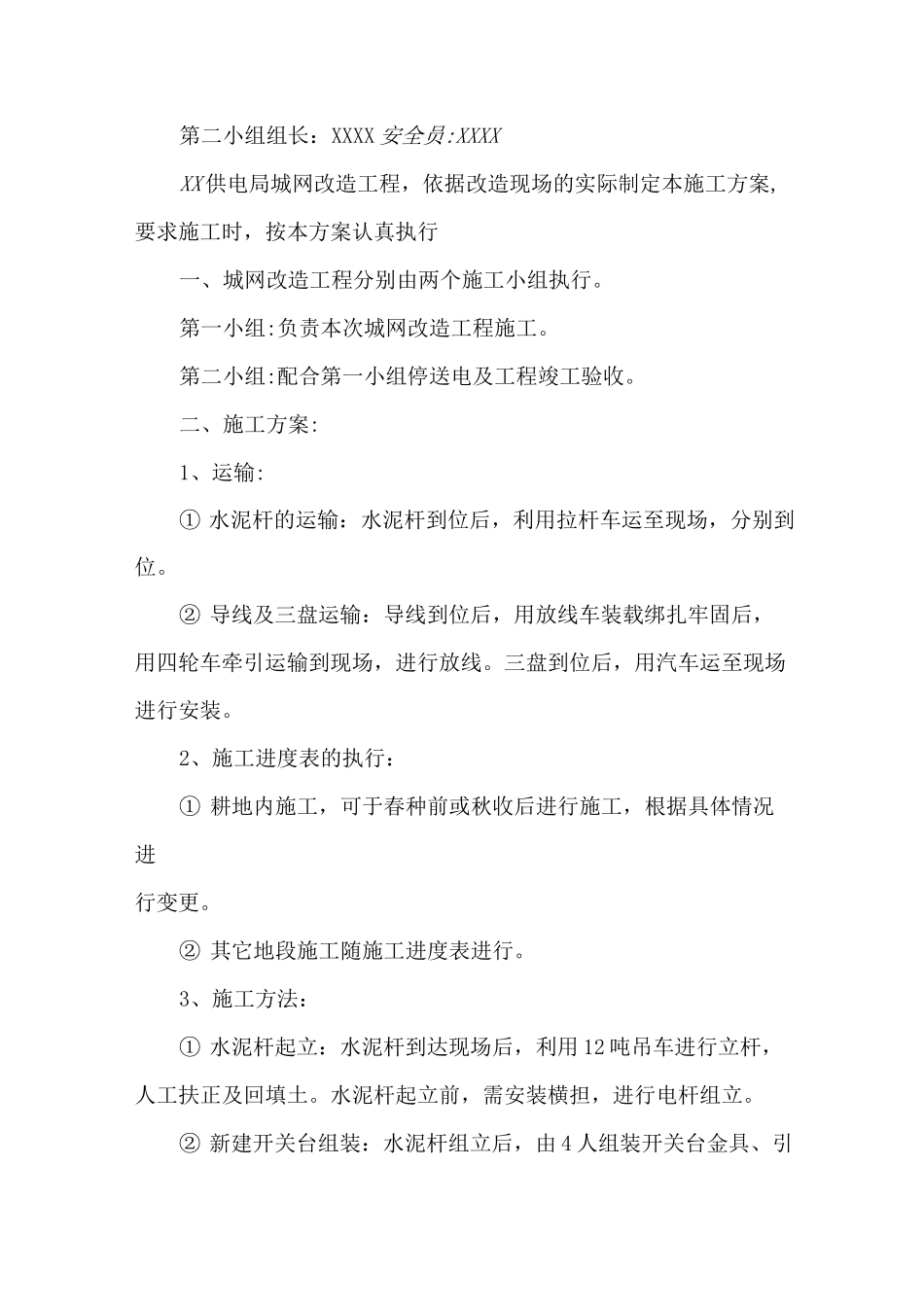

四、工程计划时间:工程计划开工日期:2019 年 9 月 20 日工程计划竣工日期:2019年 10 月 28 日五、工程组织机构:项目经理:XXX项目监理:XXX项目技术负责人:XXX项目安全负责人:XXX六、施工小组机构:第一小组组长:XXXX 安全员:XXXX第二小组组长:XXXX 安全员:XXXXXX 供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行一、城网改造工程分别由两个施工小组执行
第一小组:负责本次城网改造工程施工
第二小组:配合第一小组停送电及工程竣工验收
二、施工方案:1、运输:① 水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位
② 导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线
三盘到位后,用汽车运至现场进行安装
2、施工进度表的执行:① 耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更
② 其它地段施工随施工进度表进行
3、施工方法:① 水泥杆起立
