施工单位连云港市建筑工程公司连云开发区分公司工程名称岭澳核电二期核岛安装工程生产区临建搬迁重建项目(B 标段)交底部位综合办公楼梁板柱钢筋工程工程编号02日期交底内容:1 施工准备材料及主要机具:钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证
铁丝:可采用 20〜22 号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
垫块:用水泥砂浆制成,50mm 见方,厚度同保护层,破块内预埋 20〜22 号火烧丝
或用塑料卡、拉筋、支撑筋
主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
作业条件:钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净
根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净
模板安装完并办理预检,将模板内杂物清理干净

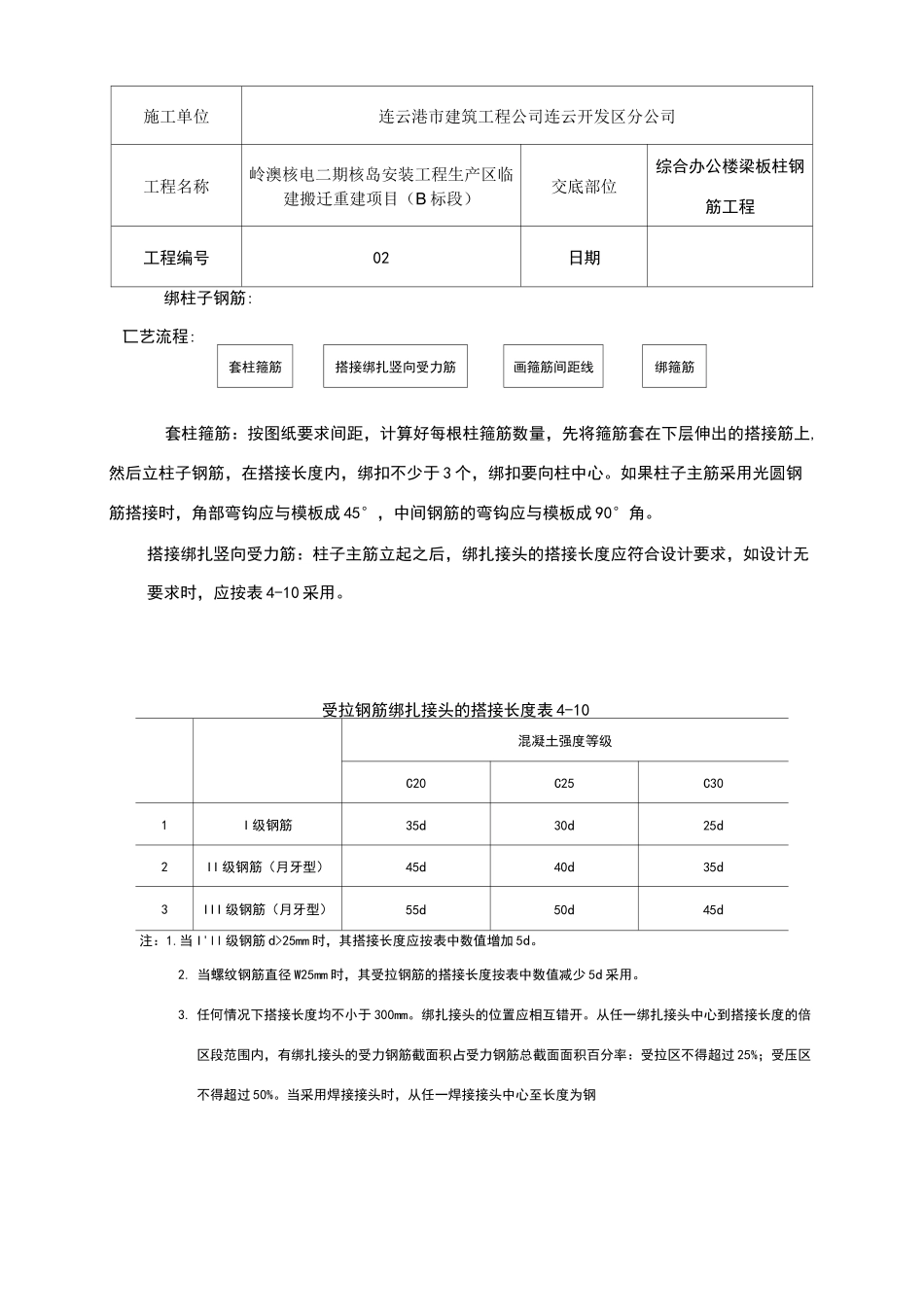

2 操作工艺施工单位连云港市建筑工程公司连云开发区分公司工程名称岭澳核电二期核岛安装工程生产区临建搬迁重建项目(B 标段)交底部位综合办公楼梁板柱钢筋工程工程编号02日期绑柱子钢筋:匸艺流程:套柱箍筋搭接绑扎竖向受力筋画箍筋间距线绑箍筋套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于 3 个,绑扣要向柱中心
如果柱子主筋
