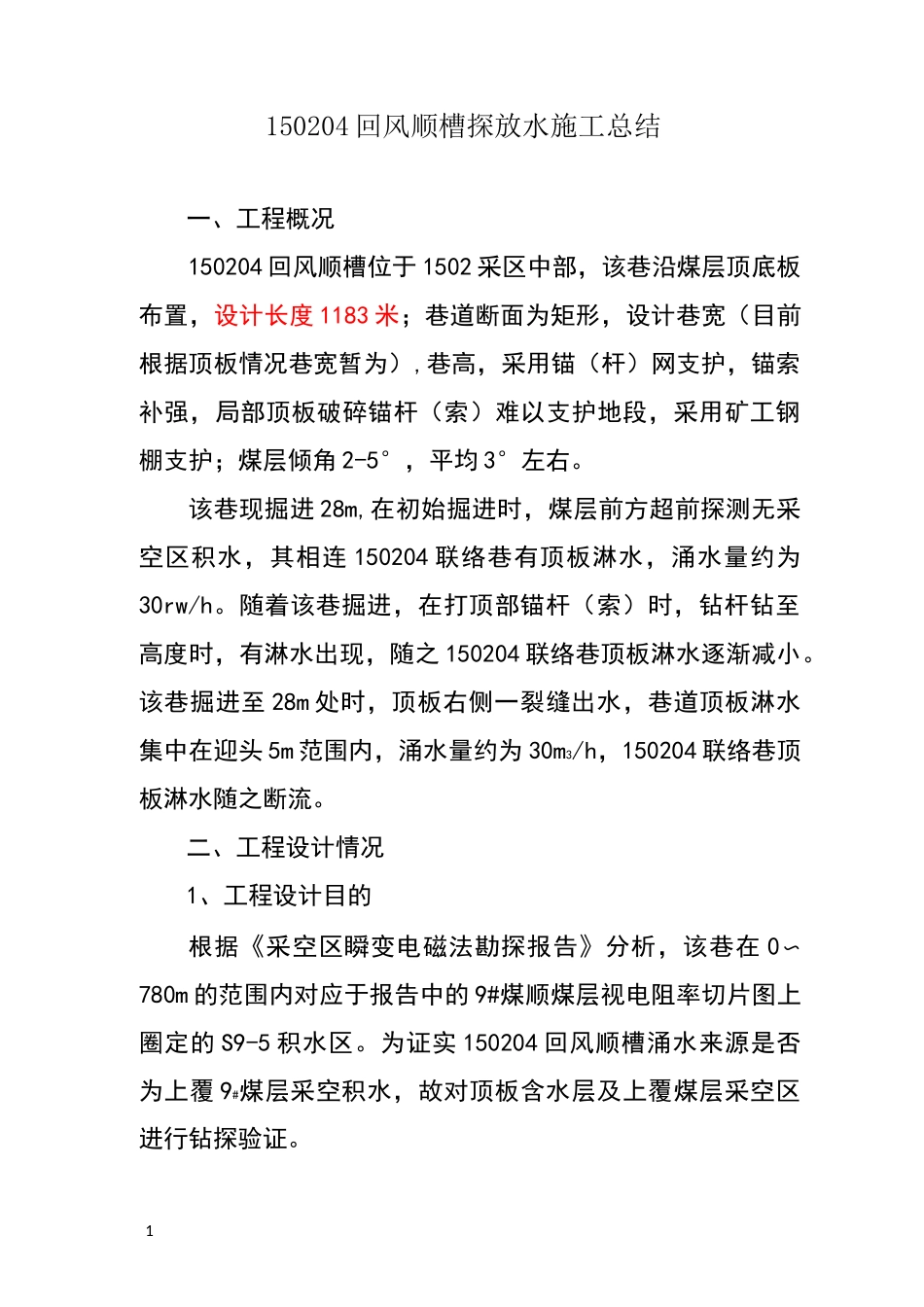

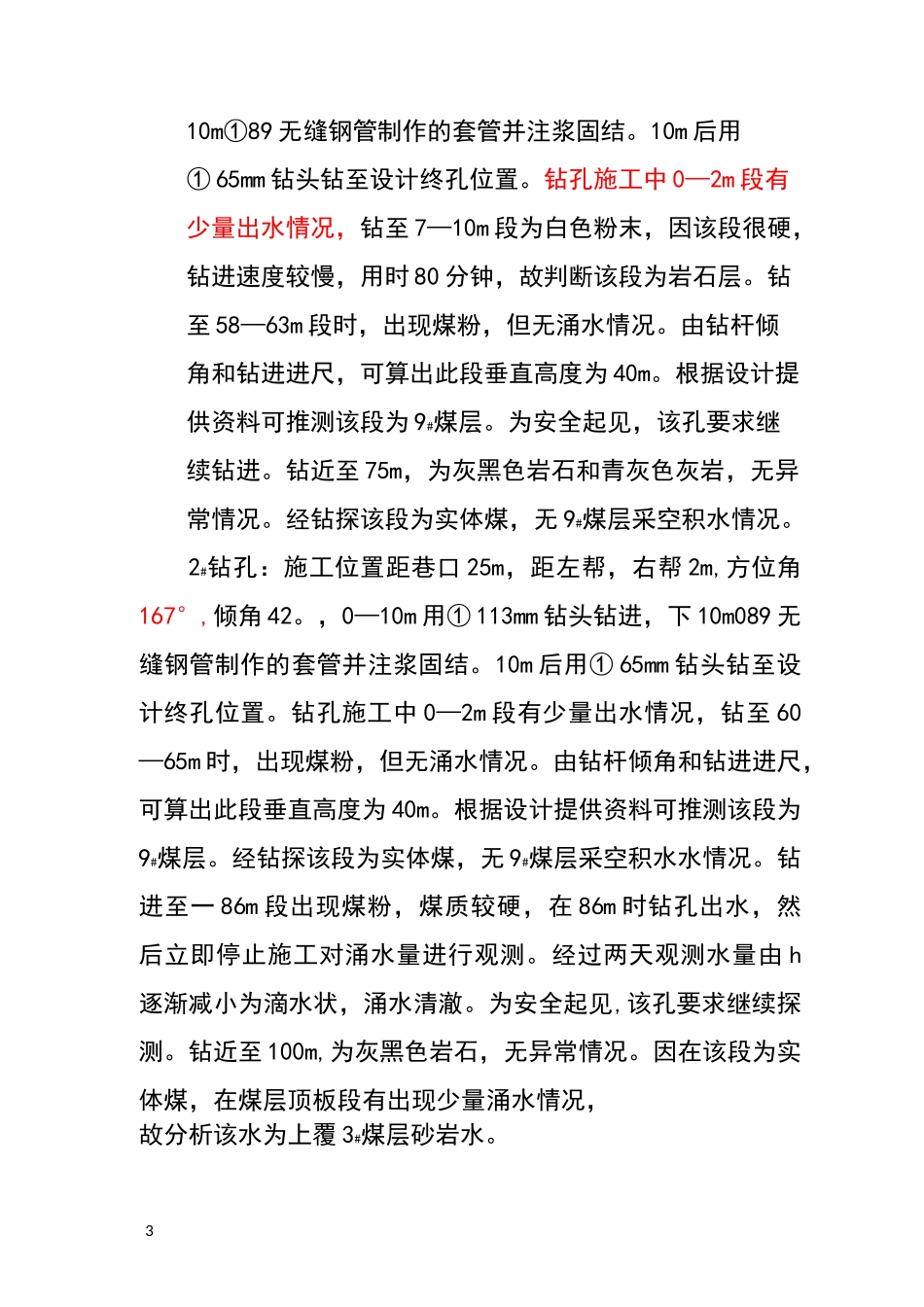

1150204 回风顺槽探放水施工总结一、工程概况150204 回风顺槽位于 1502 采区中部,该巷沿煤层顶底板布置,设计长度 1183 米;巷道断面为矩形,设计巷宽(目前根据顶板情况巷宽暂为),巷高,采用锚(杆)网支护,锚索补强,局部顶板破碎锚杆(索)难以支护地段,采用矿工钢棚支护;煤层倾角 2-5°,平均 3°左右。该巷现掘进 28m,在初始掘进时,煤层前方超前探测无采空区积水,其相连 150204 联络巷有顶板淋水,涌水量约为30rw/h。随着该巷掘进,在打顶部锚杆(索)时,钻杆钻至高度时,有淋水出现,随之 150204 联络巷顶板淋水逐渐减小。该巷掘进至 28m 处时,顶板右侧一裂缝出水,巷道顶板淋水集中在迎头 5m 范围内,涌水量约为 30m3/h,150204 联络巷顶板淋水随之断流。二、工程设计情况1、工程设计目的根据《采空区瞬变电磁法勘探报告》分析,该巷在 0〜780m 的范围内对应于报告中的 9#煤顺煤层视电阻率切片图上圈定的 S9-5 积水区。为证实 150204 回风顺槽涌水来源是否为上覆 9#煤层采空积水,故对顶板含水层及上覆煤层采空区进行钻探验证。22、设计工程量、参数本次设计施工地点为 150204 回风顺槽 1#钻场(23-28m 范围),设计一组 3 个钻孔,垂直距离 50 米,水平距离 50 米,钻机仰角 45 度,选用 ZYJL-800/160 型架柱式液压回转钻机(行走式),配合① 65、① 113mm 硬质合金刮削型钻头及 100 米① 42mm 钻杆,钻杆长度 1m/节,使用水力排粉,每孔设计钻深 70m。(具体设计钻孔技术参数见下表)设计钻孔技术参数孔号开孔方位钻孔倾角深度孔径套管长度终孔层位钻探位置钻孔套管1-1179°(±1)45°(±1)70m65mm113mm10m9 号煤层上覆顶板、口■I■泥岩距巷口 23m,距左帮,顶板位置1-2168°(±1)45°(±1)70m65mm113mm10m距巷口 25m,距左帮,顶板位置1-3157°(±1)45°(±1)70m65mm113mm10m距巷口 28m,距左帮,顶板位置技术要求施工过程中,钻孔的方位、角度、数量以及钻探位置,可根据现场顶板情况做适当调整。三、工程施工情况探放水队于 2017 年 6 月 11 日至 6 月 19 日对顶板含水层及上覆煤层采空区进行钻探验证,共施工三个孔,累计进尺240m,具体情况如下:1#钻孔:施工位置距巷道口 27m,距左帮,右帮 2m;方位角 180。,倾角 45°,0—10m 用① 113mm 钻头钻进,下310m①89 无缝钢管制作的套管并注浆固结。10m 后用① 65mm 钻头钻至设计终孔位置。钻孔施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
