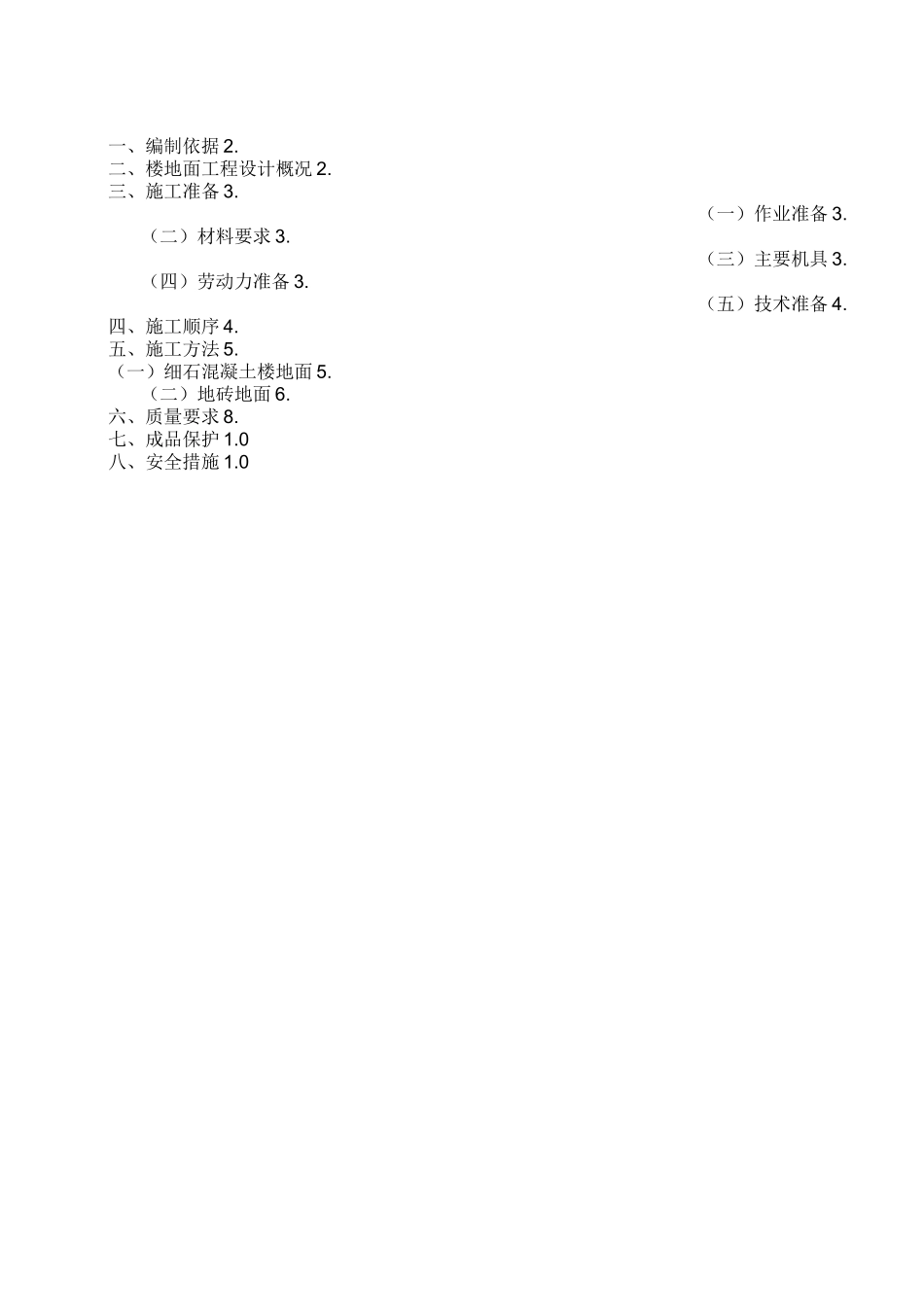

一、编制依据 2
二、楼地面工程设计概况 2
三、施工准备 3
(一)作业准备 3
(二)材料要求 3
(三)主要机具 3
(四)劳动力准备 3
(五)技术准备 4
四、施工顺序 4
五、施工方法 5
(一)细石混凝土楼地面 5
(二)地砖地面 6
六、质量要求 8
七、成品保护 1
0八、安全措施 1

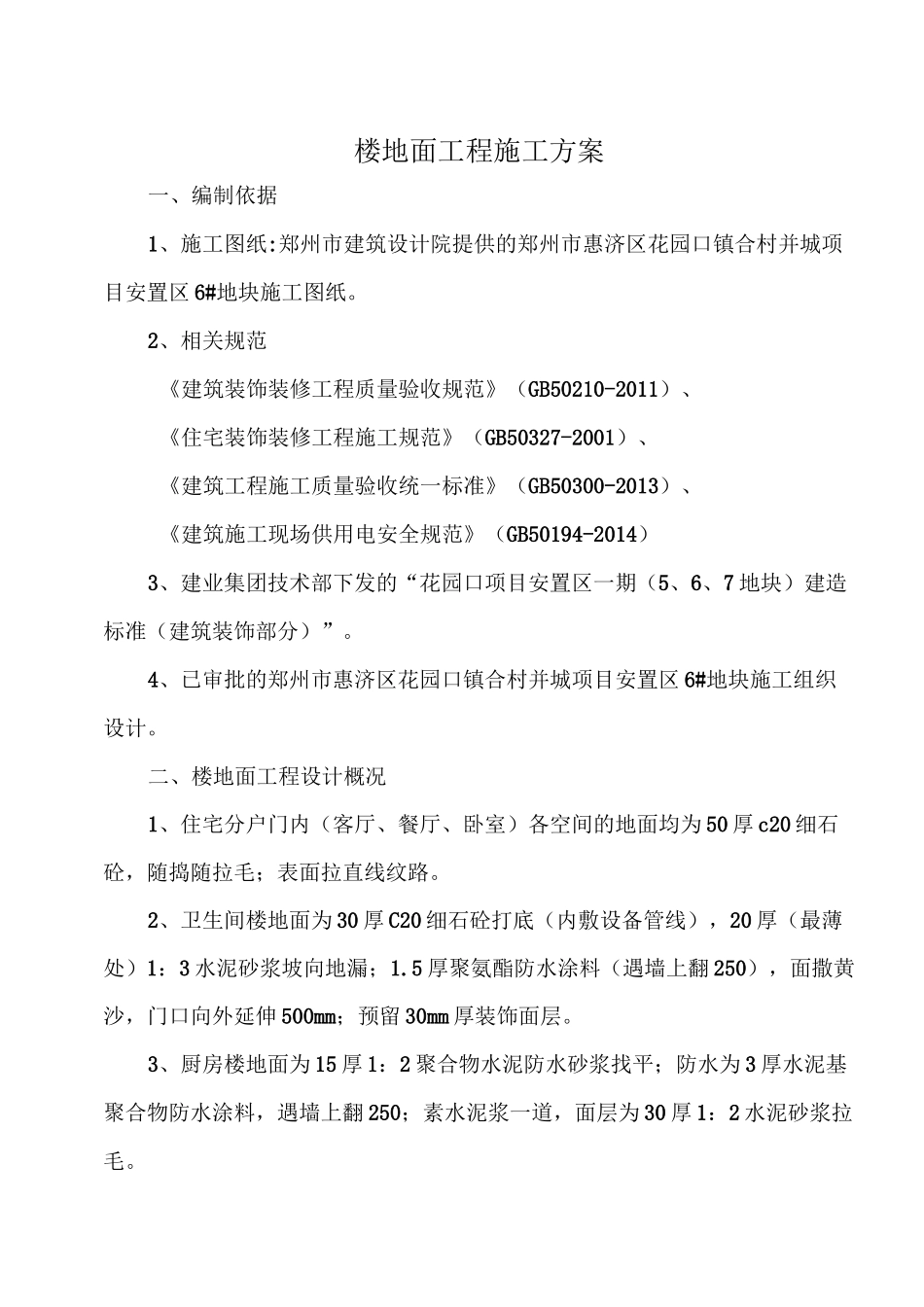

0楼地面工程施工方案一、编制依据1、施工图纸:郑州市建筑设计院提供的郑州市惠济区花园口镇合村并城项目安置区 6#地块施工图纸
2、相关规范《建筑装饰装修工程质量验收规范》(GB50210-2011)、《住宅装饰装修工程施工规范》(GB50327-2001)、《建筑工程施工质量验收统一标准》(GB50300-2013)、《建筑施工现场供用电安全规范》(GB50194-2014)3、建业集团技术部下发的“花园口项目安置区一期(5、6、7 地块)建造标准(建筑装饰部分)”
4、已审批的郑州市惠济区花园口镇合村并城项目安置区 6#地块施工组织设计
二、楼地面工程设计概况1、住宅分户门内(客厅、餐厅、卧室)各空间的地面均为 50 厚 c20 细石砼,随捣随拉毛;表面拉直线纹路
2、卫生间楼地面为 30 厚 C20 细石砼打底(内敷设备管线),20 厚(最薄处)1:3 水泥砂浆坡向地漏;1
5 厚聚氨酯防水涂料(遇墙上翻 250),面撒黄沙,门口向外延伸 500mm;预留 30mm 厚装饰面层
3、厨房楼地面为 15 厚 1:2 聚合物水泥防水砂浆找平;防水为 3 厚水泥基聚合物防水涂料,遇墙上翻 250;素水泥浆一道,面层为 30 厚 1:2 水泥砂浆拉毛

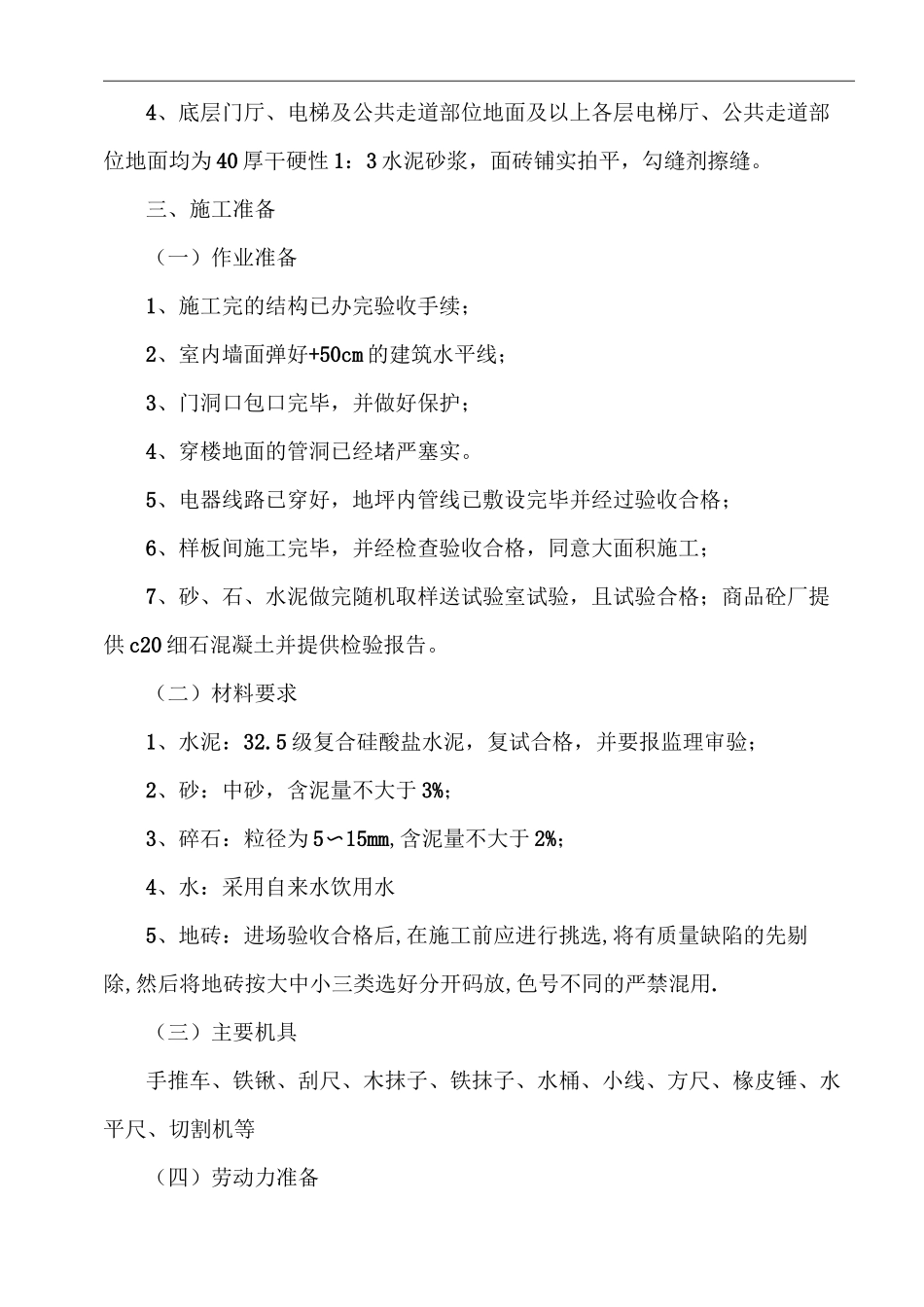

4、底层门厅、电梯及公共走道部位地面及以上各层电梯厅、公共走道部位地面均为 40 厚干硬性 1:3 水泥砂浆,面砖铺实拍平,勾缝剂擦缝
三、施工准备(一)作业准备1、施工完的结构已办完验收手续;2、室内墙面弹好+50cm 的建筑水
