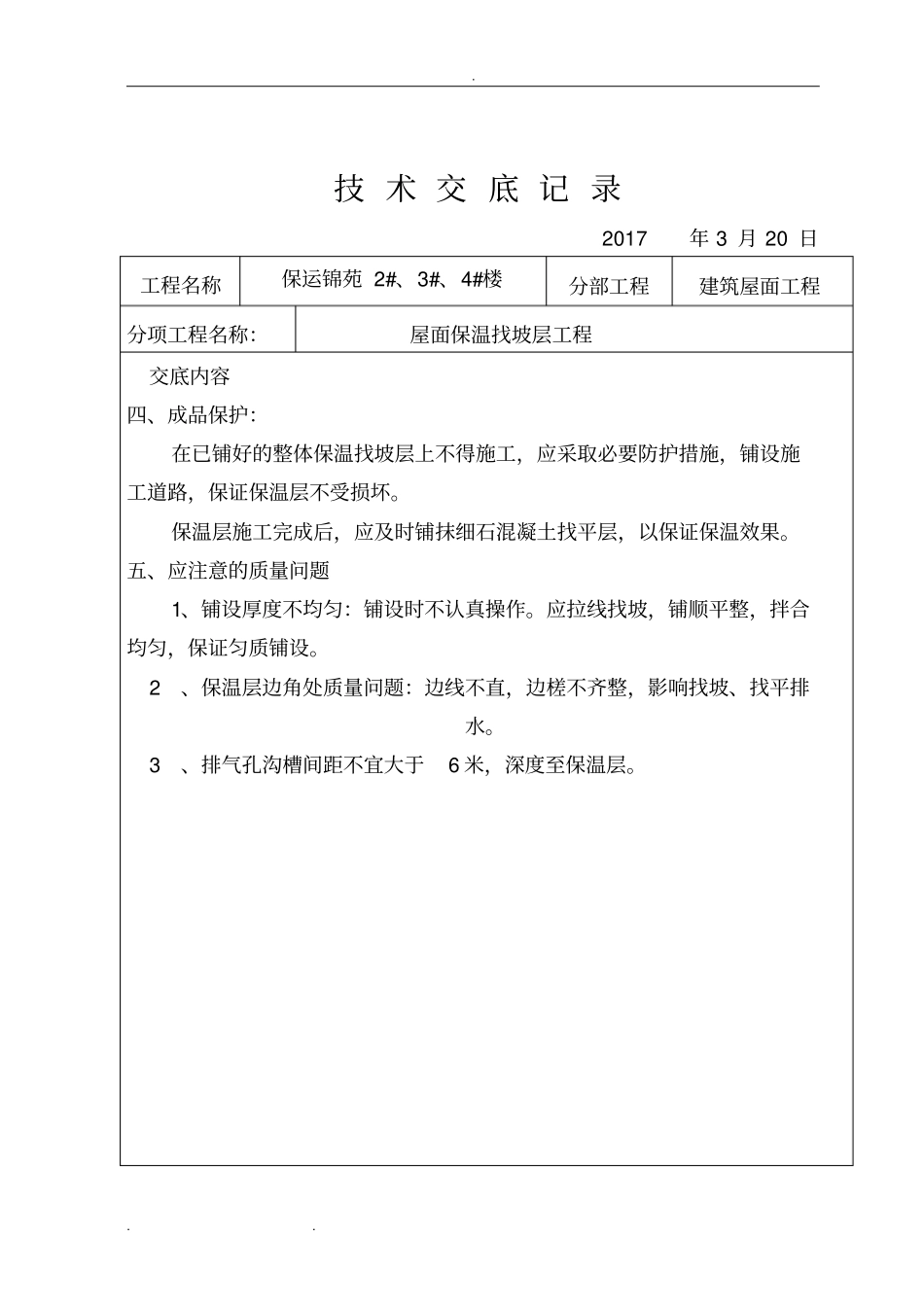

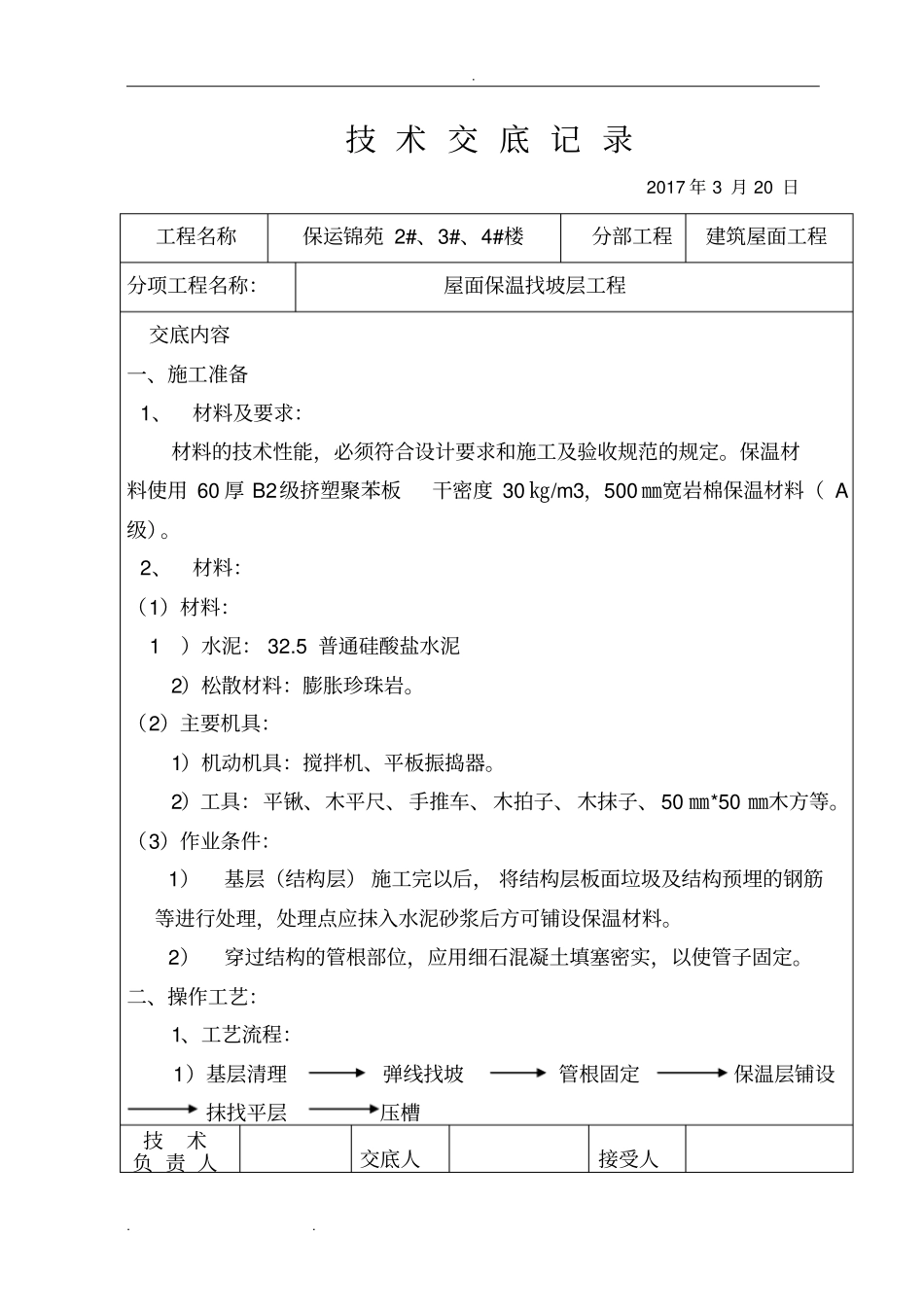

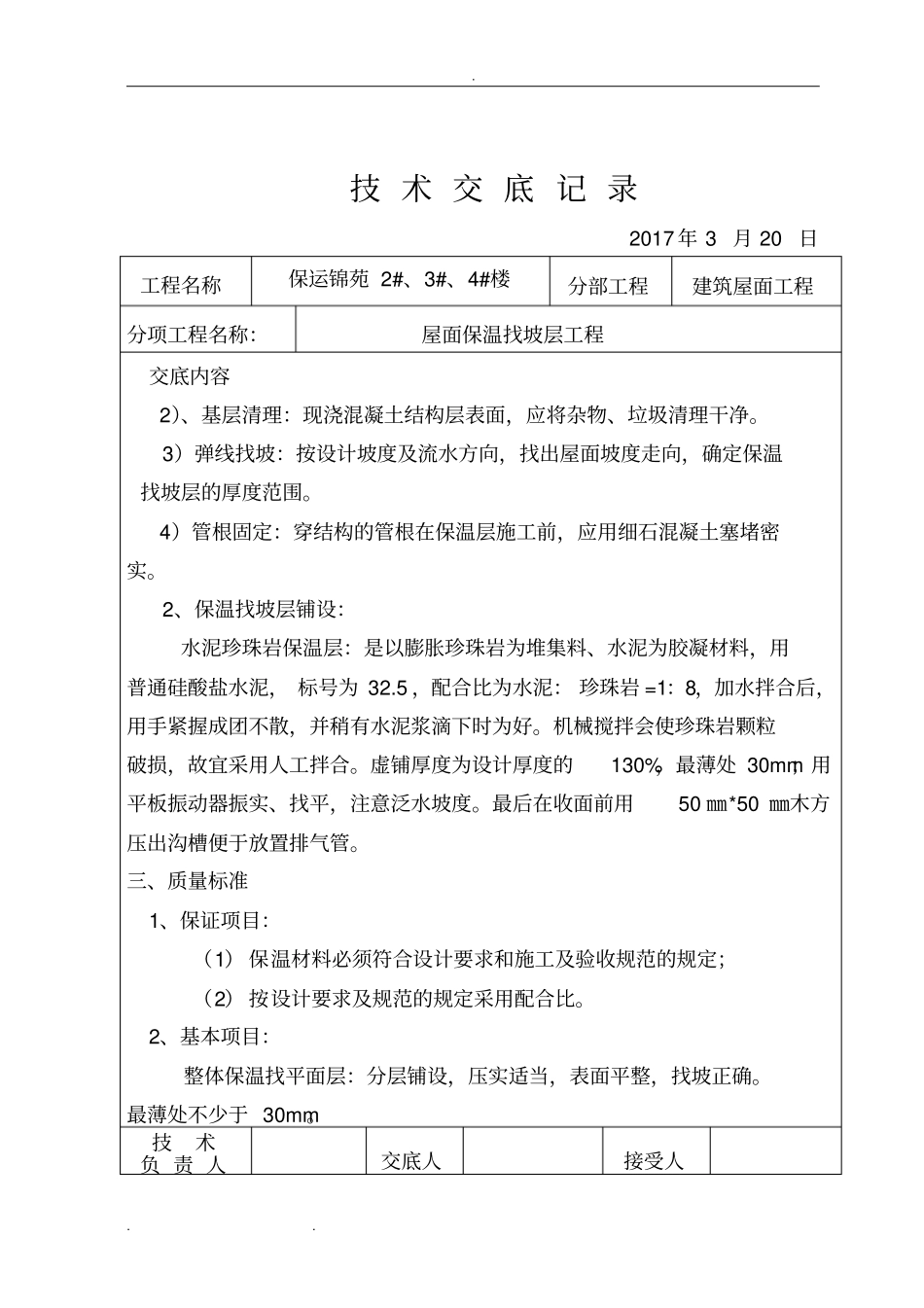

. . . 技 术 交 底 记 录2017 年 3 月 20 日工程名称保运锦苑 2#、3#、4#楼分部工程建筑屋面工程分项工程名称:屋面保温找坡层工程交底内容一、施工准备1、材料及要求:材料的技术性能,必须符合设计要求和施工及验收规范的规定。保温材料使用 60 厚 B2级挤塑聚苯板干密度 30 ㎏/m3,500 ㎜宽岩棉保温材料( A级)。2、材料:(1)材料: 1)水泥: 32.5 普通硅酸盐水泥2)松散材料:膨胀珍珠岩。(2)主要机具:1)机动机具:搅拌机、平板振捣器。2)工具:平锹、木平尺、手推车、木拍子、木抹子、50 ㎜*50 ㎜木方等。(3)作业条件:1)基层(结构层) 施工完以后, 将结构层板面垃圾及结构预埋的钢筋等进行处理,处理点应抹入水泥砂浆后方可铺设保温材料。2)穿过结构的管根部位,应用细石混凝土填塞密实,以使管子固定。二、操作工艺:1、工艺流程:1)基层清理弹线找坡管根固定保温层铺设抹找平层压槽技术负 责 人交底人接受人. . . 技 术 交 底 记 录2017 年 3 月 20 日工程名称保运锦苑 2#、3#、4#楼分部工程建筑屋面工程分项工程名称:屋面保温找坡层工程交底内容2)、基层清理:现浇混凝土结构层表面,应将杂物、垃圾清理干净。3)弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温找坡层的厚度范围。4)管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实。2、保温找坡层铺设:水泥珍珠岩保温层:是以膨胀珍珠岩为堆集料、水泥为胶凝材料,用普通硅酸盐水泥, 标号为 32.5 ,配合比为水泥: 珍珠岩 =1:8,加水拌合后,用手紧握成团不散,并稍有水泥浆滴下时为好。机械搅拌会使珍珠岩颗粒破损,故宜采用人工拌合。虚铺厚度为设计厚度的130%,最薄处 30mm;用平板振动器振实、找平,注意泛水坡度。最后在收面前用50 ㎜*50 ㎜木方压出沟槽便于放置排气管。三、质量标准1、保证项目:(1) 保温材料必须符合设计要求和施工及验收规范的规定;(2) 按设计要求及规范的规定采用配合比。2、基本项目:整体保温找平面层:分层铺设,压实适当,表面平整,找坡正确。最薄处不少于 30mm。技术负 责 人交底人接受人. . . 技 术 交 底 记 录 2017 年 3 月 20 日工程名称保运锦苑 2#、3#、4#楼分部工程建筑屋面工程分项工程名称:屋面保温找坡层工程交底内容四、成品保护:在已铺好的整体保温找坡层上不得施工,应采取必要防护措施,铺设施工道路,...
