西山区 7 号片区西坝新村城中村改造“文化空间”一期项目屋面检修梯施工专项方案审定:审批:审核:编制:建工第设第四直管部文化空间项目部二0一三年九月三日目录一、编制依据
3三、质量标准
7四、安全、环保及职业健康措施

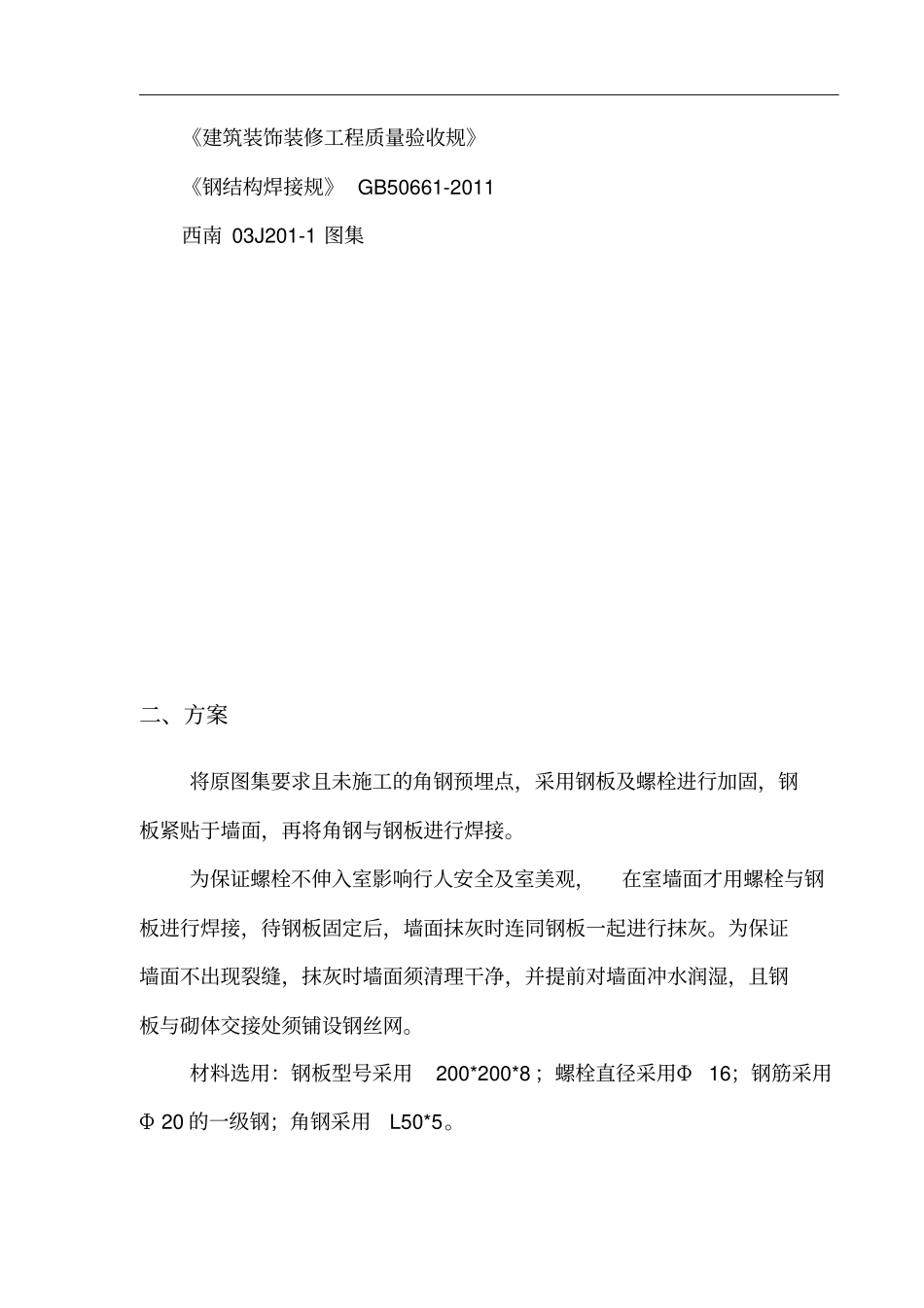

7一、编制依据合创建筑设计事务所设计的《“文化空间”一期》建筑及结构施工图;《建筑装饰装修工程质量验收规》《钢结构焊接规》 GB50661-2011 西南 03J201-1 图集二、方案将原图集要求且未施工的角钢预埋点,采用钢板及螺栓进行加固,钢板紧贴于墙面,再将角钢与钢板进行焊接
为保证螺栓不伸入室影响行人安全及室美观,在室墙面才用螺栓与钢板进行焊接,待钢板固定后,墙面抹灰时连同钢板一起进行抹灰
为保证墙面不出现裂缝,抹灰时墙面须清理干净,并提前对墙面冲水润湿,且钢板与砌体交接处须铺设钢丝网
材料选用:钢板型号采用200*200*8 ;螺栓直径采用Φ16;钢筋采用Φ 20 的一级钢;角钢采用L50*5
施工工序:钻孔→墙面清理→穿螺栓、与钢板焊接→钢板固定→角钢与钢板焊接
1、 在检修梯预埋的相应位置按要求画点,使用直径为Φ20 的钻头在墙上钻孔,孔洞必须与墙面保持垂直且一次成型;2、 将预埋点墙面清理干净,且保证墙面平整;3、 将螺栓穿出孔洞, 在室将螺栓与钢板之间焊接, 焊接必须进行满焊;4、 待上步工序完成后且强度基本满足要求时,在室外将螺杆穿入钢板,使钢板固定稳定、牢
