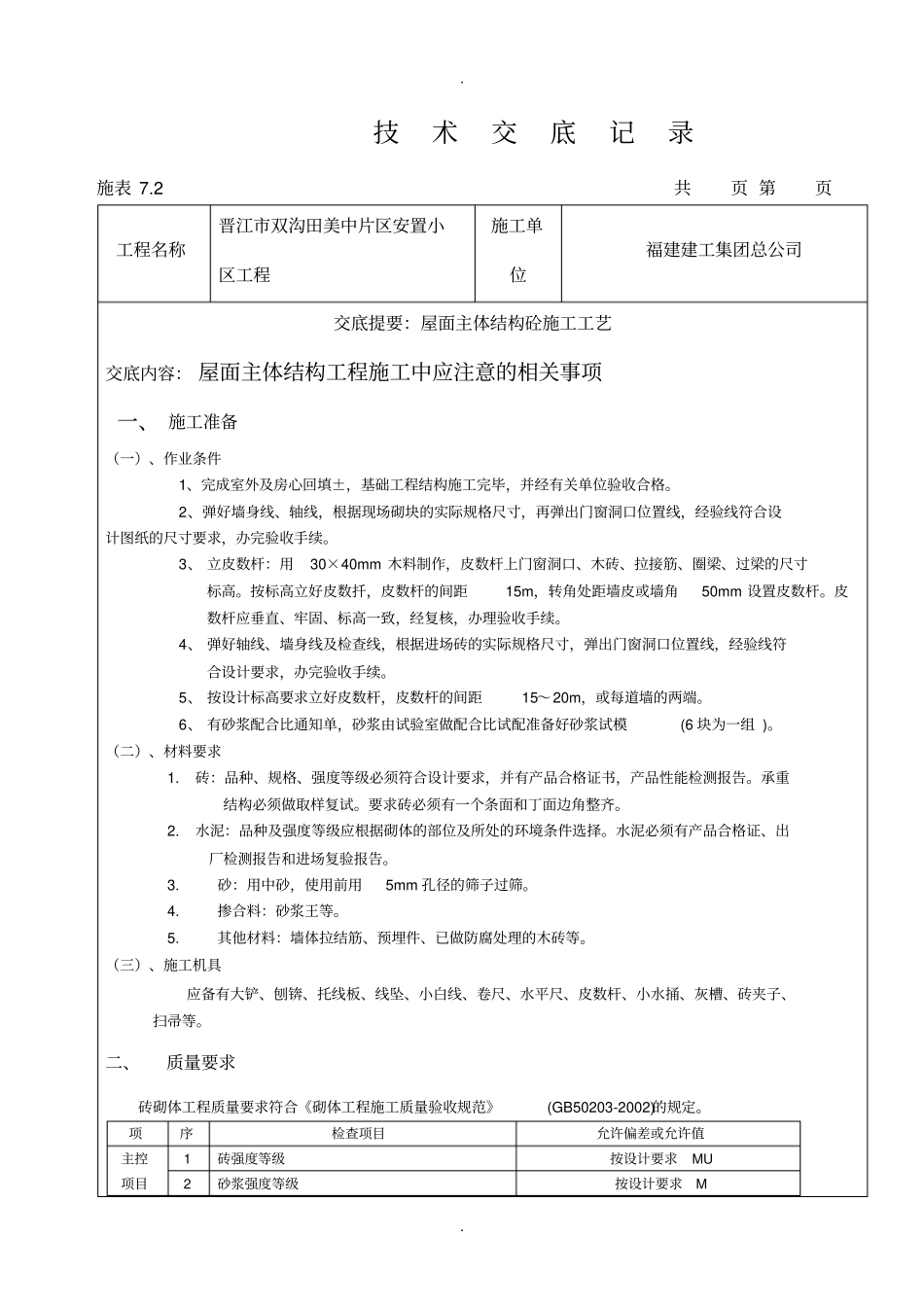

技术交底记录施表 7
2 共页 第页工程名称晋江市双沟田美中片区安置小区工程施工单位福建建工集团总公司交底提要:屋面主体结构砼施工工艺交底内容: 屋面主体结构工程施工中应注意的相关事项一、 施工准备(一)、作业条件1、完成室外及房心回填±,基础工程结构施工完毕,并经有关单位验收合格
2、弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续
3、 立皮数杆:用30×40mm 木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高
按标高立好皮数扦,皮数杆的间距15m,转角处距墙皮或墙角50mm 设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理验收手续
4、 弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续
5、 按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两端
6、 有砂浆配合比通知单,砂浆由试验室做配合比试配准备好砂浆试模(6 块为一组 )
(二)、材料要求1
砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告
承重结构必须做取样复试
要求砖必须有一个条面和丁面边角整齐
水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有产品合格证、出厂检测报告和进场复验报告
砂:用中砂,使用前用5mm 孔径的筛子过筛
掺合料:砂浆王等
其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等
(三)、施工机具应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等

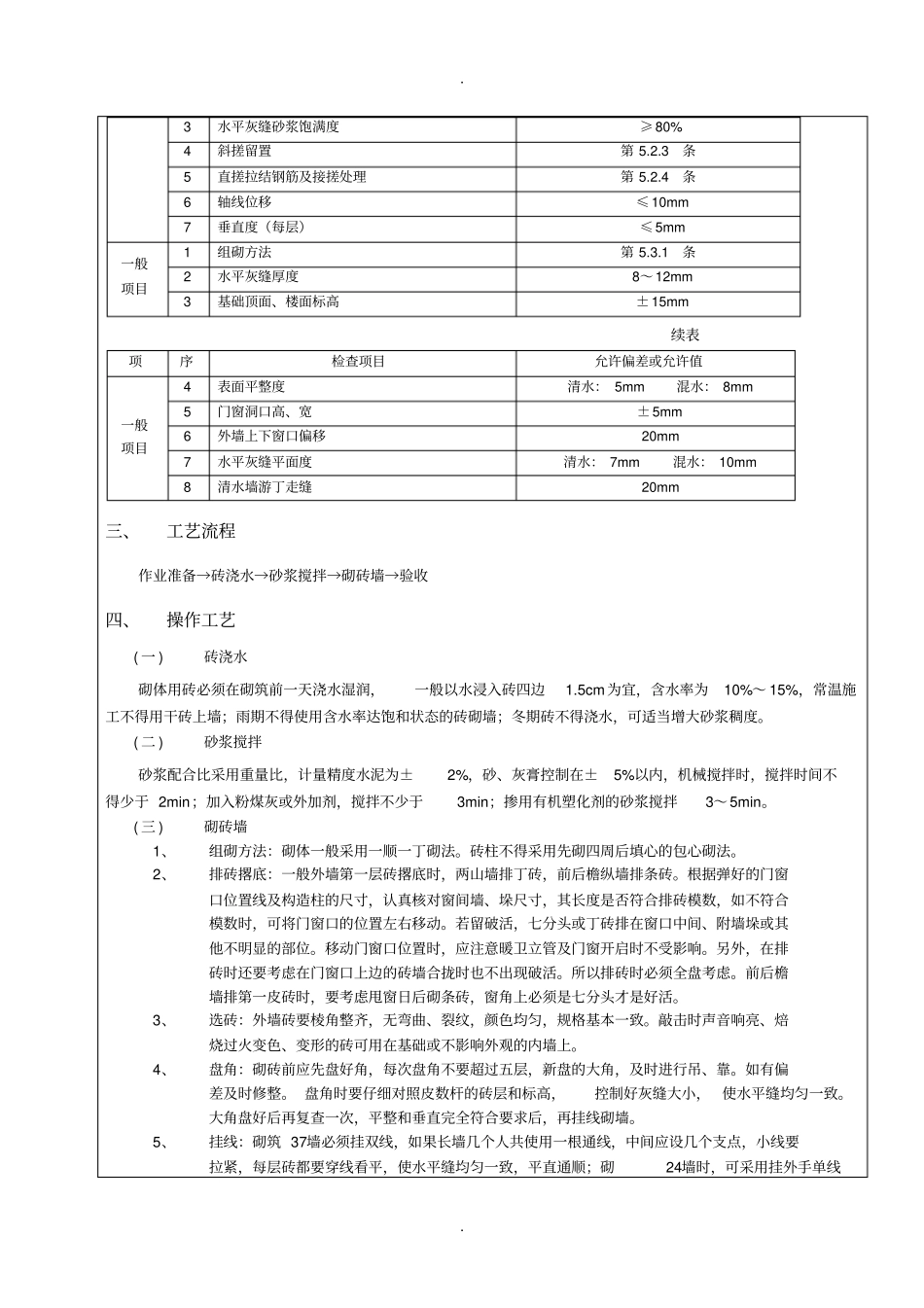

二、质量要求砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定
项序检查项目允许偏差或允许值主控项目1 砖强度等级按设计要求MU 2 砂浆强度等级按设计要求
