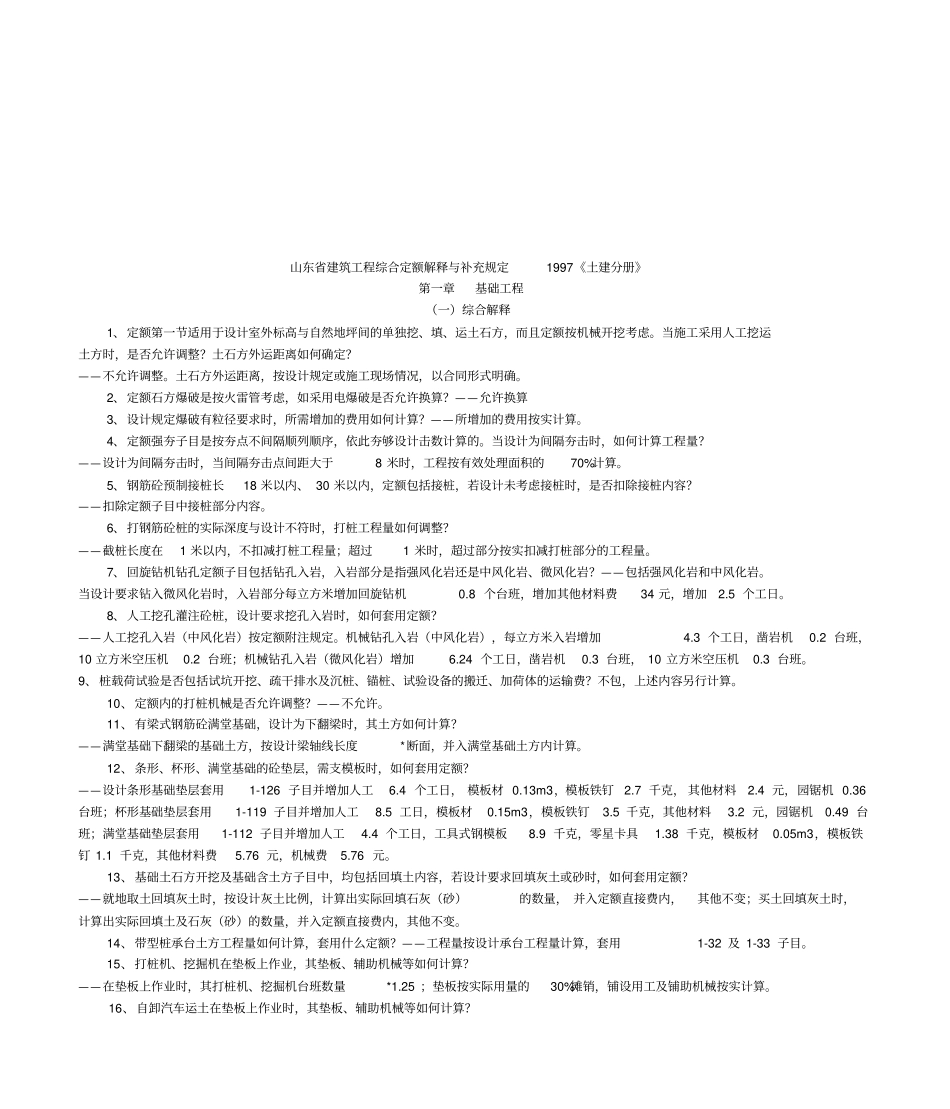

山东省建筑工程综合定额解释与补充规定1997《土建分册》第一章基础工程(一)综合解释1、定额第一节适用于设计室外标高与自然地坪间的单独挖、填、运土石方,而且定额按机械开挖考虑。当施工采用人工挖运土方时,是否允许调整?土石方外运距离如何确定?——不允许调整。土石方外运距离,按设计规定或施工现场情况,以合同形式明确。2、定额石方爆破是按火雷管考虑,如采用电爆破是否允许换算?——允许换算3、设计规定爆破有粒径要求时,所需增加的费用如何计算?——所增加的费用按实计算。4、定额强夯子目是按夯点不间隔顺列顺序,依此夯够设计击数计算的。当设计为间隔夯击时,如何计算工程量?——设计为间隔夯击时,当间隔夯击点间距大于8 米时,工程按有效处理面积的70%计算。5、钢筋砼预制接桩长18 米以内、 30 米以内,定额包括接桩,若设计未考虑接桩时,是否扣除接桩内容?——扣除定额子目中接桩部分内容。6、打钢筋砼桩的实际深度与设计不符时,打桩工程量如何调整?——截桩长度在1 米以内,不扣减打桩工程量;超过1 米时,超过部分按实扣减打桩部分的工程量。7、回旋钻机钻孔定额子目包括钻孔入岩,入岩部分是指强风化岩还是中风化岩、微风化岩?——包括强风化岩和中风化岩。当设计要求钻入微风化岩时,入岩部分每立方米增加回旋钻机0.8 个台班,增加其他材料费34 元,增加2.5 个工日。8、人工挖孔灌注砼桩,设计要求挖孔入岩时,如何套用定额?——人工挖孔入岩(中风化岩)按定额附注规定。机械钻孔入岩(中风化岩),每立方米入岩增加4.3 个工日,凿岩机0.2 台班,10 立方米空压机0.2 台班;机械钻孔入岩(微风化岩)增加6.24 个工日,凿岩机0.3 台班, 10 立方米空压机0.3 台班。9、桩载荷试验是否包括试坑开挖、疏干排水及沉桩、锚桩、试验设备的搬迁、加荷体的运输费?不包,上述内容另行计算。10、定额内的打桩机械是否允许调整?——不允许。11、有梁式钢筋砼满堂基础,设计为下翻梁时,其土方如何计算?——满堂基础下翻梁的基础土方,按设计梁轴线长度*断面,并入满堂基础土方内计算。12、条形、杯形、满堂基础的砼垫层,需支模板时,如何套用定额?——设计条形基础垫层套用1-126 子目并增加人工6.4 个工日, 模板材 0.13m3,模板铁钉2.7 千克, 其他材料2.4 元,园锯机 0.36台班;杯形基础垫层套用1-119 子目并增加人工8.5 工日,模板材0.15m3,模板铁钉3.5 千克,其他材料3.2 元,园锯...
