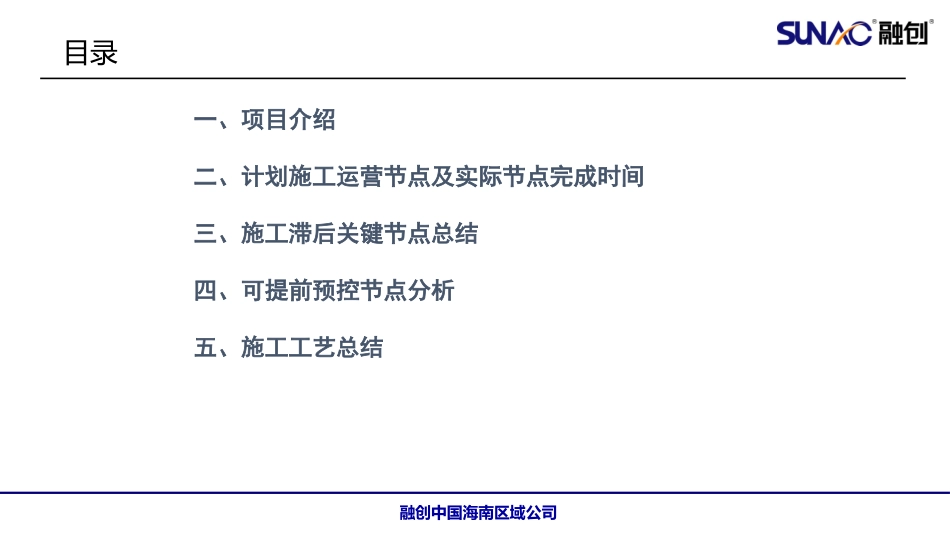

融创海南区域公司江西片区海口壹號项目示范区景观施工总结2019年1月13日融创中国海南区域公司目录一、项目介绍二、计划施工运营节点及实际节点完成时间三、施工滞后关键节点总结四、可提前预控节点分析五、施工工艺总结融创中国海南区域公司一、项目介绍融创海口壹號示范区景观项目东面接勋亭路,北面接市政规划路,南面接土建总包生活区,西面接D12地块售楼部,总共施工面积约3000平方米,其中绿化面积约2000平方米,硬化面积约1000平方米,构造物含镜面水池,入口喷泉池,入口钢结构大门,干挂法国小金花石材围墙
成本单方造价约1730元/平方
融创中国海南区域公司二、计划施工运营节点及实际节点完成时间序号施工部位及工序明细计划开始日期周期计划完成日期实际完成时间是否滞后备注园建及水电部分1施工准备2018年7月25日32018年7月27日2018年7月27日否2施工打围2018年7月27日42018年7月30日2018年7月30日否3研发板材定样、铺装打样2018年7月26日82018年8月3日2018年8月6日是原蓝图提供蒙古黑烧面石材因市场高,变更为芝麻黑烧面4板材下料2018年8月18日62018年8月23日2018年8月25日是石材品种变更导致下单推迟5铺装石材进场2018年9月11日52018年9月15日2018年9月14日否6设备灯具进场2018年9月8日32018年9月10日2018年9月16日是7钢结构大门2018年8月16日342018年9月20日2018年10月25日是1、进场前施工单位钢结构班组资源不足,3次变更钢结构班组(第一次本地班组,第二次计划从天津调,第三次沿用本地班组);2、因班组确定滞后,导致钢构主材下单滞后,材料进场滞后;3、钢结构施工班组施工水平有限,导致面板下单尺寸错误,致使材料到现场不能安装,以至重新下单,从而影响进度滞后;4、研发后期对面板调整,
