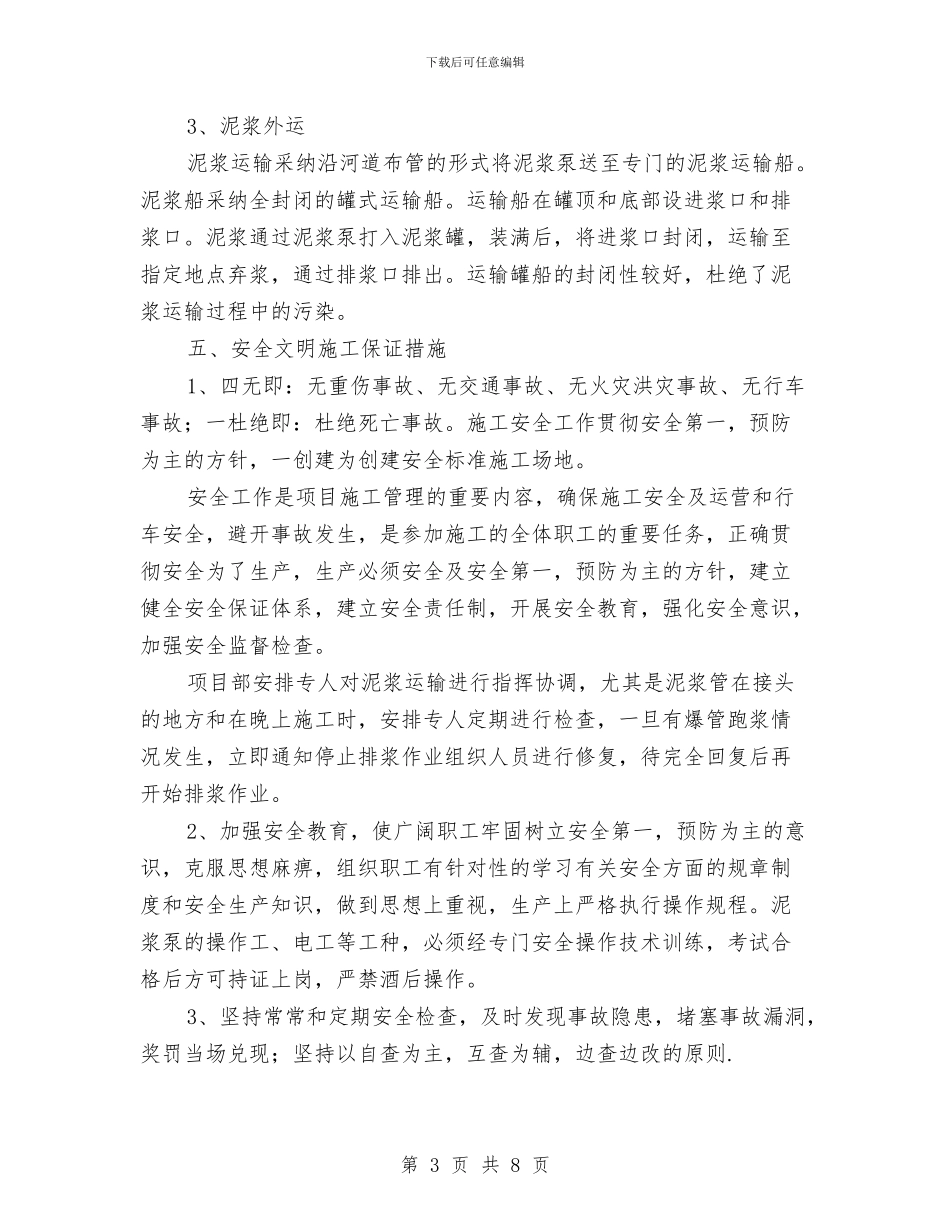

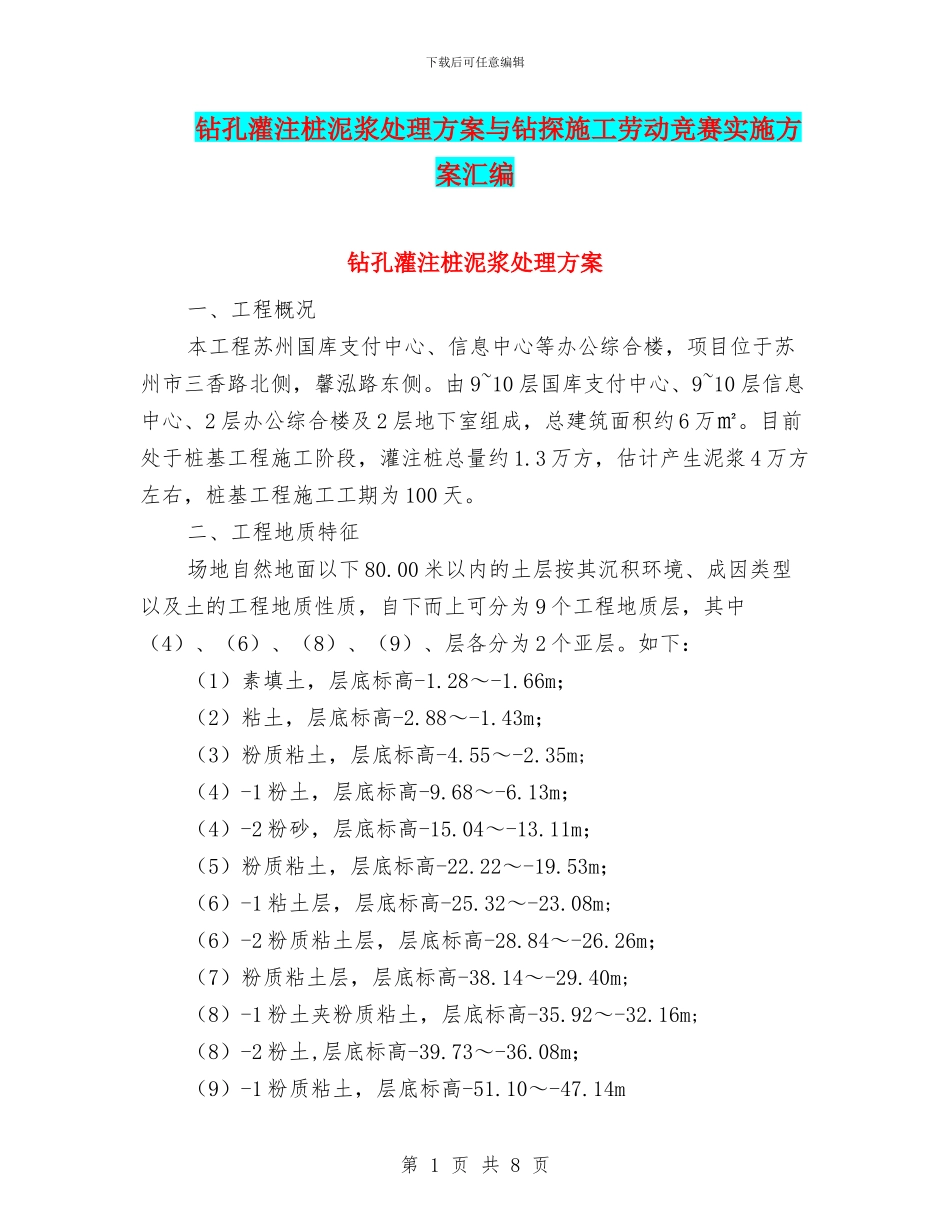

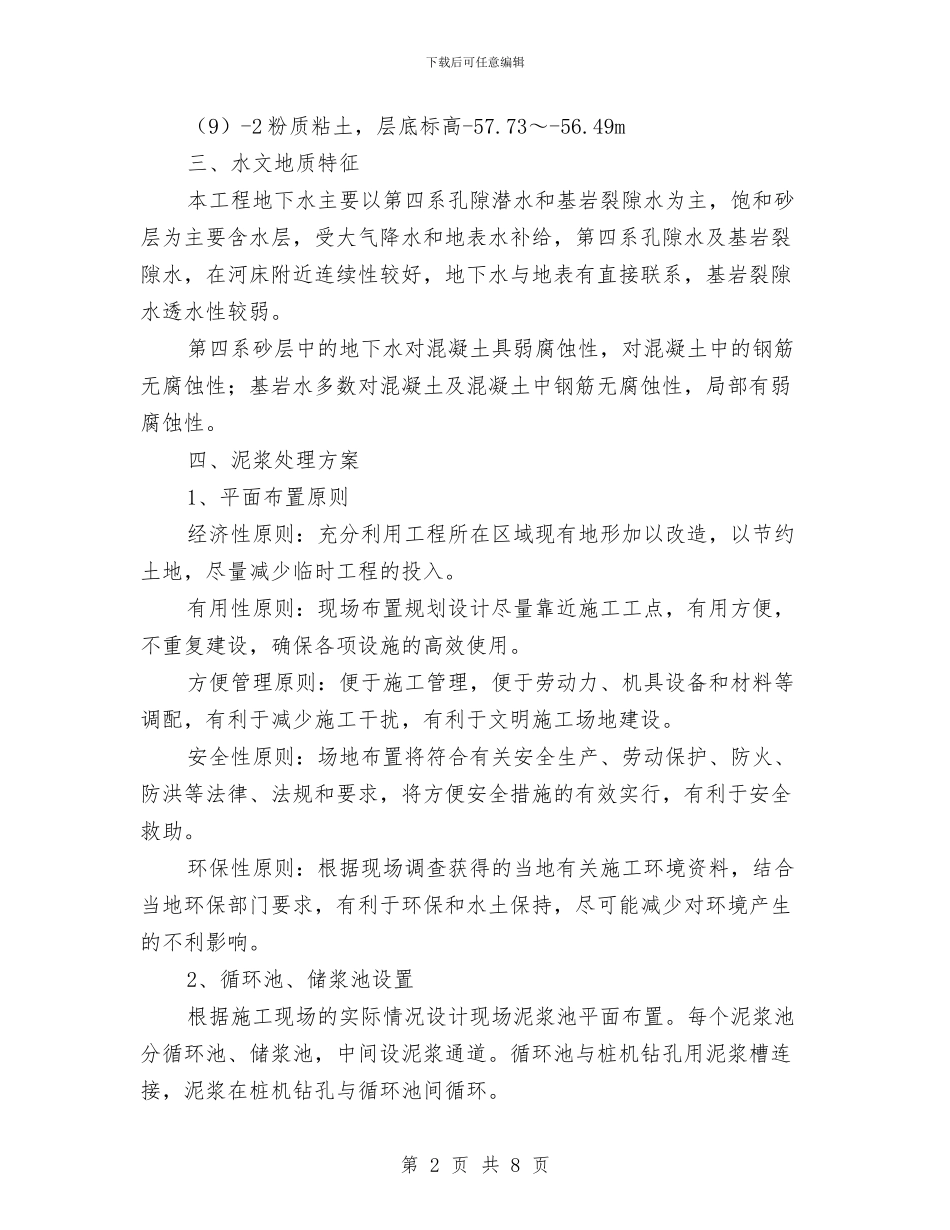

下载后可任意编辑钻孔灌注桩泥浆处理方案与钻探施工劳动竞赛实施方案汇编钻孔灌注桩泥浆处理方案一、工程概况本工程苏州国库支付中心、信息中心等办公综合楼,项目位于苏州市三香路北侧,馨泓路东侧
由 9~10 层国库支付中心、9~10 层信息中心、2 层办公综合楼及 2 层地下室组成,总建筑面积约 6 万㎡
目前处于桩基工程施工阶段,灌注桩总量约 1
3 万方,估计产生泥浆 4 万方左右,桩基工程施工工期为 100 天
二、工程地质特征场地自然地面以下 80
00 米以内的土层按其沉积环境、成因类型以及土的工程地质性质,自下而上可分为 9 个工程地质层,其中(4)、(6)、(8)、(9)、层各分为 2 个亚层
如下:(1)素填土,层底标高-1
66m;(2)粘土,层底标高-2
43m;(3)粉质粘土,层底标高-4
35m;(4)-1 粉土,层底标高-9
13m;(4)-2 粉砂,层底标高-15
04~-13
11m;(5)粉质粘土,层底标高-22
22~-19
53m;(6)-1 粘土层,层底标高-25
32~-23
08m;(6)-2 粉质粘土层,层底标高-28
84~-26
26m;(7)粉质粘土层,层底标高-38
14~-29
40m;(8)-1 粉土夹粉质粘土,层底标高-35
92~-32
16m;(8)-2 粉土,层底标高-39
73~-36
08m;(9)-1 粉质粘土,层底标高-51
10~-47
14m第 1 页 共 8 页下载后可任意编辑(9)-2 粉质粘土,层底标高-57
73~-56
49m三、水文地质特征本工程地下水主要以第四系孔隙潜水和基岩裂隙水为主,饱和砂层为主要含水层,受大气降水和地表水补给,第四系孔隙水及基岩裂隙水,在河床附近连续性较好,地下水与地表有直接联系,基岩裂隙水透水性较弱
