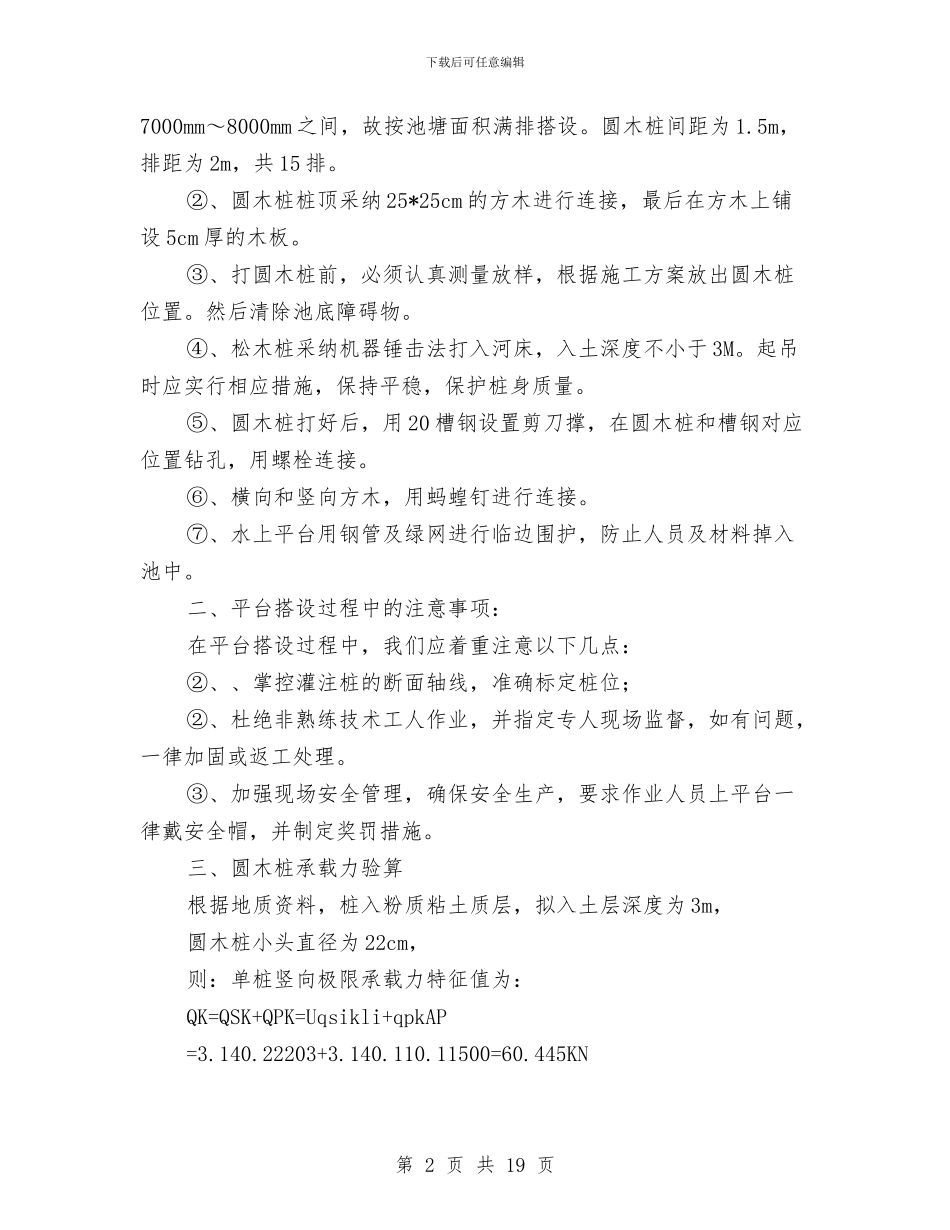

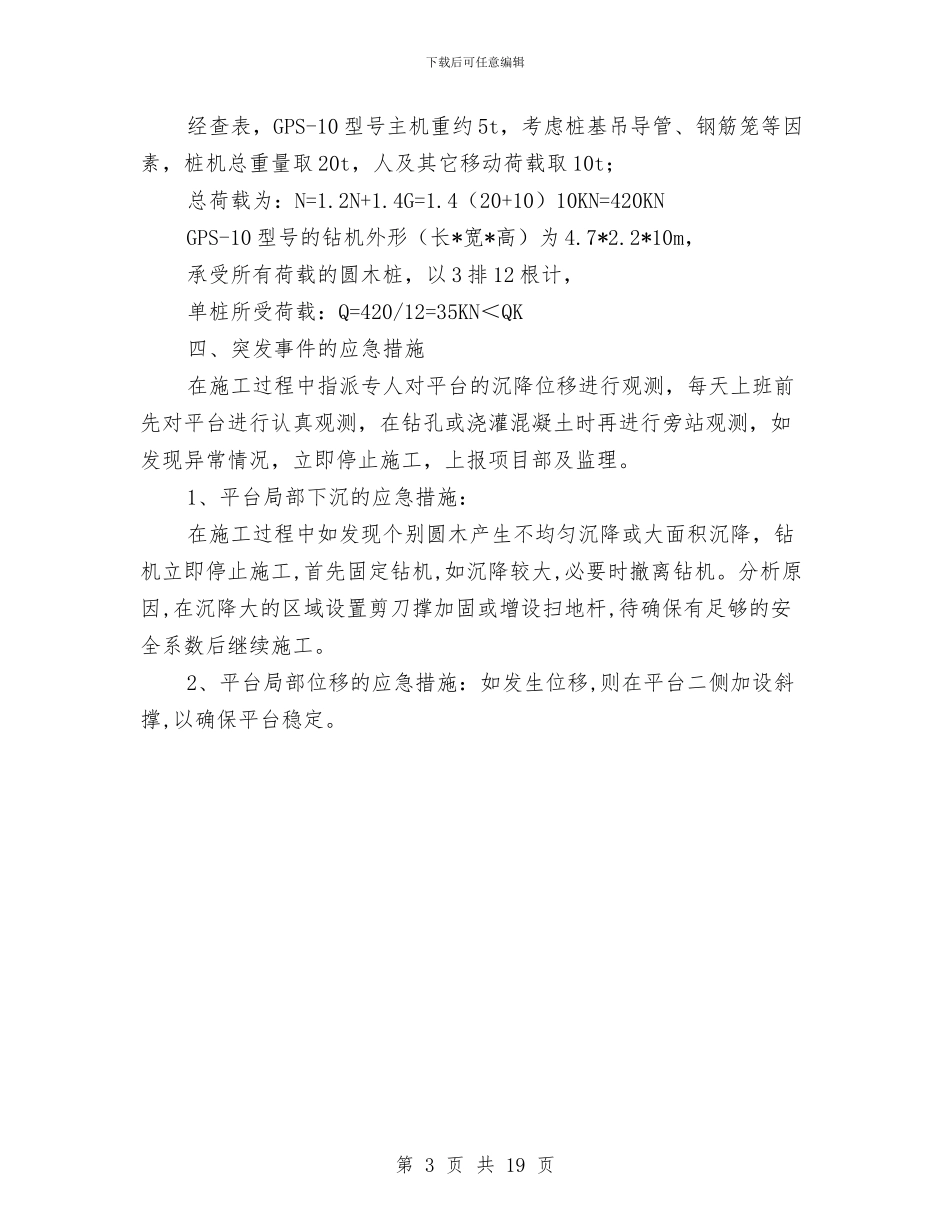

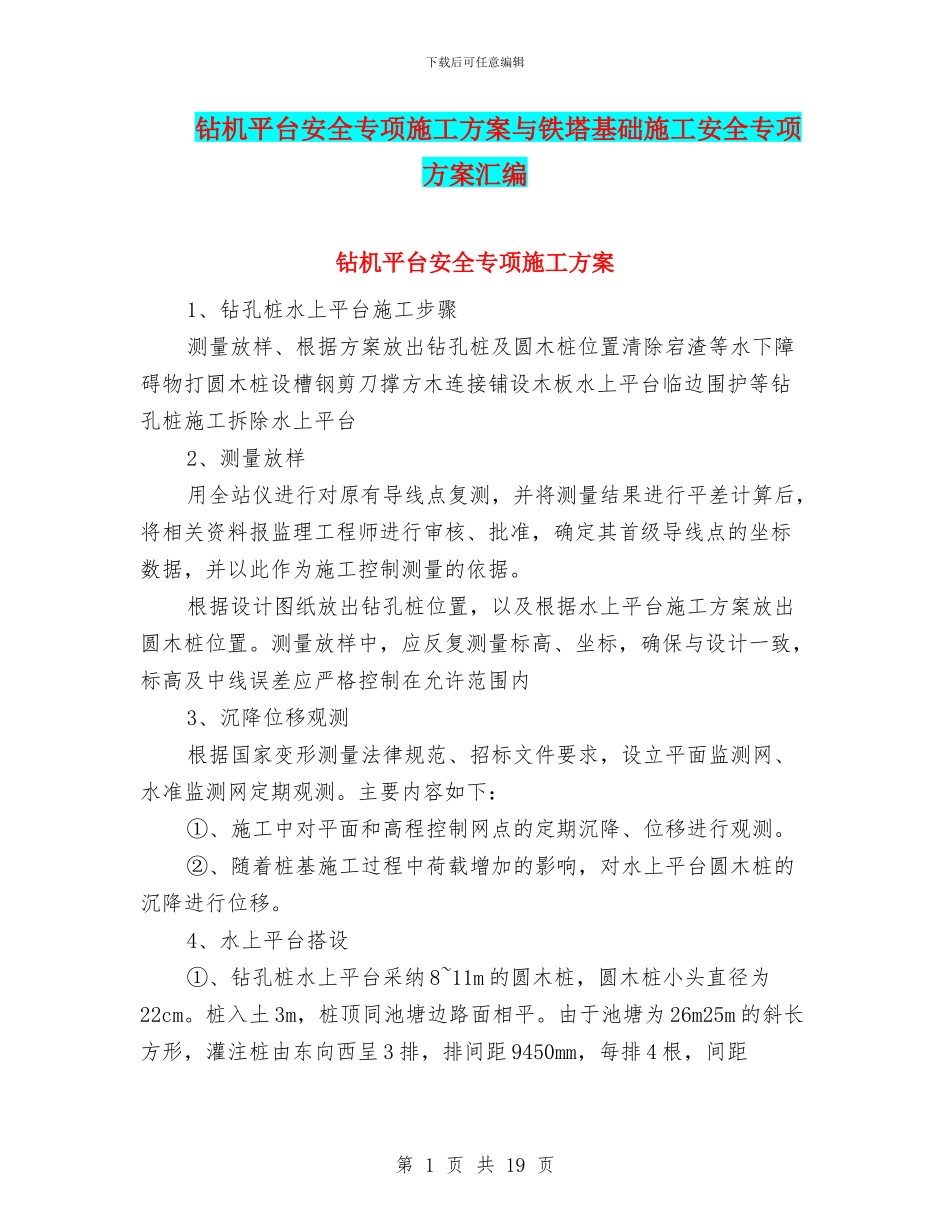

下载后可任意编辑钻机平台安全专项施工方案与铁塔基础施工安全专项方案汇编钻机平台安全专项施工方案1、钻孔桩水上平台施工步骤测量放样、根据方案放出钻孔桩及圆木桩位置清除宕渣等水下障碍物打圆木桩设槽钢剪刀撑方木连接铺设木板水上平台临边围护等钻孔桩施工拆除水上平台2、测量放样用全站仪进行对原有导线点复测,并将测量结果进行平差计算后,将相关资料报监理工程师进行审核、批准,确定其首级导线点的坐标数据,并以此作为施工控制测量的依据
根据设计图纸放出钻孔桩位置,以及根据水上平台施工方案放出圆木桩位置
测量放样中,应反复测量标高、坐标,确保与设计一致,标高及中线误差应严格控制在允许范围内3、沉降位移观测根据国家变形测量法律规范、招标文件要求,设立平面监测网、水准监测网定期观测
主要内容如下:①、施工中对平面和高程控制网点的定期沉降、位移进行观测
②、随着桩基施工过程中荷载增加的影响,对水上平台圆木桩的沉降进行位移
4、水上平台搭设①、钻孔桩水上平台采纳 8~11m 的圆木桩,圆木桩小头直径为22cm
桩入土 3m,桩顶同池塘边路面相平
由于池塘为 26m25m 的斜长方形,灌注桩由东向西呈 3 排,排间距 9450mm,每排 4 根,间距第 1 页 共 19 页下载后可任意编辑7000mm~8000mm 之间,故按池塘面积满排搭设
圆木桩间距为 1
5m,排距为 2m,共 15 排
②、圆木桩桩顶采纳 25*25cm 的方木进行连接,最后在方木上铺设 5cm 厚的木板
③、打圆木桩前,必须认真测量放样,根据施工方案放出圆木桩位置
然后清除池底障碍物
④、松木桩采纳机器锤击法打入河床,入土深度不小于 3M
起吊时应实行相应措施,保持平稳,保护桩身质量
⑤、圆木桩打好后,用 20 槽钢设置剪刀撑,在圆木桩和槽钢对应位置钻孔,用螺栓连接
⑥、横向和竖向方木,用蚂蝗钉进行连接
⑦、水上平台用钢管及绿
