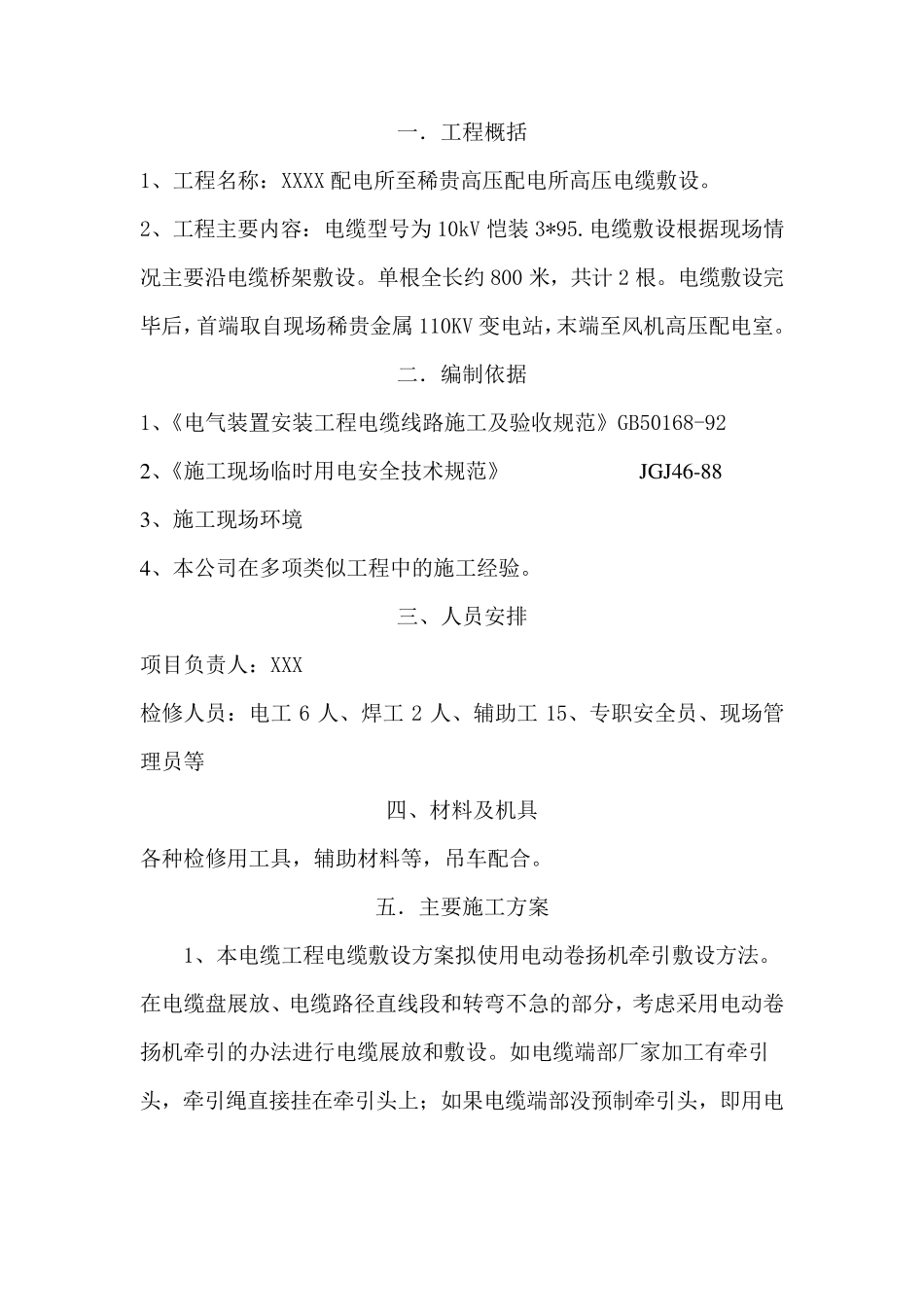

高压电缆敷设 施 工 方 案 批 准: 审 核:顾俊斌 编 制: 时 间: 2018 年 10 月 11 日 XX 市XX 机电工程有限责任公司 一.工程概括 1、工程名称:XXXX 配电所至稀贵高压配电所高压电缆敷设
2、工程主要内容:电缆型号为 10kV 恺装 3*95
电缆敷设根据现场情况主要沿电缆桥架敷设
单根全长约 800 米,共计 2 根
电缆敷设完毕后,首端取自现场稀贵金属 110KV 变电站,末端至风机高压配电室
二.编制依据 1、《电气装置安装工程电缆线路施工及验收规范》GB50168-92 2、《施工现场临时用电安全技术规范》 JGJ46-88 3、施工现场环境 4、本公司在多项类似工程中的施工经验
三、人员安排 项目负责人:XXX 检修人员:电工6 人、焊工2 人、辅助工15、专职安全员、现场管理员等 四、材料及机具 各种检修用工具,辅助材料等,吊车配合
五.主要施工方案 1、本电缆工程电缆敷设方案拟使用电动卷扬机牵引敷设方法
在电缆盘展放、电缆路径直线段和转弯不急的部分,考虑采用电动卷扬机牵引的办法进行电缆展放和敷设
如电缆端部厂家加工有牵引头,牵引绳 直接 挂 在牵引头上 ; 如果 电缆端部没 预 制牵引头,即 用电缆网套套在电缆外护套上分散牵引力进行电缆牵引敷设
牵引绳应通过能消扭的活节(俗称老鼠仔)与电缆头连接,严防电缆扭曲
2、再次核对电缆的型号、长度、规格和电缆头辅料
3、敷设电缆时应从电缆盘上方引出电缆,严禁将电缆扭成死角
施工时交联聚乙烯三芯电缆弯曲半径不得小于该电缆外径 10 倍
放电缆时应顺电缆圈慢慢拉直,并要注意不能把电缆放在地面拖拉以免破坏外保护层
放电缆时还应注意合理安排长度,以免造成浪费,并尽量减少中间接头
直埋电缆除了考虑在制作终端头有足够的长度外,还要流有电缆全长 0
5%~1%的备用长度

4、从电缆沟道引
