电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

1彩钢板安装施工方案VIP免费

1彩钢板安装施工方案_第1页
1/36
1彩钢板安装施工方案_第2页
2/36
1彩钢板安装施工方案_第3页
3/36

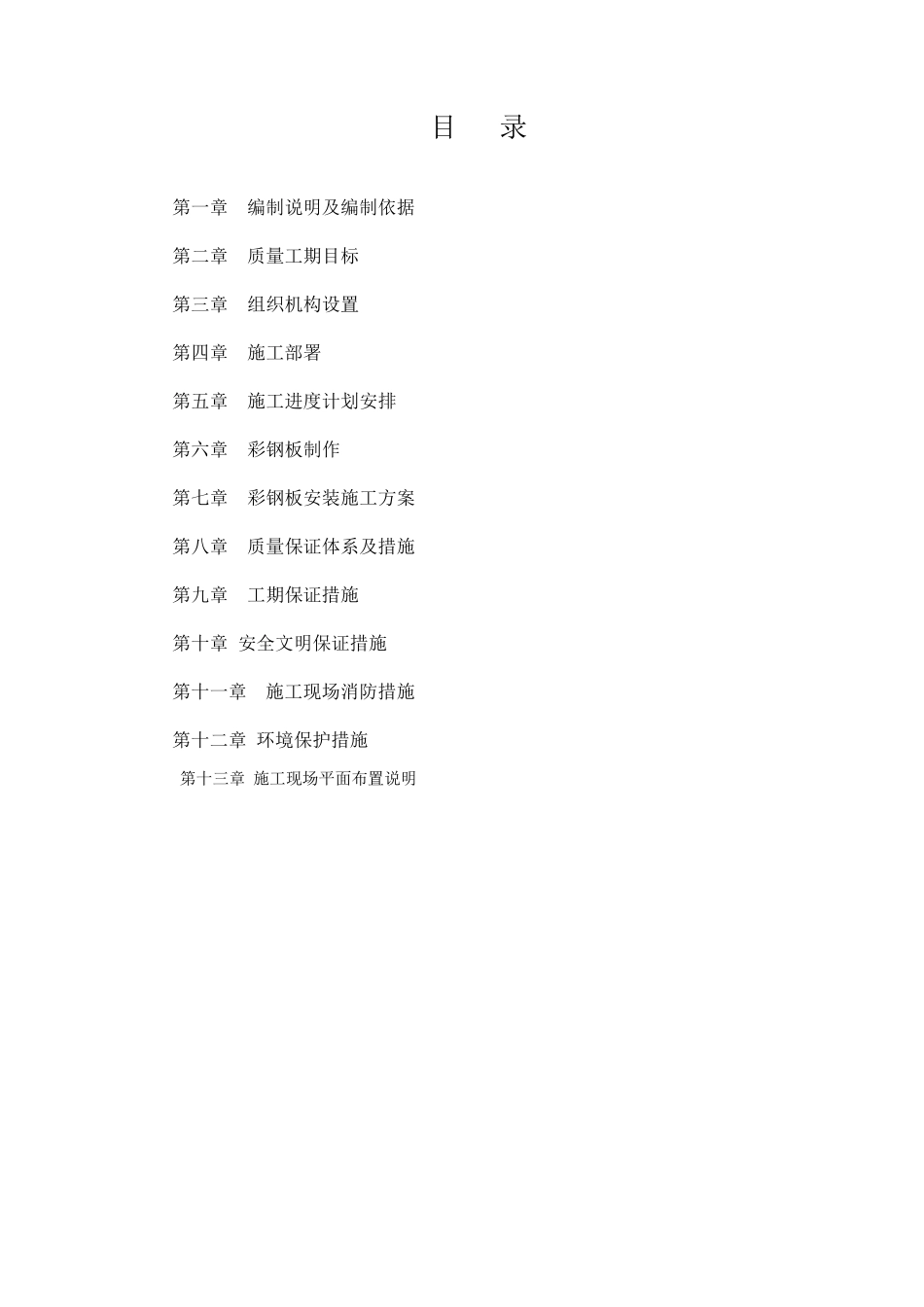

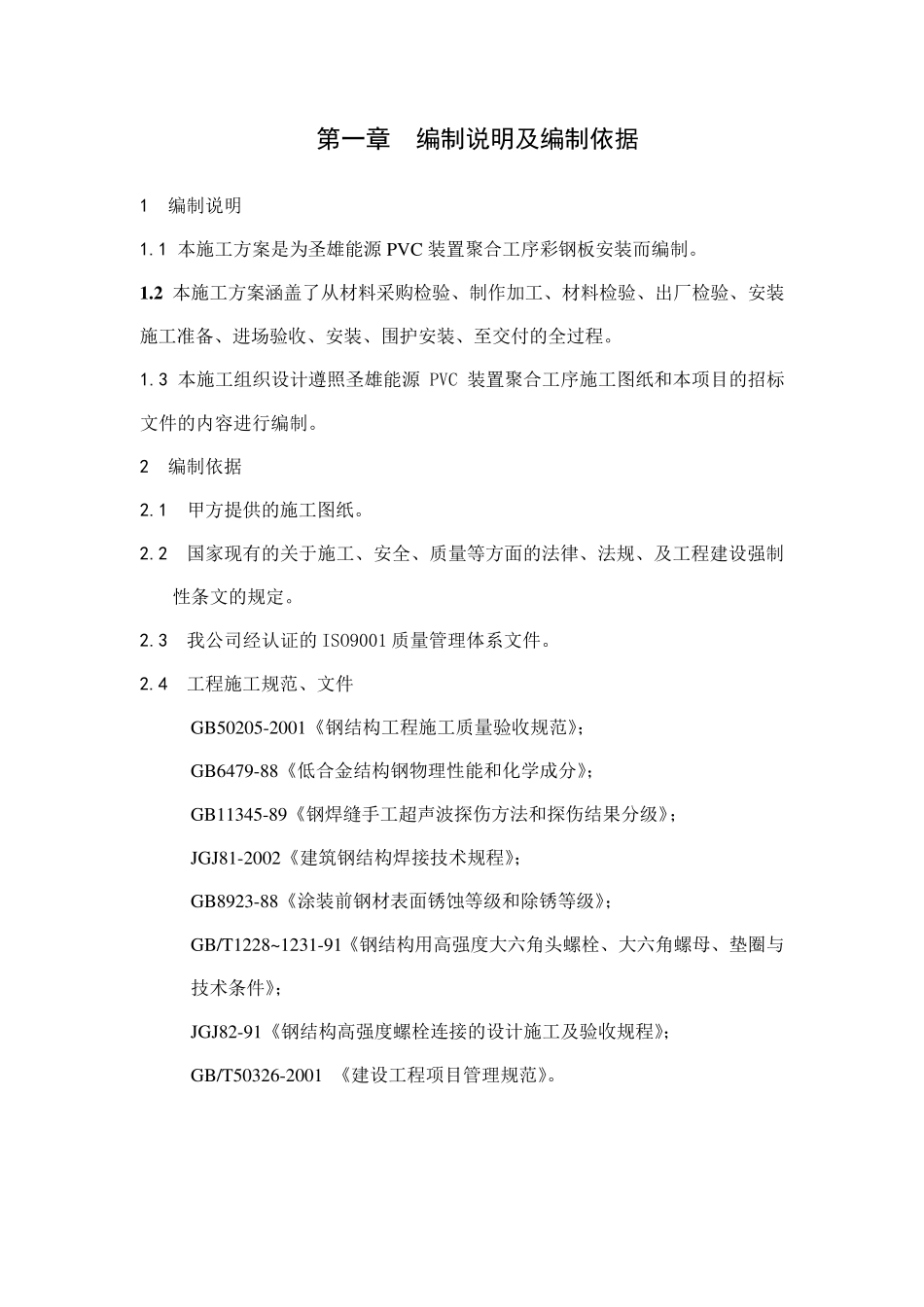

彩 钢 板 施 工 方 案 编制: 审核: 审批: 上海旭域钢结构有限公司 二O 一二年六月二十八日 目 录 第一章 编制说明及编制依据 第二章 质量工期目标 第三章 组织机构设置 第四章 施工部署 第五章 施工进度计划安排 第六章 彩钢板制作 第七章 彩钢板安装施工方案 第八章 质量保证体系及措施 第九章 工期保证措施 第十章 安全文明保证措施 第十一章 施工现场消防措施 第十二章 环境保护措施 第十三章 施工现场平面布置说明 第一章 编制说明及编制依据 1 编制说明 1.1 本施工方案是为圣雄能源PVC 装置聚合工序彩钢板安装而编制。 1 .2 本施工方案涵盖了从材料采购检验、制作加工、材料检验、出厂检验、安装施工准备、进场验收、安装、围护安装、至交付的全过程。 1.3 本施工组织设计遵照圣雄能源PVC 装置聚合工序施工图纸和本项目的招标文件的内容进行编制。 2 编制依据 2.1 甲方提供的施工图纸。 2.2 国家现有的关于施工、安全、质量等方面的法律、法规、及工程建设强制性条文的规定。 2.3 我公司经认证的 ISO9001 质量管理体系文件。 2.4 工程施工规范、文件 GB50205-2001《钢结构工程施工质量验收规范》; GB6479-88《低合金结构钢物理性能和化学成分》; GB11345-89《钢焊缝手工超声波探伤方法和探伤结果分级》; JGJ81-2002《建筑钢结构焊接技术规程》; GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》; GB/T1228~1231-91《钢结构用高强度大六角头螺栓、大六角螺母、垫圈与技术条件》; JGJ82-91《钢结构高强度螺栓连接的设计施工及验收规程》; GB/T50326-2001 《建设工程项目管理规范》。 第二章 质量工期目标 1 质量目标:符合GB50205-2001《钢结构工程施工质量验收规范》合格。 2 工期目标:合计 15 天,,围护安装 12 天。 第三章 组织机构设置 1 项目管理机构 我公司对贵公司厂房彩钢板制作与安装工程非常重视,把该工程作为重要工程来组织管理,建立从公司到作业层三个层次有机组合的工程项目管理体系,即: 1.1 第一层次 公司组建项目指挥部:由公司副总经理任指挥,其组成人员包括公司总工程师,公司职能部门的主要负责人,其职责是对贵公司联合厂房钢结构工程进行指挥、协调,授权项目指挥部对工程项目进行全过程施工管理,向项目经理发出指令,下达责任目标,解决应由公司负责解决的有关该工程的各种问题。 1.2 第二层次 工程现...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1彩钢板安装施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
