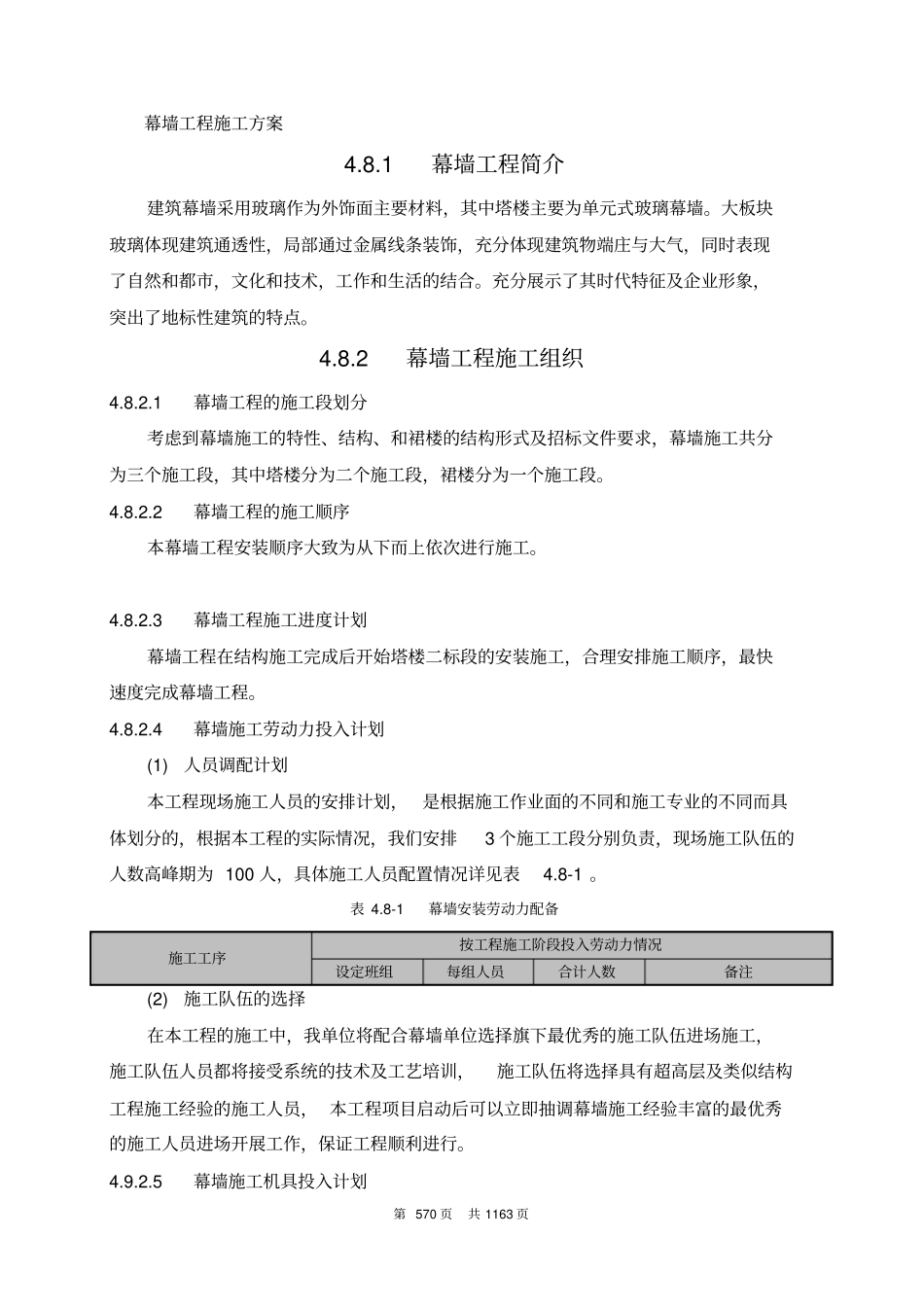

第 570 页共 1163 页幕墙工程施工方案4
1 幕墙工程简介建筑幕墙采用玻璃作为外饰面主要材料,其中塔楼主要为单元式玻璃幕墙
大板块玻璃体现建筑通透性,局部通过金属线条装饰,充分体现建筑物端庄与大气,同时表现了自然和都市,文化和技术,工作和生活的结合
充分展示了其时代特征及企业形象,突出了地标性建筑的特点
2 幕墙工程施工组织4
1 幕墙工程的施工段划分考虑到幕墙施工的特性、结构、和裙楼的结构形式及招标文件要求,幕墙施工共分为三个施工段,其中塔楼分为二个施工段,裙楼分为一个施工段
2 幕墙工程的施工顺序本幕墙工程安装顺序大致为从下而上依次进行施工
3 幕墙工程施工进度计划幕墙工程在结构施工完成后开始塔楼二标段的安装施工,合理安排施工顺序,最快速度完成幕墙工程
4 幕墙施工劳动力投入计划(1) 人员调配计划本工程现场施工人员的安排计划,是根据施工作业面的不同和施工专业的不同而具体划分的,根据本工程的实际情况,我们安排3 个施工工段分别负责,现场施工队伍的人数高峰期为 100 人,具体施工人员配置情况详见表4
8-1 幕墙安装劳动力配备(2) 施工队伍的选择在本工程的施工中,我单位将配合幕墙单位选择旗下最优秀的施工队伍进场施工,施工队伍人员都将接受系统的技术及工艺培训,施工队伍将选择具有超高层及类似结构工程施工经验的施工人员, 本工程项目启动后可以立即抽调幕墙施工经验丰富的最优秀的施工人员进场开展工作,保证工程顺利进行

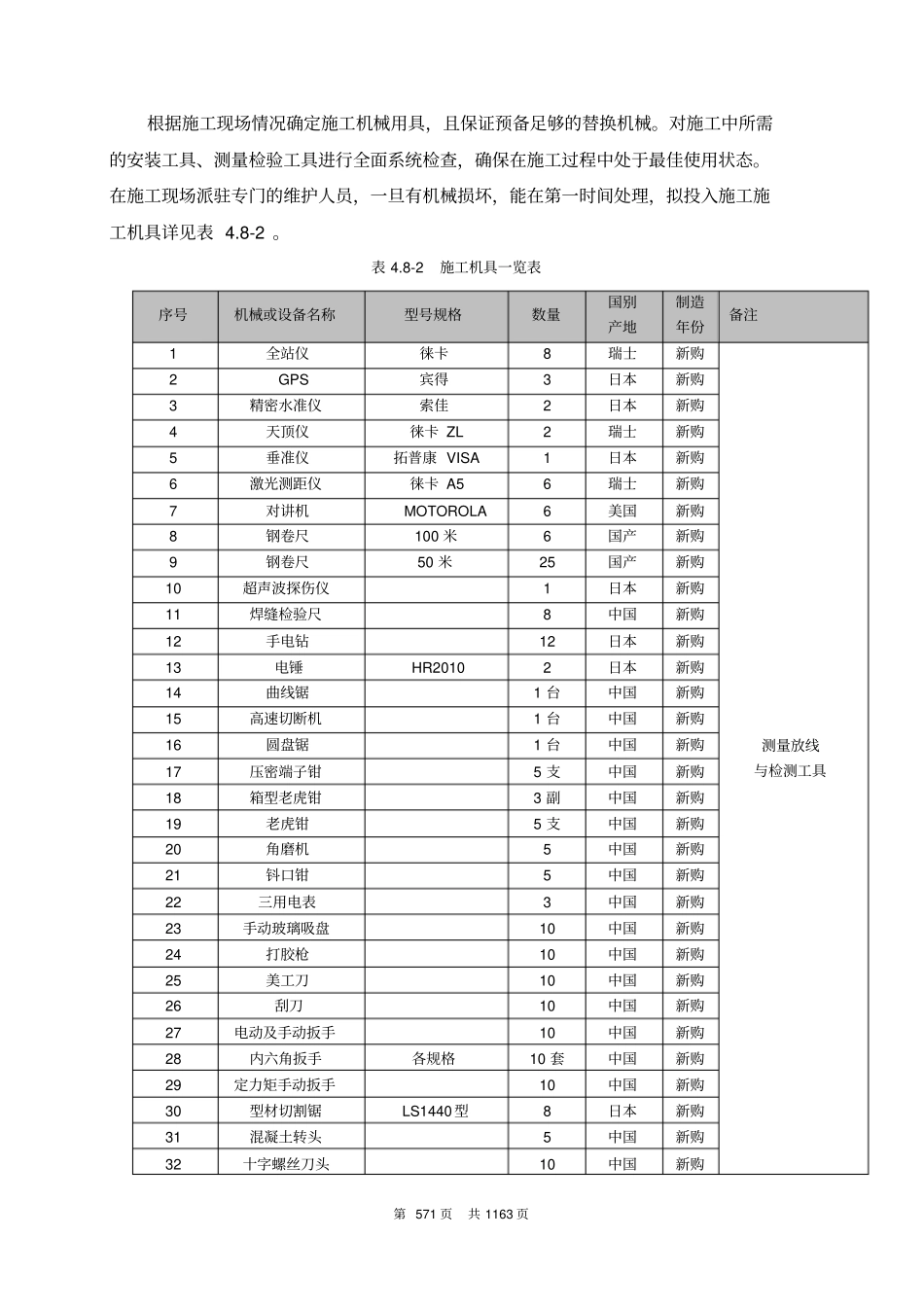

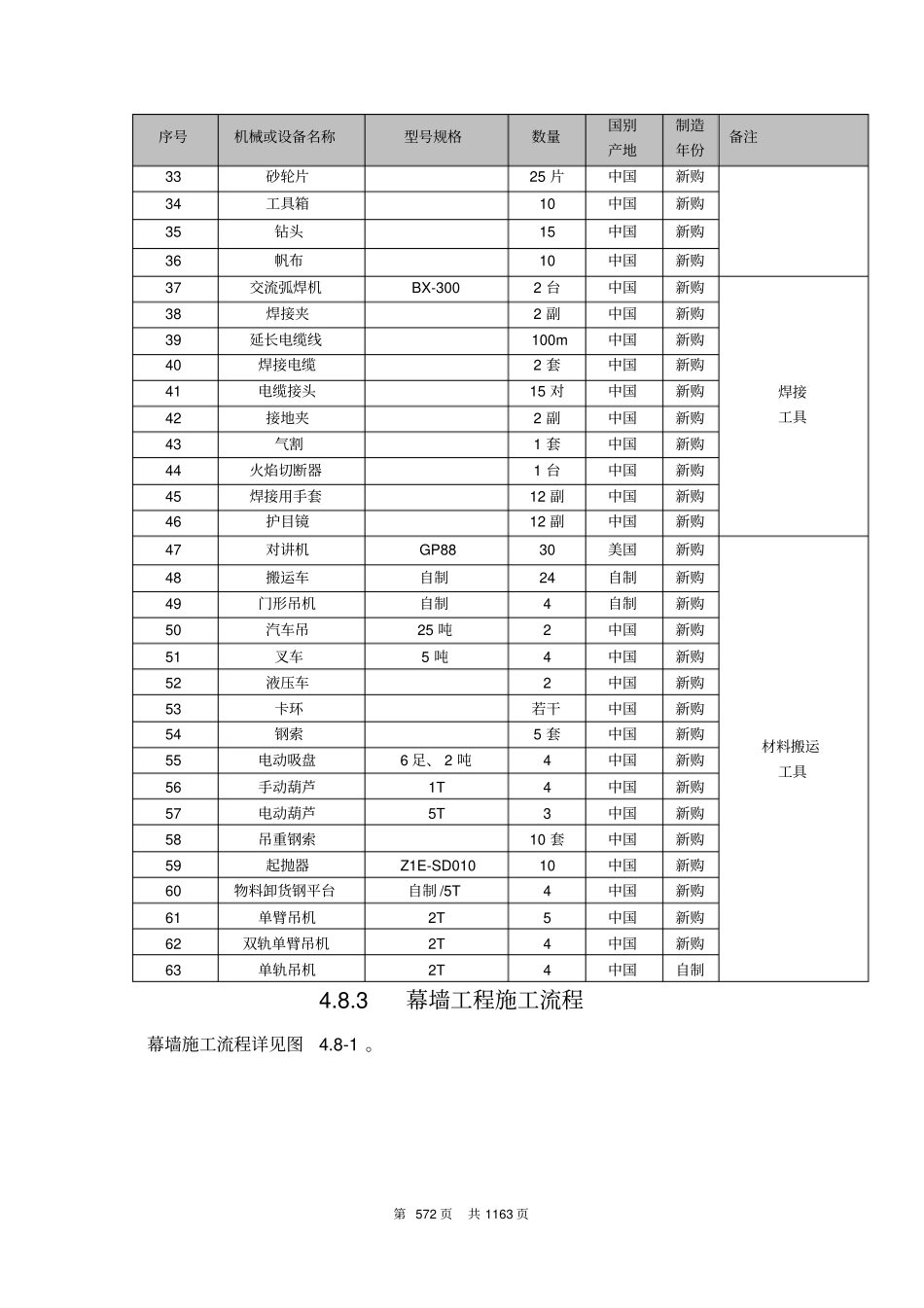

5 幕墙施工机具投入计划施工工序按工程施工阶段投入劳动力情况设定班组每组人员合计人数备注第 571 页共 1163 页根据施工现场情况确定施工机械用具,且保证预备足够的替换机械
对施工中所需的安装工具、测量检验工具进行全面系统检查,确保在施工过程中处于最佳使用状态
