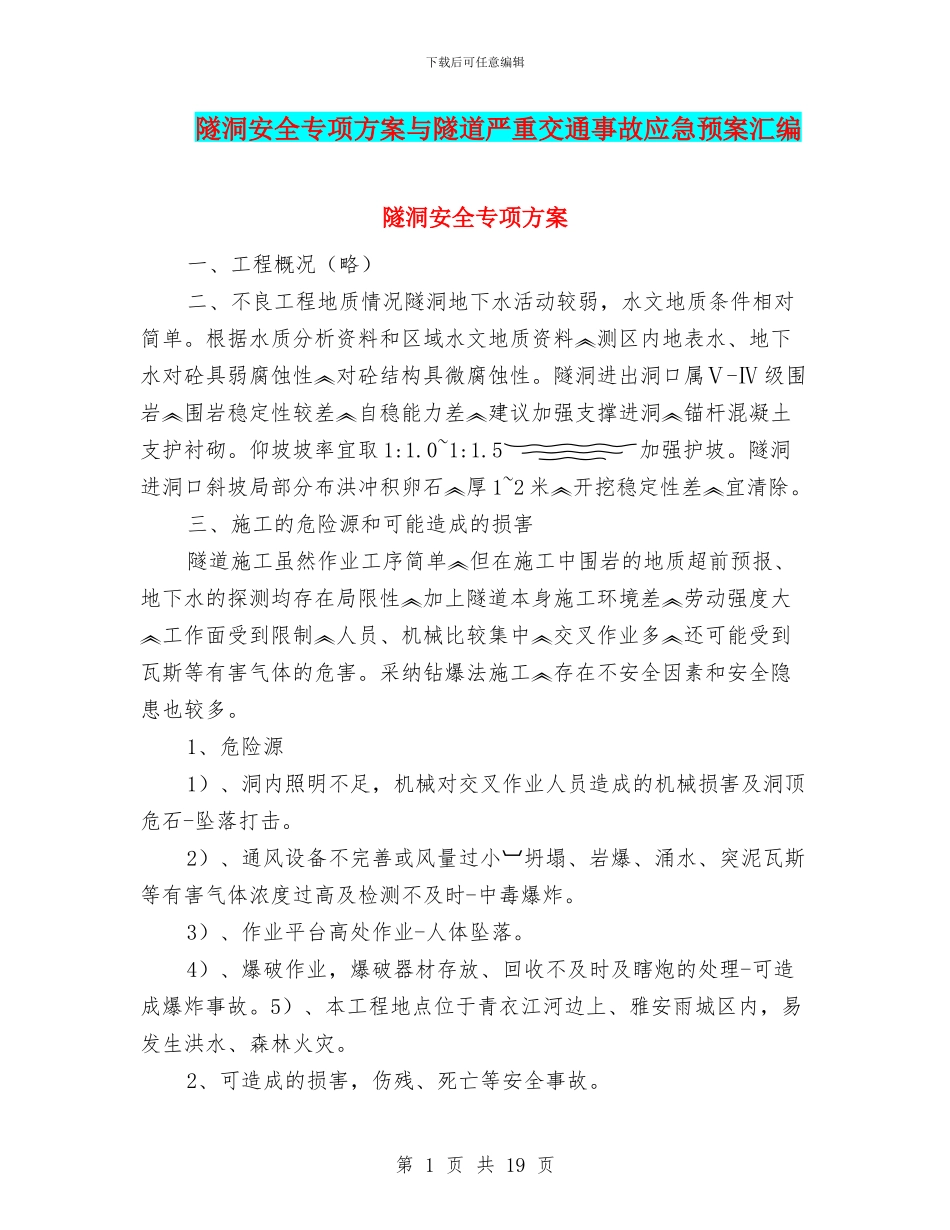

下载后可任意编辑隧洞安全专项方案与隧道严重交通事故应急预案汇编隧洞安全专项方案一、工程概况(略)二、不良工程地质情况隧洞地下水活动较弱,水文地质条件相对简单
根据水质分析资料和区域水文地质资料测区内地表水、地下水对砼具弱腐蚀性对砼结构具微腐蚀性
隧洞进出洞口属Ⅴ-Ⅳ 级围岩围岩稳定性较差自稳能力差建议加强支撑进洞锚杆混凝土支护衬砌
仰坡坡率宜取 1:1
5加强护坡
隧洞进洞口斜坡局部分布洪冲积卵石厚1~2 米开挖稳定性差宜清除
三、施工的危险源和可能造成的损害隧道施工虽然作业工序简单但在施工中围岩的地质超前预报、地下水的探测均存在局限性加上隧道本身施工环境差劳动强度大工作面受到限制人员、机械比较集中交叉作业多还可能受到瓦斯等有害气体的危害
采纳钻爆法施工存在不安全因素和安全隐患也较多
1、危险源1)、洞内照明不足,机械对交叉作业人员造成的机械损害及洞顶危石-坠落打击
2)、通风设备不完善或风量过小坍塌、岩爆、涌水、突泥瓦斯等有害气体浓度过高及检测不及时-中毒爆炸
3)、作业平台高处作业-人体坠落
4)、爆破作业,爆破器材存放、回收不及时及瞎炮的处理-可造成爆炸事故
5)、本工程地点位于青衣江河边上、雅安雨城区内,易发生洪水、森林火灾
2、可造成的损害,伤残、死亡等安全事故

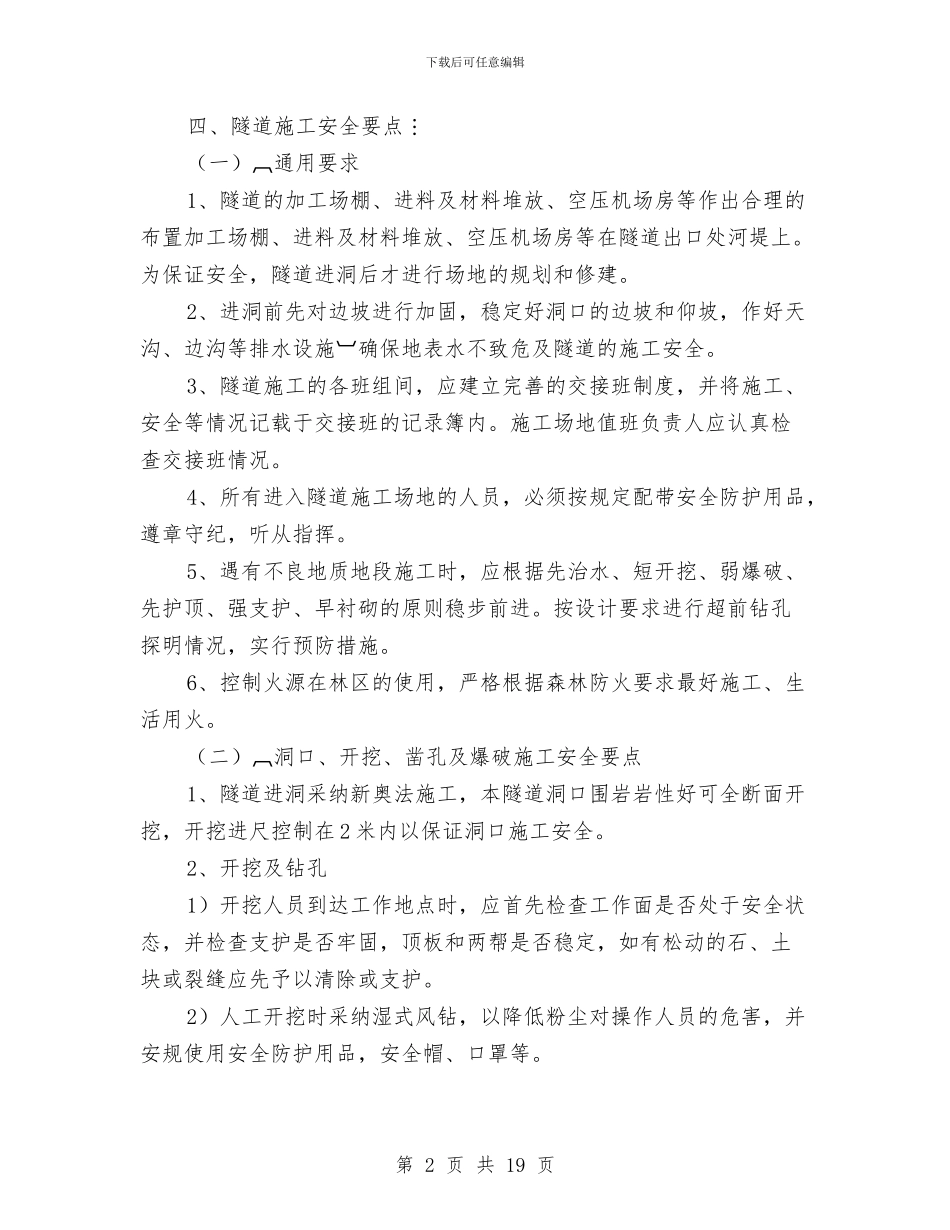

第 1 页 共 19 页下载后可任意编辑四、隧道施工安全要点(一)通用要求1、隧道的加工场棚、进料及材料堆放、空压机场房等作出合理的布置加工场棚、进料及材料堆放、空压机场房等在隧道出口处河堤上
为保证安全,隧道进洞后才进行场地的规划和修建
2、进洞前先对边坡进行加固,稳定好洞口的边坡和仰坡,作好天沟、边沟等排水设施确保地表水不致危及隧道的施工安全
3、隧道施工的各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录簿内

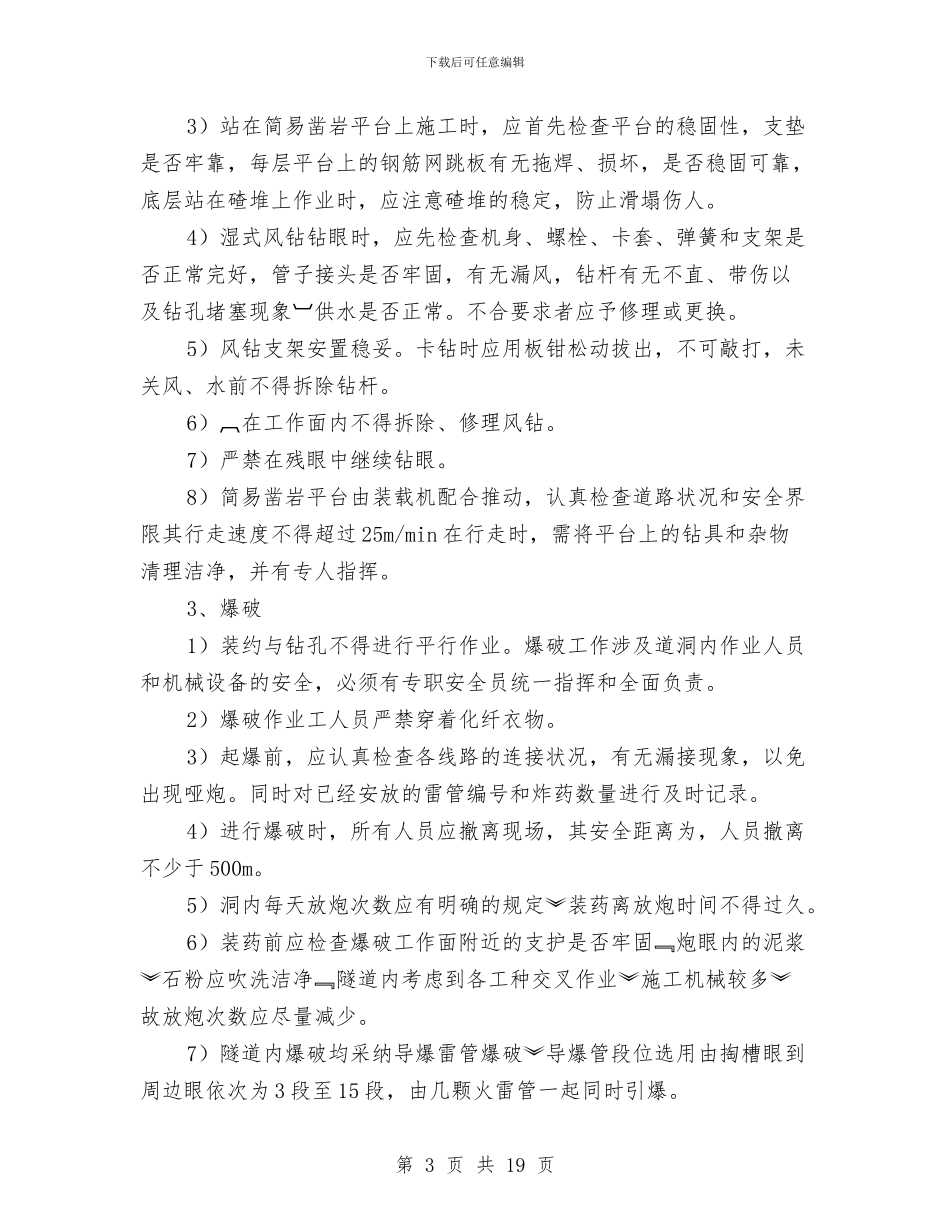

施工场地值班
