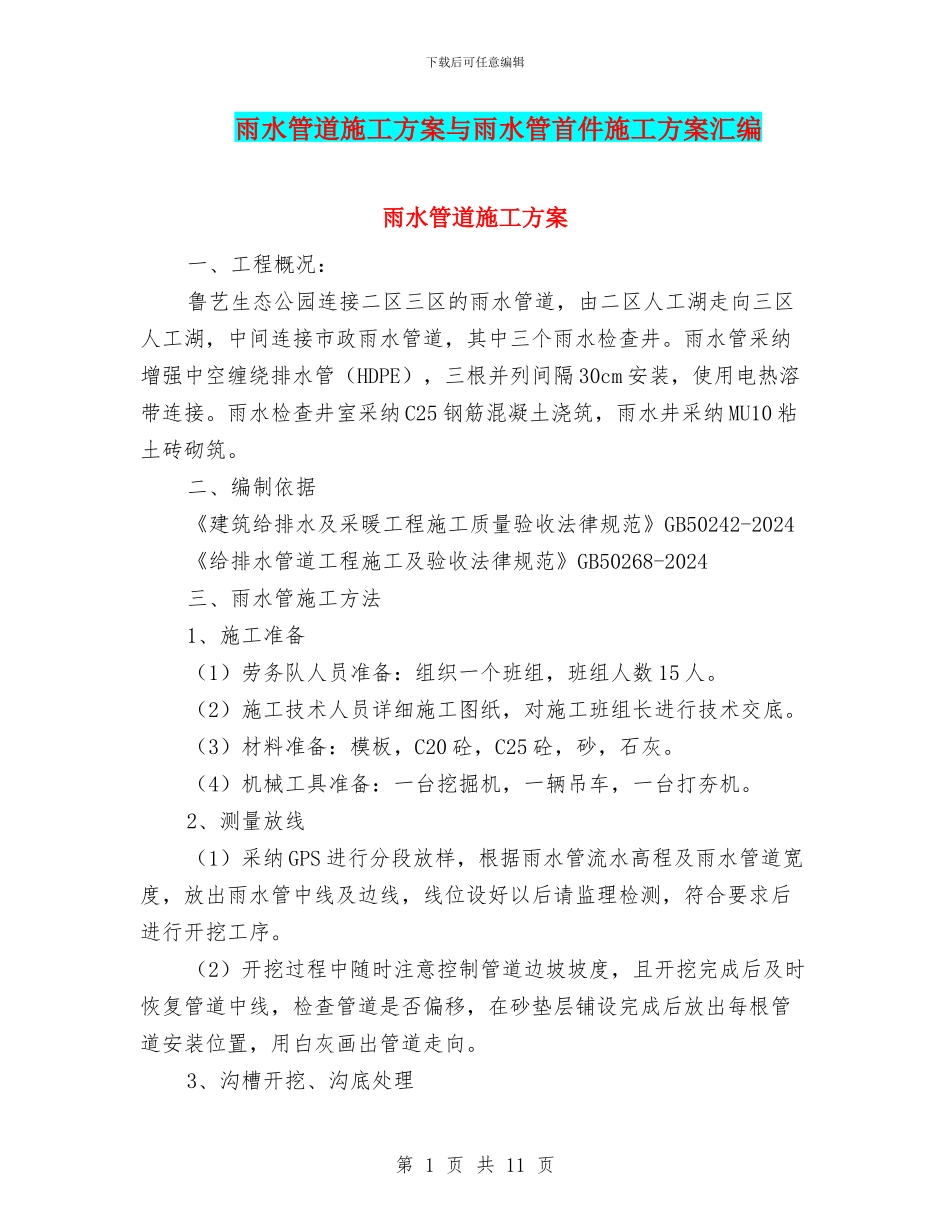

下载后可任意编辑雨水管道施工方案与雨水管首件施工方案汇编雨水管道施工方案一、工程概况:鲁艺生态公园连接二区三区的雨水管道,由二区人工湖走向三区人工湖,中间连接市政雨水管道,其中三个雨水检查井
雨水管采纳增强中空缠绕排水管(HDPE),三根并列间隔 30cm 安装,使用电热溶带连接
雨水检查井室采纳 C25 钢筋混凝土浇筑,雨水井采纳 MU10 粘土砖砌筑

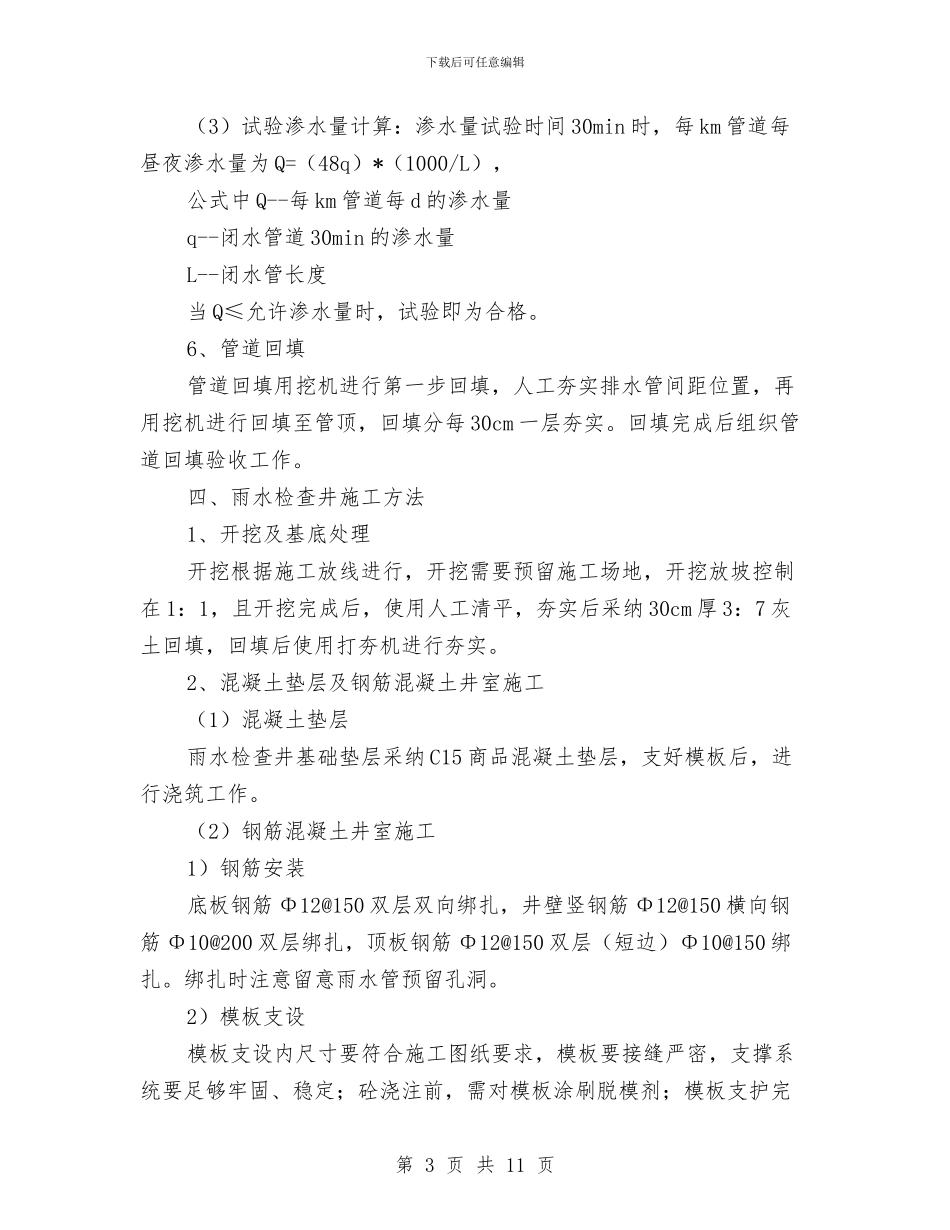

二、编制依据《建筑给排水及采暖工程施工质量验收法律规范》GB50242-2024《给排水管道工程施工及验收法律规范》GB50268-2024三、雨水管施工方法1、施工准备(1)劳务队人员准备:组织一个班组,班组人数 15 人
(2)施工技术人员详细施工图纸,对施工班组长进行技术交底
(3)材料准备:模板,C20 砼,C25 砼,砂,石灰
(4)机械工具准备:一台挖掘机,一辆吊车,一台打夯机
2、测量放线(1)采纳 GPS 进行分段放样,根据雨水管流水高程及雨水管道宽度,放出雨水管中线及边线,线位设好以后请监理检测,符合要求后进行开挖工序
(2)开挖过程中随时注意控制管道边坡坡度,且开挖完成后及时恢复管道中线,检查管道是否偏移,在砂垫层铺设完成后放出每根管道安装位置,用白灰画出管道走向
3、沟槽开挖、沟底处理第 1 页 共 11 页下载后可任意编辑(1)根据测量放线,使用挖机沿坡角线进行开挖,土方开挖放坡控制在 1:1,保证开挖后的边坡稳定,保证施工人员安全
并根据排水管长度,提前在排水管安装处挖出 4x4 管道电熔带连接施工场地
(2)开挖土处置:基槽开挖土方后,将开挖土堆放于沟槽旁 5~10米处,用作雨水管安装完成后管道回填
(3)沟底处理:开挖完成后,沟底人工清理整平夯实,铺设 20cm厚砂垫层,采纳打夯机夯实
(4)基槽验收:当基槽开挖完成并夯实后,组织基槽验收工作,并根据测量数据确认渠底标高及开挖放坡等收方数据
